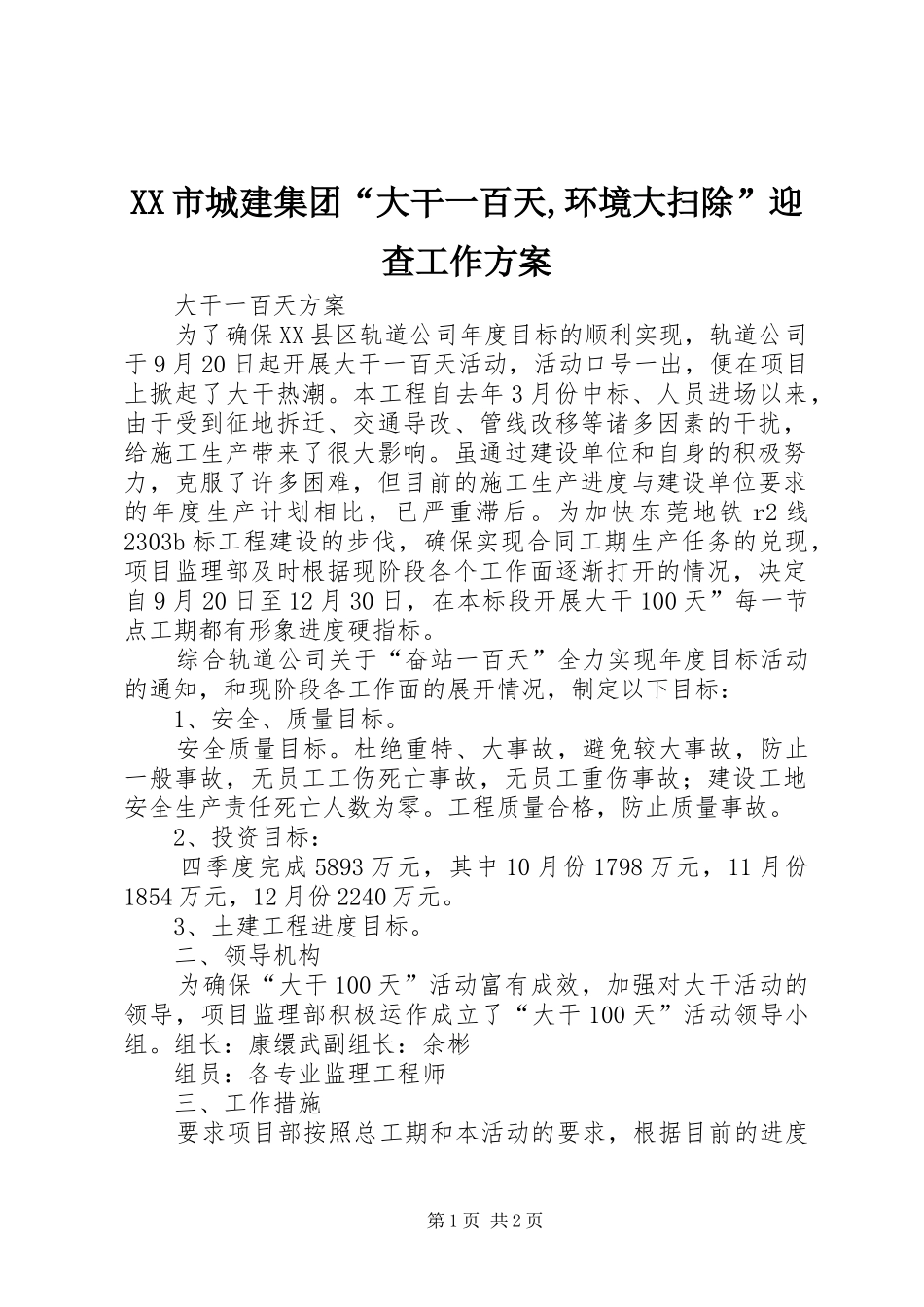

XX市城建集团“大干一百天,环境大扫除”迎查工作方案大干一百天方案为了确保XX县区轨道公司年度目标的顺利实现,轨道公司于9月20日起开展大干一百天活动,活动口号一出,便在项目上掀起了大干热潮
本工程自去年3月份中标、人员进场以来,由于受到征地拆迁、交通导改、管线改移等诸多因素的干扰,给施工生产带来了很大影响
虽通过建设单位和自身的积极努力,克服了许多困难,但目前的施工生产进度与建设单位要求的年度生产计划相比,已严重滞后
为加快东莞地铁r2线2303b标工程建设的步伐,确保实现合同工期生产任务的兑现,项目监理部及时根据现阶段各个工作面逐渐打开的情况,决定自9月20日至12月30日,在本标段开展大干100天”每一节点工期都有形象进度硬指标
综合轨道公司关于“奋站一百天”全力实现年度目标活动的通知,和现阶段各工作面的展开情况,制定以下目标:1、安全、质量目标
安全质量目标
杜绝重特、大事故,避免较大事故,防止一般事故,无员工工伤死亡事故,无员工重伤事故;建设工地安全生产责任死亡人数为零
工程质量合格,防止质量事故
2、投资目标:四季度完成5893万元,其中10月份1798万元,11月份1854万元,12月份2240万元
3、土建工程进度目标
二、领导机构为确保“大干100天”活动富有成效,加强对大干活动的领导,项目监理部积极运作成立了“大干100天”活动领导小组

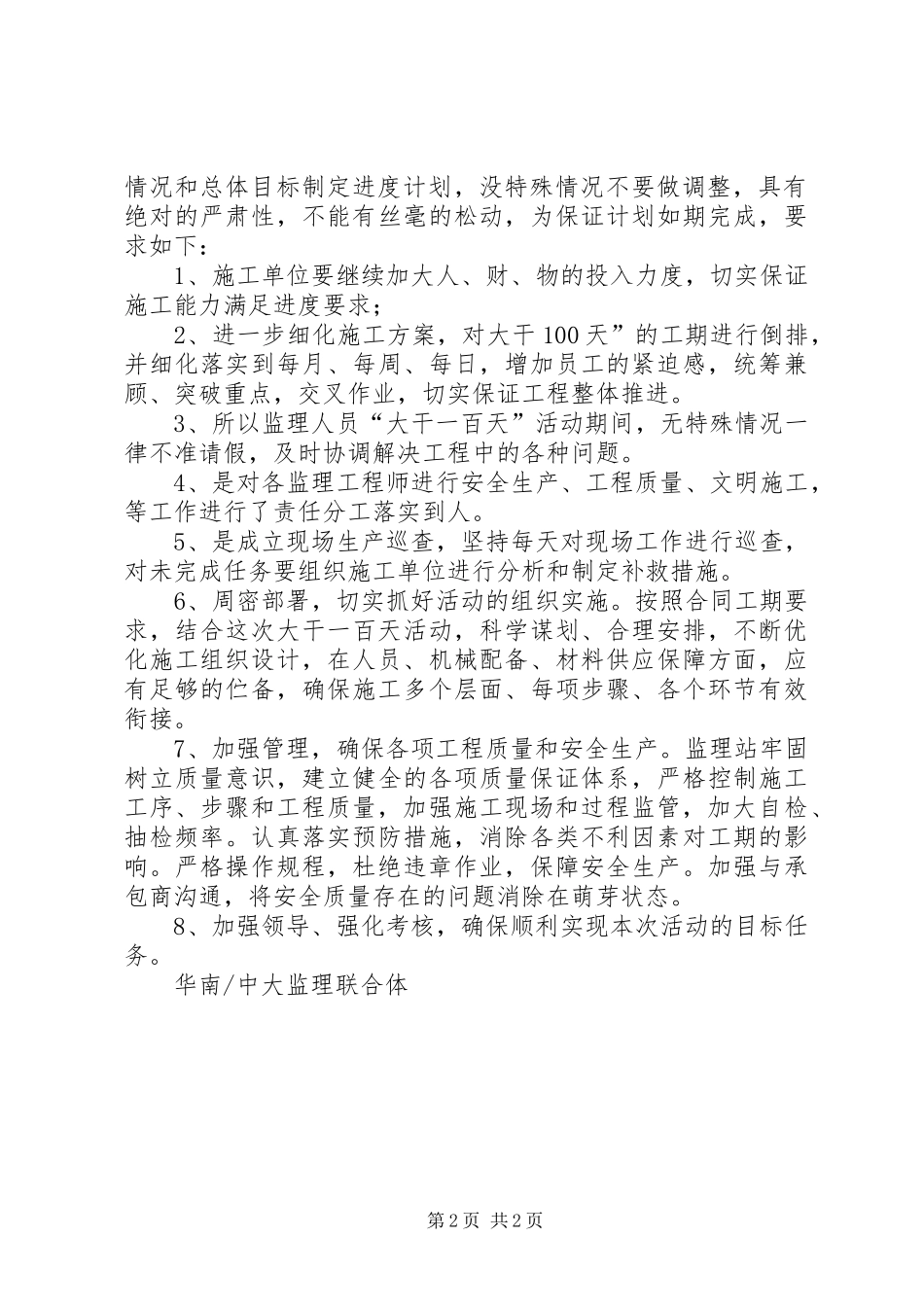

组长:康缳武副组长:余彬组员:各专业监理工程师三、工作措施要求项目部按照总工期和本活动的要求,根据目前的进度第1页共2页情况和总体目标制定进度计划,没特殊情况不要做调整,具有绝对的严肃性,不能有丝毫的松动,为保证计划如期完成,要求如下:1、施工单位要继续加大人、财、物的投入力度,切实保证施工能力满足进度要求;2、进一步细化施工方案,对大干100天”的工期进行倒排,并细化落实到每月、每周、每日,增加员工的紧迫感,统筹兼顾、
