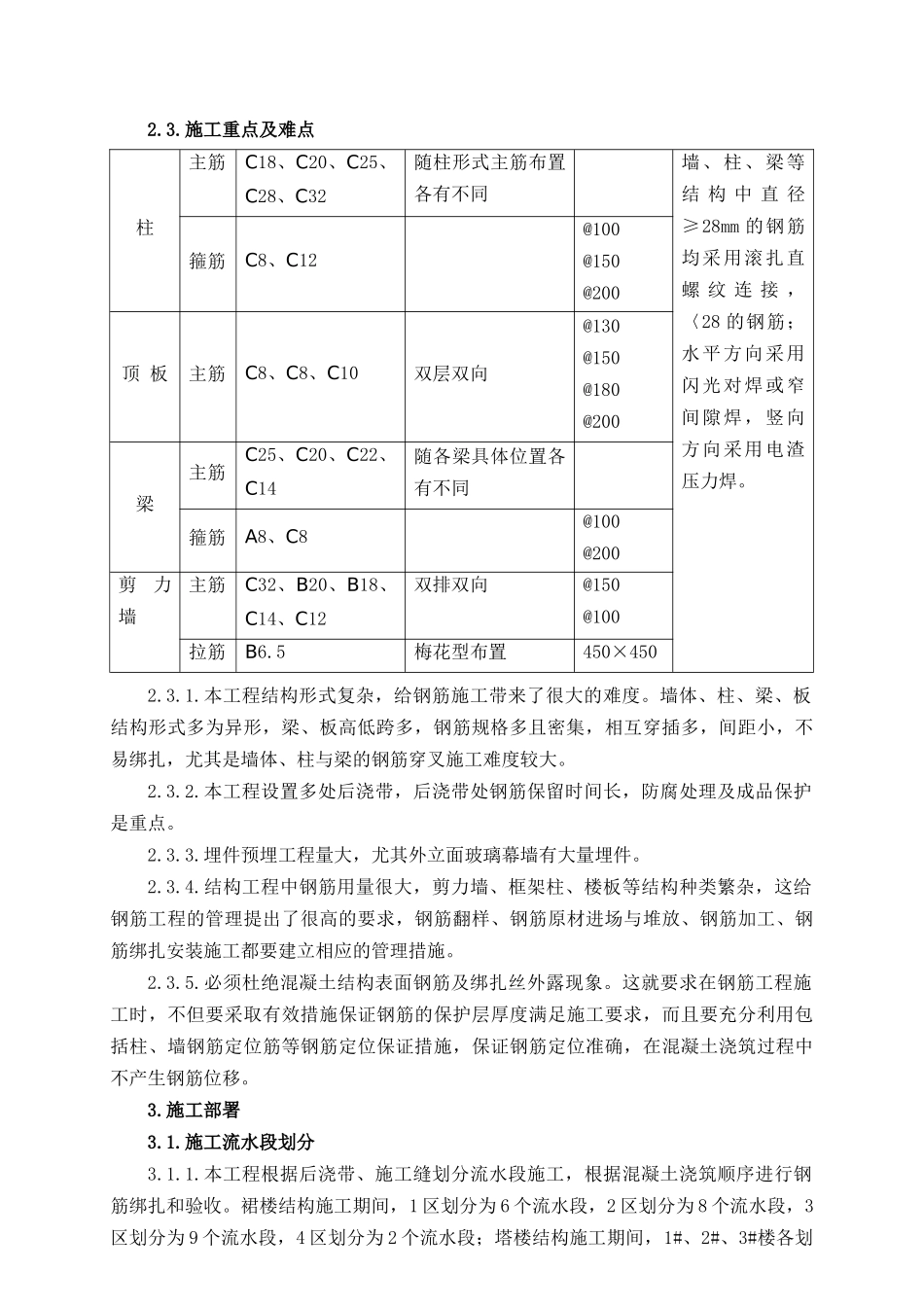

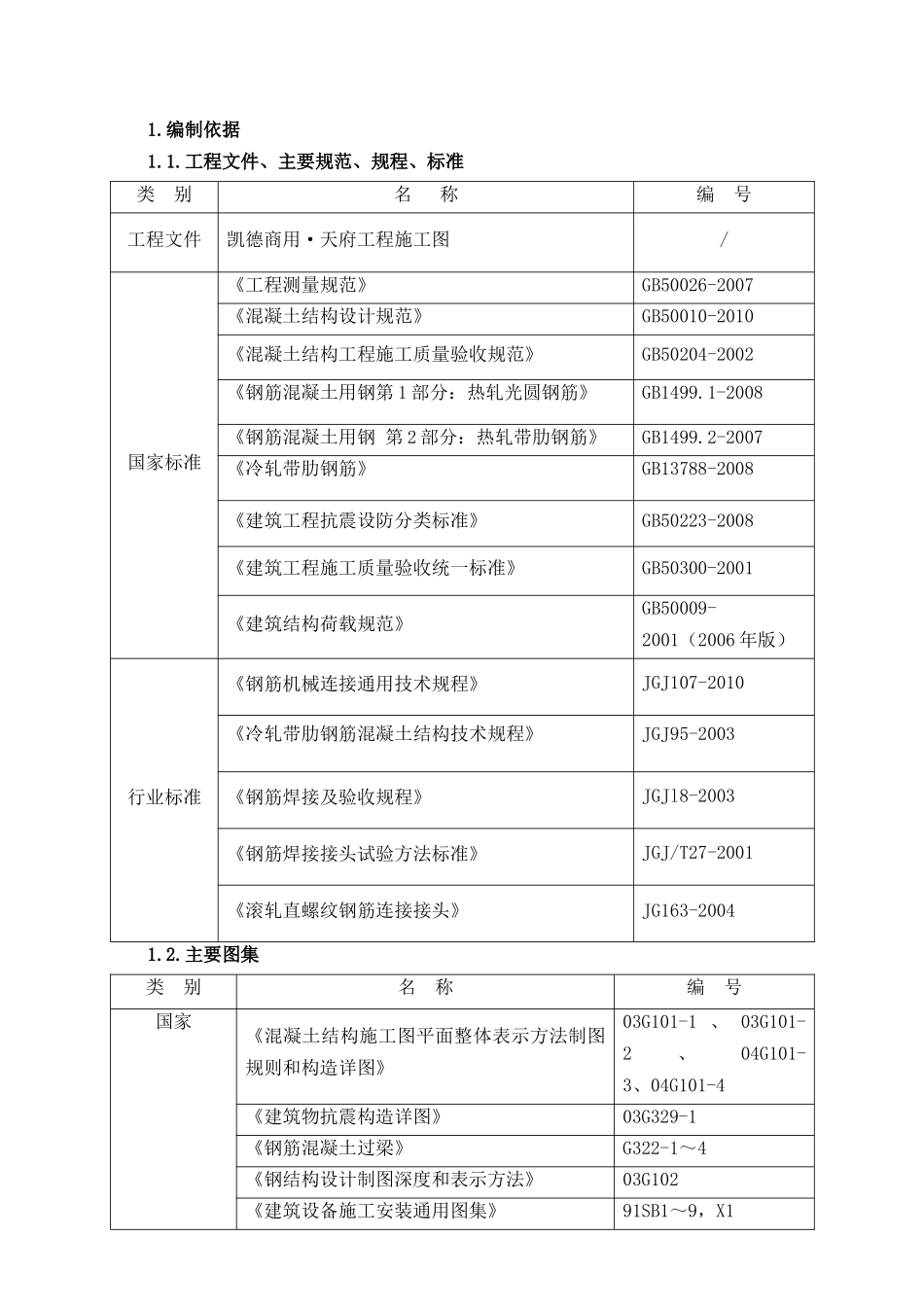

1.编制依据1.1.工程文件、主要规范、规程、标准类别名称编号工程文件凯德商用·天府工程施工图/国家标准《工程测量规范》GB50026-2007《混凝土结构设计规范》GB50010-2010《混凝土结构工程施工质量验收规范》GB50204-2002《钢筋混凝土用钢第1部分:热轧光圆钢筋》GB1499.1-2008《钢筋混凝土用钢第2部分:热轧带肋钢筋》GB1499.2-2007《冷轧带肋钢筋》GB13788-2008《建筑工程抗震设防分类标准》GB50223-2008《建筑工程施工质量验收统一标准》GB50300-2001《建筑结构荷载规范》GB50009-2001(2006年版)行业标准《钢筋机械连接通用技术规程》JGJ107-2010《冷轧带肋钢筋混凝土结构技术规程》JGJ95-2003《钢筋焊接及验收规程》JGJl8-2003《钢筋焊接接头试验方法标准》JGJ/T27-2001《滚轧直螺纹钢筋连接接头》JG163-20041.2.主要图集类别名称编号国家《混凝土结构施工图平面整体表示方法制图规则和构造详图》03G101-1、03G101-2、04G101-3、04G101-4《建筑物抗震构造详图》03G329-1《钢筋混凝土过梁》G322-1~4《钢结构设计制图深度和表示方法》03G102《建筑设备施工安装通用图集》91SB1~9,X1《现浇混凝土板式楼梯》03G101-22.工程概况2.1.工程简介序号项目内容1工程名称凯德商用·天府工程2建设地点成都高新区火车南站天仁路7#3建设单位成都华韵江南房地产开发有限公司4设计单位四川省建筑设计院5勘察单位四川省川建勘察研究院6监理单位四川精正建筑管理咨询有限公司7质量监督单位成都市质量监督站8施工单位北京城建集团有限责任公司9质量目标天府杯金奖2.2.钢筋分项工程概况2.2.1.结构抗震等级一、二、四区:一层~商场顶,框架、抗震墙均为一级;塔楼部分,框架、抗震墙均为二级。三区:一层以上,框架为二级,抗震墙为一级。2.2.2.钢筋规格本工程钢筋采用HPB235(Ⅰ级钢筋)(A),HRB335(Ⅱ级钢筋)(B),HRB400(Ⅲ级钢筋)(C),焊条:HPB235级钢筋采用E43xx,HRB33级钢筋采用E50xx,HRB400级钢筋采用E60xx。钢筋绑扎用火烧丝为20#-22#。2.2.3.主要构件使用钢筋规格2.3.施工重点及难点2.3.1.本工程结构形式复杂,给钢筋施工带来了很大的难度。墙体、柱、梁、板结构形式多为异形,梁、板高低跨多,钢筋规格多且密集,相互穿插多,间距小,不易绑扎,尤其是墙体、柱与梁的钢筋穿叉施工难度较大。2.3.2.本工程设置多处后浇带,后浇带处钢筋保留时间长,防腐处理及成品保护是重点。2.3.3.埋件预埋工程量大,尤其外立面玻璃幕墙有大量埋件。2.3.4.结构工程中钢筋用量很大,剪力墙、框架柱、楼板等结构种类繁杂,这给钢筋工程的管理提出了很高的要求,钢筋翻样、钢筋原材进场与堆放、钢筋加工、钢筋绑扎安装施工都要建立相应的管理措施。2.3.5.必须杜绝混凝土结构表面钢筋及绑扎丝外露现象。这就要求在钢筋工程施工时,不但要采取有效措施保证钢筋的保护层厚度满足施工要求,而且要充分利用包括柱、墙钢筋定位筋等钢筋定位保证措施,保证钢筋定位准确,在混凝土浇筑过程中不产生钢筋位移。3.施工部署3.1.施工流水段划分3.1.1.本工程根据后浇带、施工缝划分流水段施工,根据混凝土浇筑顺序进行钢筋绑扎和验收。裙楼结构施工期间,1区划分为6个流水段,2区划分为8个流水段,3区划分为9个流水段,4区划分为2个流水段;塔楼结构施工期间,1#、2#、3#楼各划柱主筋C18、C20、C25、C28、C32随柱形式主筋布置各有不同墙、柱、梁等结构中直径≥28mm的钢筋均采用滚扎直螺纹连接,〈28的钢筋;水平方向采用闪光对焊或窄间隙焊,竖向方向采用电渣压力焊。箍筋C8、C12@100@150@200顶板主筋C8、C8、C10双层双向@130@150@180@200梁主筋C25、C20、C22、C14随各梁具体位置各有不同箍筋A8、C8@100@200剪力墙主筋C32、B20、B18、C14、C12双排双向@150@100拉筋B6.5梅花型布置450×450分为3个流水段,4区划分为5个流水段。3.1.2.钢筋工程施工人员,在技术、生产负责人进行完详细的交底之后才能施工。钢筋工程包括钢筋制作和现场安装两部分。钢筋制作人员必须按钢筋翻样单及交底中的相关内容进行操作,并严格控制偏差。现场施工人员必须按照施工图纸、施工方案、技术交底及规范图集要求进行钢筋施工。3.2.现场布...
