XX年XX年全省交通重大建设项目落实方案关于2011年全市重大建设项目专项审计调查的工作方案根据《XX市2011年审计(调查)项目计划的通知》(延市审发【2011】10号)安排,按照《中华人民共和国国家审计准则》的规定,我局决定组织对全市重大建设项目情况进行专项审计调查
为明确审计调查目标、范围,突出审计调查重点,确保工作质量,制订如下工作方案:一、审计调查目标通过对全市重大建设项目的专项审计调查,摸清我市重大建设项目的进展、建设程序和资金落实以及投资结构情况,揭示重大项目建设中存在的问题
同时,结合审计调查中发现的问题,为市政府提出合理化建议
二、审计调查范围2009年至2011年11月底,全市收尾、续建、新开工重大建设项目
三、审计调查内容和重点(一)项目计划执行情况调查重大建设项目计划数,是否严格按计划执行,有无已开工未实施项目,有无未开工、停工项目以及形成的原因
(二)项目立项情况调查重大建设项目是否经有关部门批准立项,有无未立项开工建设项目
(三)项目招投标情况调查重大建设项目施工、勘察、设计是否招投标,招投标程序是否合法,有无未招投标实施的项目,有无串标等违法违纪的问题
(四)项目实施情况调查重大项目是否签订施工合同,有无未按中标通知书签订合同,有无未按合同执行,进行重大变更是否经有关部门审批等

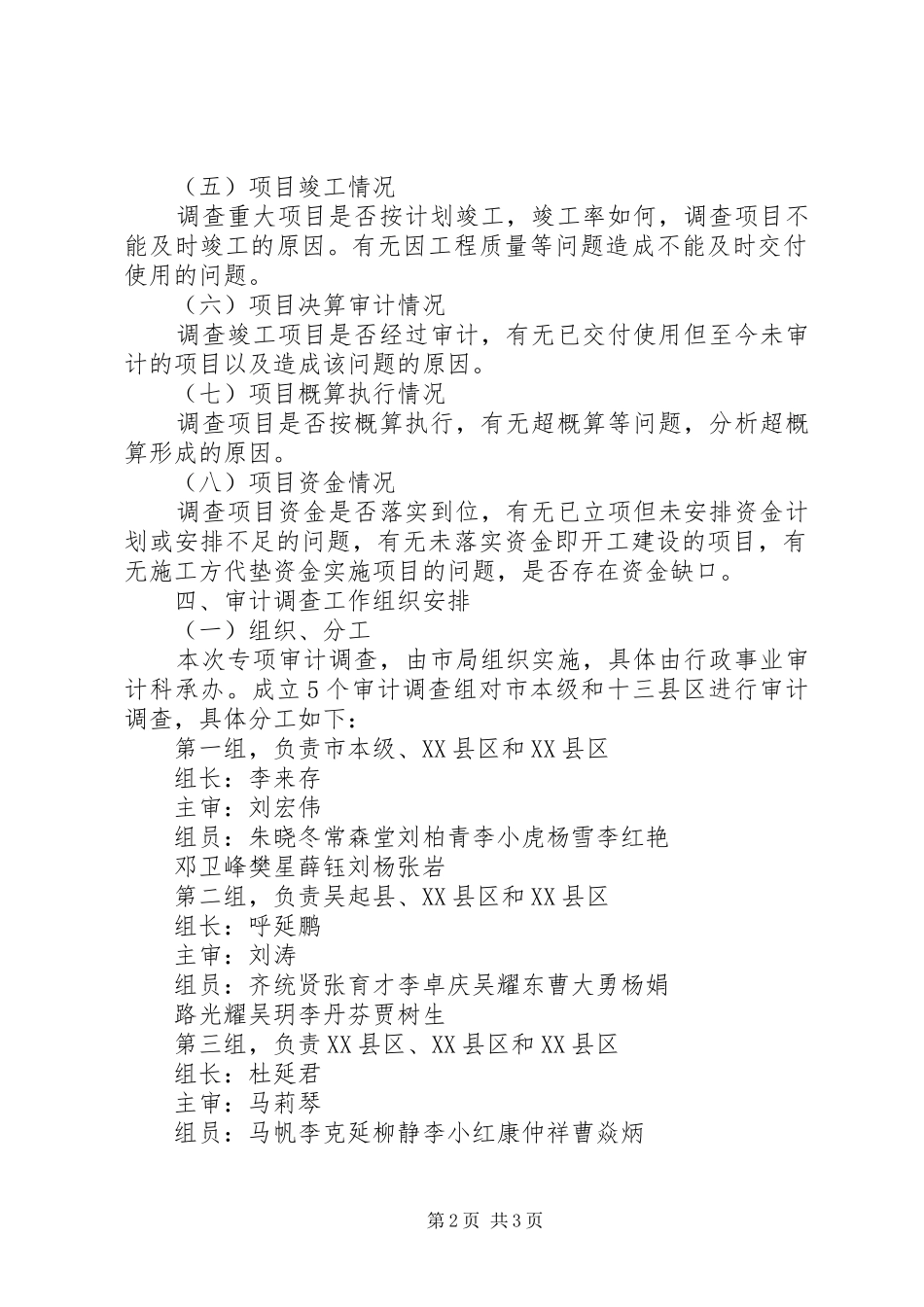

第1页共3页(五)项目竣工情况调查重大项目是否按计划竣工,竣工率如何,调查项目不能及时竣工的原因
有无因工程质量等问题造成不能及时交付使用的问题
(六)项目决算审计情况调查竣工项目是否经过审计,有无已交付使用但至今未审计的项目以及造成该问题的原因
(七)项目概算执行情况调查项目是否按概算执行,有无超概算等问题,分析超概算形成的原因
(八)项目资金情况调查项目资金是否落实到位,有无已立项但未安排资金计划或安排不足的问题,有无未落实资金即开工建设的项目,有无施工方代垫资金实
