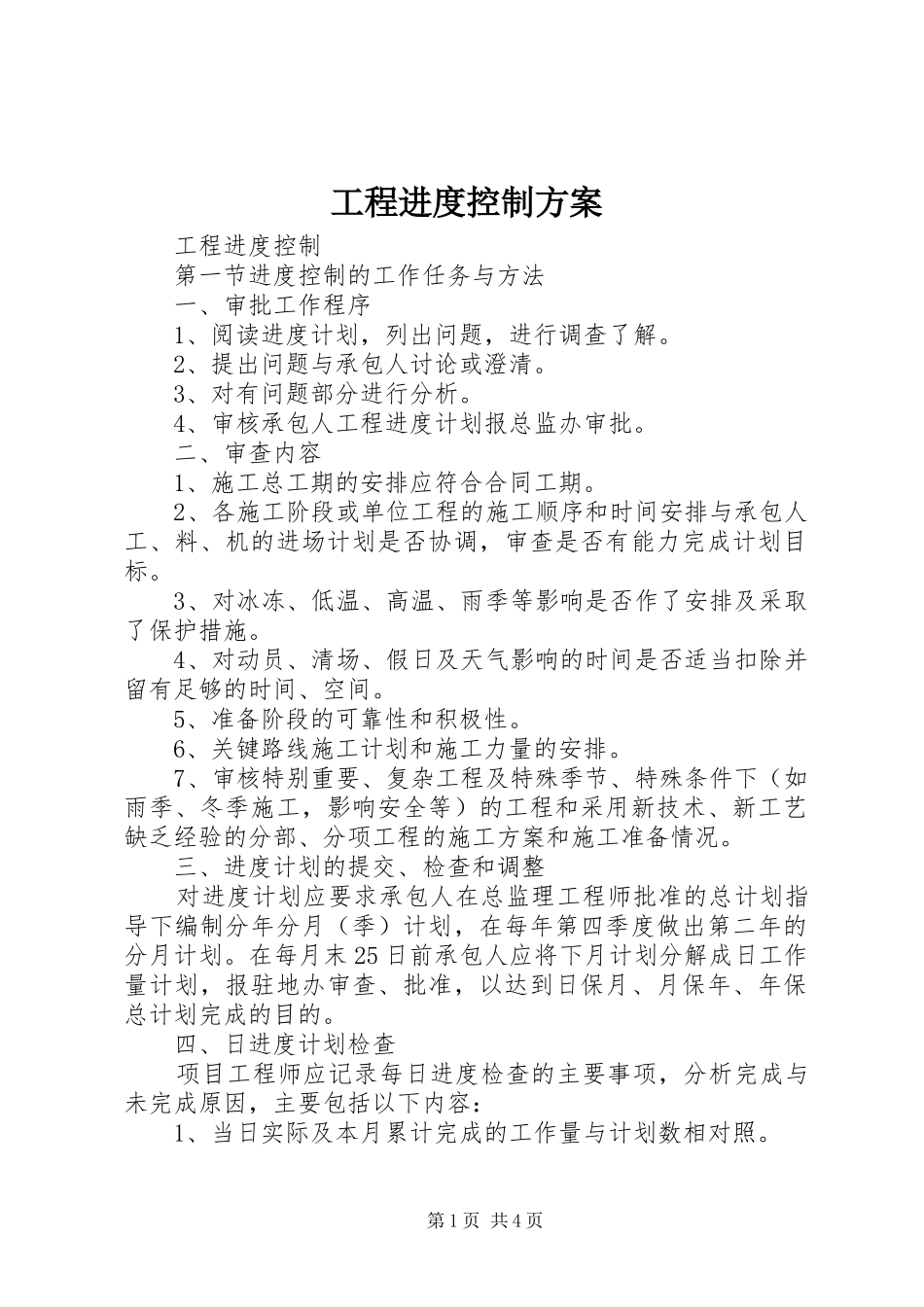

工程进度控制方案工程进度控制第一节进度控制的工作任务与方法一、审批工作程序1、阅读进度计划,列出问题,进行调查了解
2、提出问题与承包人讨论或澄清
3、对有问题部分进行分析
4、审核承包人工程进度计划报总监办审批
二、审查内容1、施工总工期的安排应符合合同工期
2、各施工阶段或单位工程的施工顺序和时间安排与承包人工、料、机的进场计划是否协调,审查是否有能力完成计划目标
3、对冰冻、低温、高温、雨季等影响是否作了安排及采取了保护措施
4、对动员、清场、假日及天气影响的时间是否适当扣除并留有足够的时间、空间
5、准备阶段的可靠性和积极性
6、关键路线施工计划和施工力量的安排
7、审核特别重要、复杂工程及特殊季节、特殊条件下(如雨季、冬季施工,影响安全等)的工程和采用新技术、新工艺缺乏经验的分部、分项工程的施工方案和施工准备情况

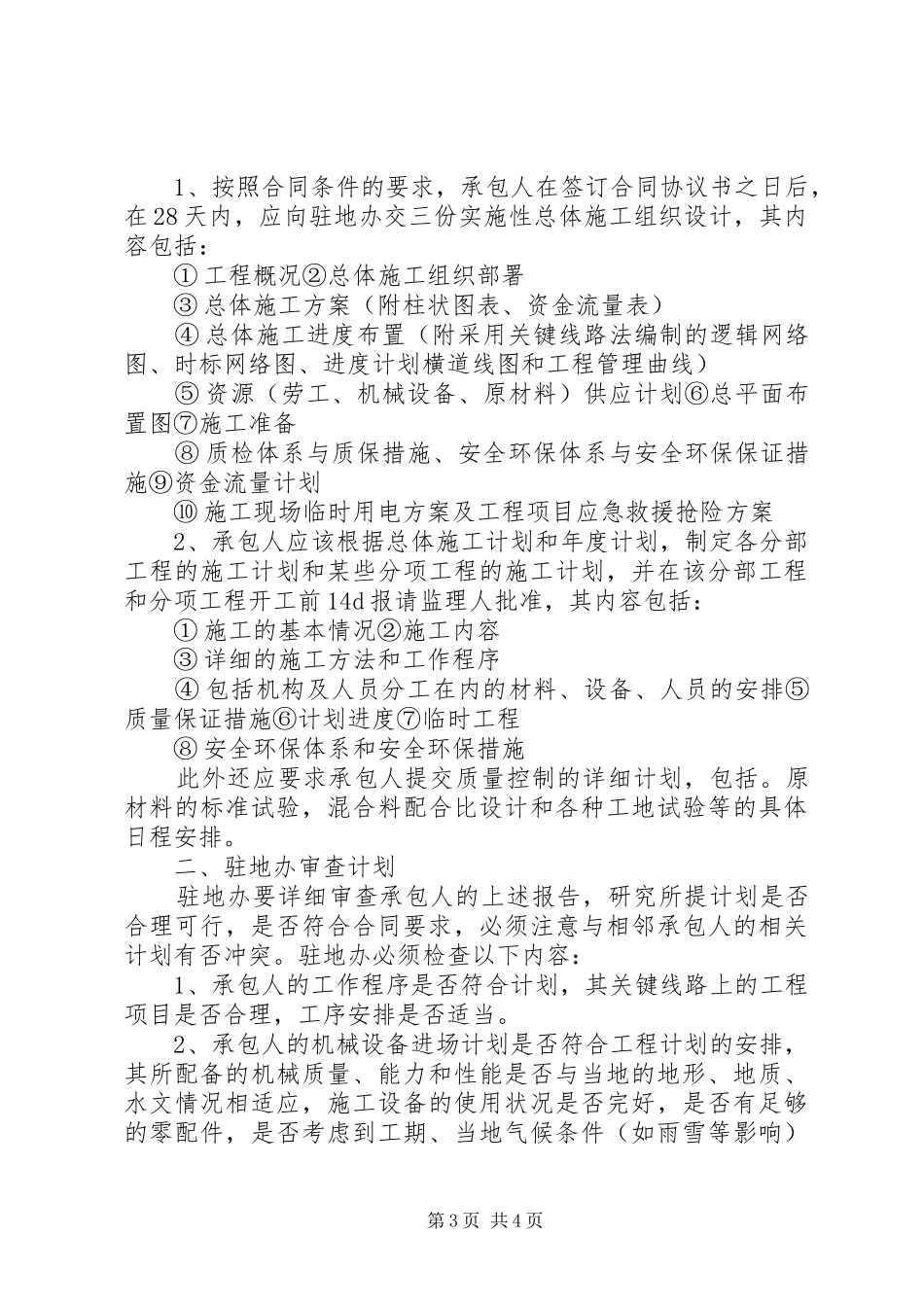

三、进度计划的提交、检查和调整对进度计划应要求承包人在总监理工程师批准的总计划指导下编制分年分月(季)计划,在每年第四季度做出第二年的分月计划
在每月末25日前承包人应将下月计划分解成日工作量计划,报驻地办审查、批准,以达到日保月、月保年、年保总计划完成的目的

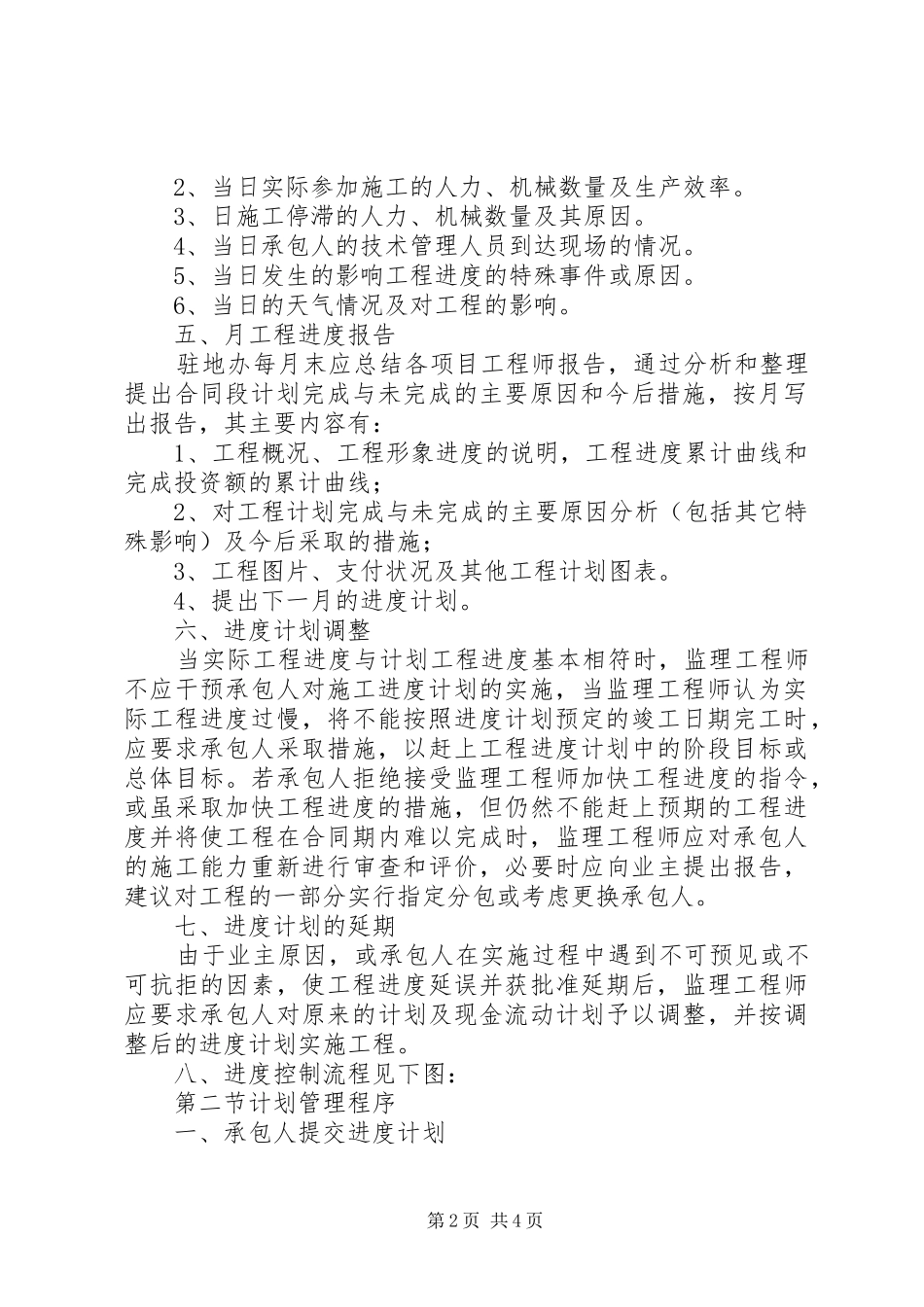

四、日进度计划检查项目工程师应记录每日进度检查的主要事项,分析完成与未完成原因,主要包括以下内容:1、当日实际及本月累计完成的工作量与计划数相对照
第1页共4页2、当日实际参加施工的人力、机械数量及生产效率
3、日施工停滞的人力、机械数量及其原因
4、当日承包人的技术管理人员到达现场的情况
5、当日发生的影响工程进度的特殊事件或原因
6、当日的天气情况及对工程的影响
五、月工程进度报告驻地办每月末应总结各项目工程师报告,通过分析和整理提出合同段计划完成与未完成的主要原因和今后措施,按月写出报告,其主要内容有:1、工程概况、工程形象进度的说明,工程进度累计曲线和完成投资额的累计曲线;2、对工程计划完
