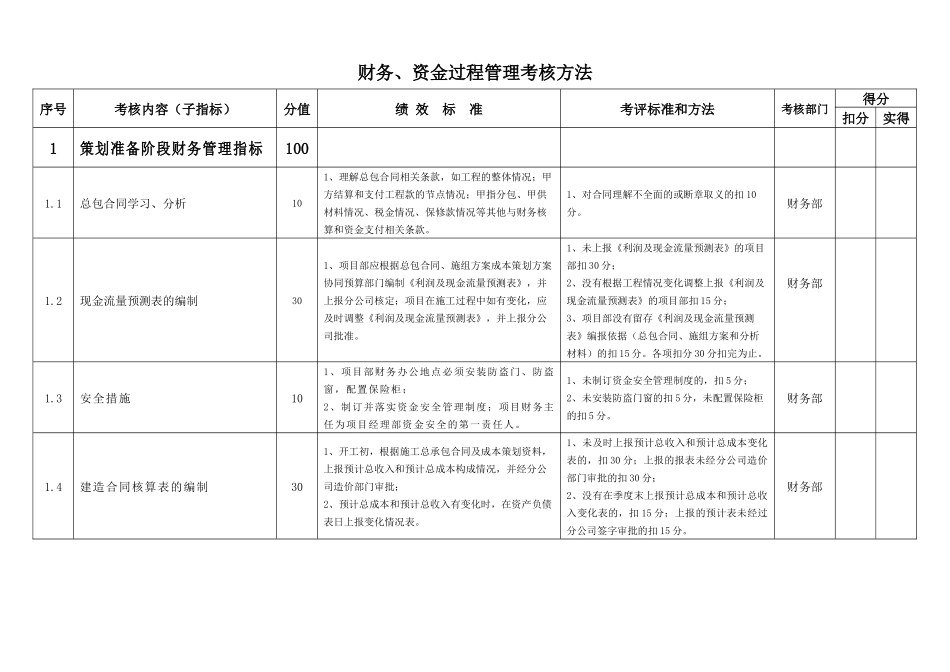

财务、资金过程管理考核方法序号考核内容(子指标)分值绩效标准考评标准和方法考核部门得分扣分实得1策划准备阶段财务管理指标1001
1总包合同学习、分析101、理解总包合同相关条款,如工程的整体情况;甲方结算和支付工程款的节点情况;甲指分包、甲供材料情况、税金情况、保修款情况等其他与财务核算和资金支付相关条款
1、对合同理解不全面的或断章取义的扣10分
2现金流量预测表的编制301、项目部应根据总包合同、施组方案成本策划方案协同预算部门编制《利润及现金流量预测表》,并上报分公司核定;项目在施工过程中如有变化,应及时调整《利润及现金流量预测表》,并上报分公司批准
1、未上报《利润及现金流量预测表》的项目部扣30分;2、没有根据工程情况变化调整上报《利润及现金流量预测表》的项目部扣15分;3、项目部没有留存《利润及现金流量预测表》编报依据(总包合同、施组方案和分析材料)的扣15分
各项扣分30分扣完为止
3安全措施101、项目部财务办公地点必须安装防盗门、防盗窗,配置保险柜;2、制订并落实资金安全管理制度;项目财务主任为项目经理部资金安全的第一责任人
1、未制订资金安全管理制度的,扣5分;2、未安装防盗门窗的扣5分,未配置保险柜的扣5分
4建造合同核算表的编制301、开工初,根据施工总承包合同及成本策划资料,上报预计总收入和预计总成本构成情况,并经分公司造价部门审批;2、预计总成本和预计总收入有变化时,在资产负债表日上报变化情况表
1、未及时上报预计总收入和预计总成本变化表的,扣30分;上报的报表未经分公司造价部门审批的扣30分;2、没有在季度末上报预计总成本和预计总收入变化表的,扣15分;上报的预计表未经过分公司签字审批的扣15分
财务部序号考核内容(子指标)分值绩效标准考评标准和方法考核部门得分扣分实得1
5设置账薄、建立账套;办理开户申请,完善
