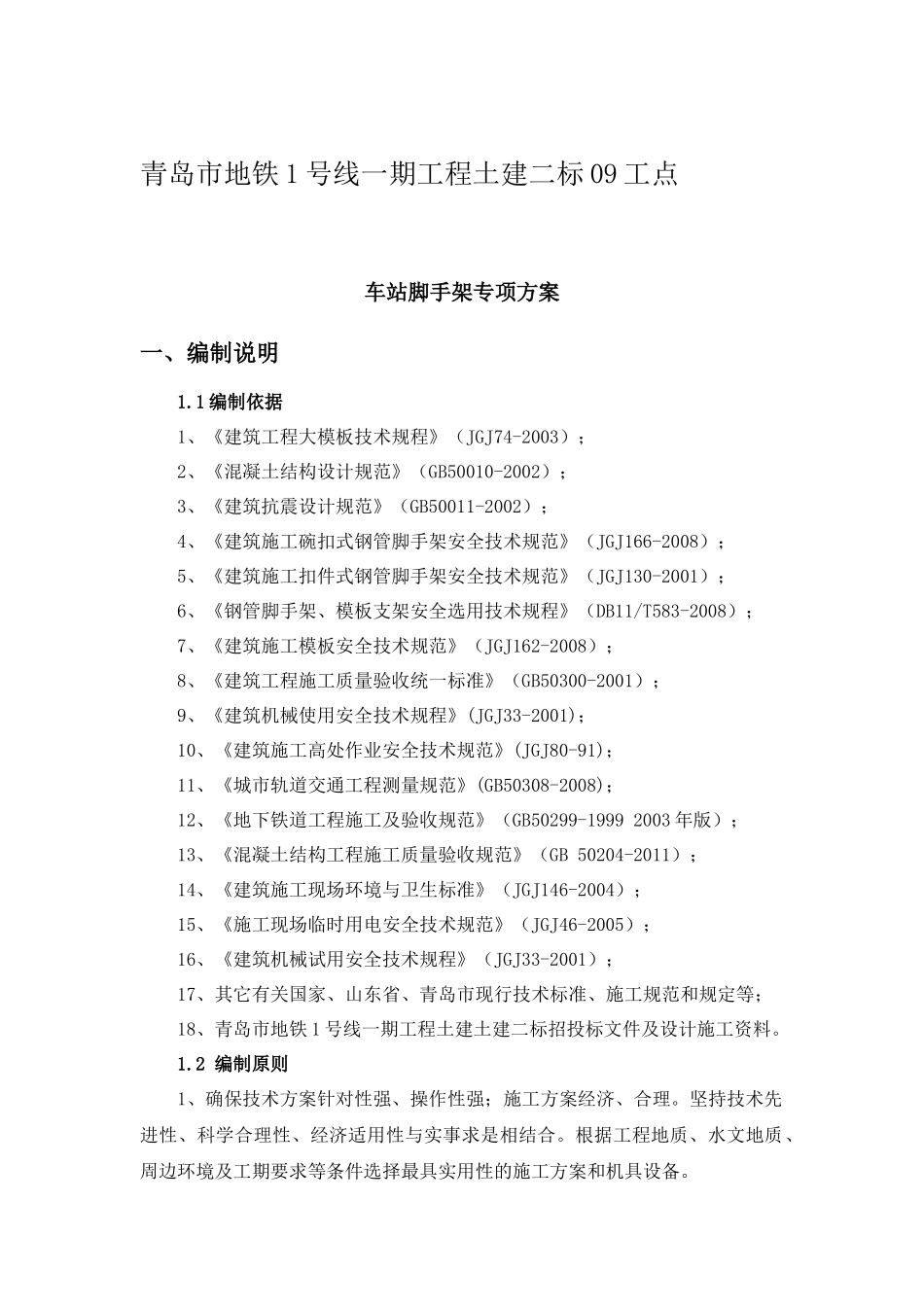

青岛市地铁1号线一期工程土建二标09工点车站脚手架专项方案一、编制说明1

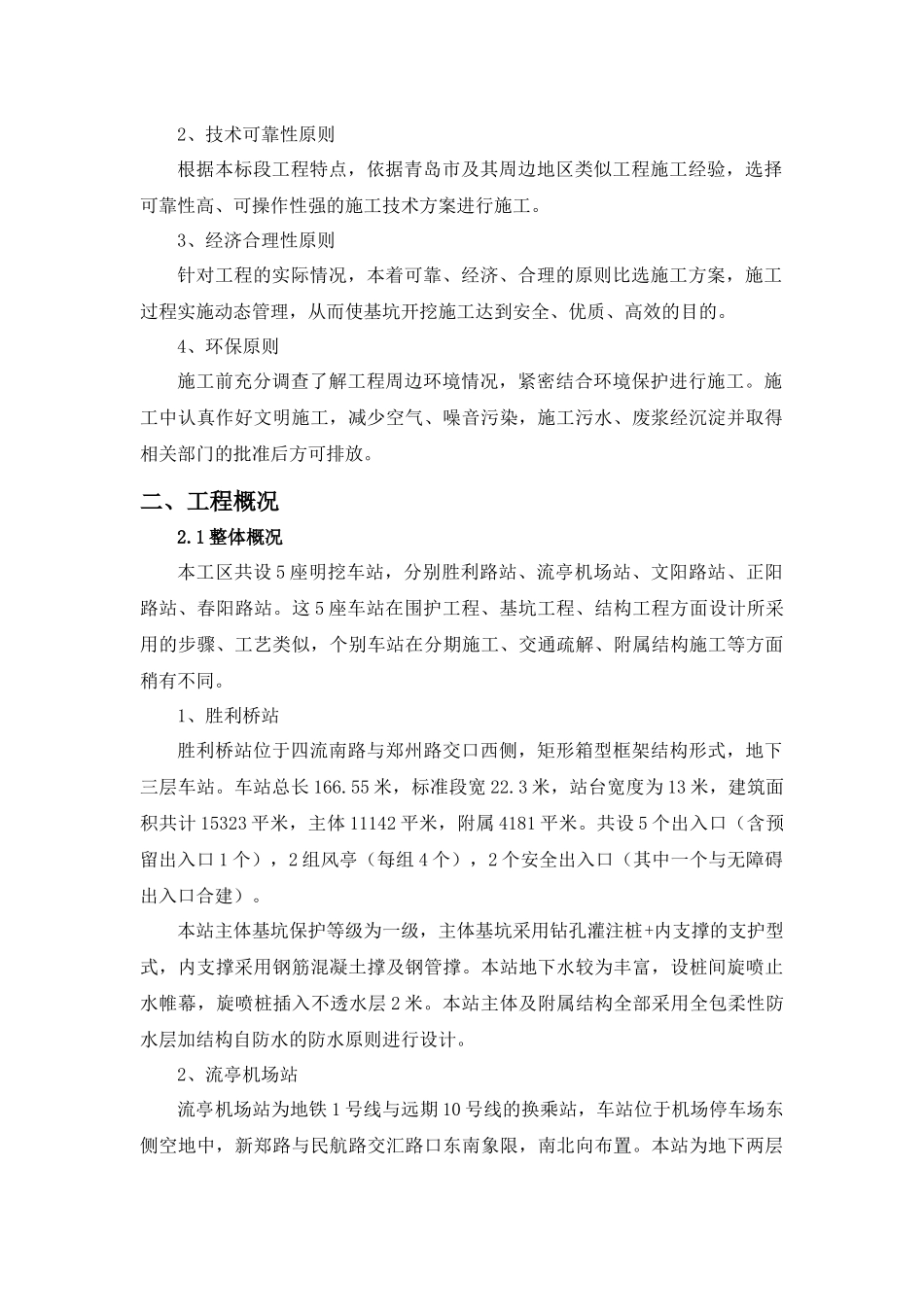

1编制依据1、《建筑工程大模板技术规程》(JGJ74-2003);2、《混凝土结构设计规范》(GB50010-2002);3、《建筑抗震设计规范》(GB50011-2002);4、《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008);5、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);6、《钢管脚手架、模板支架安全选用技术规程》(DB11/T583-2008);7、《建筑施工模板安全技术规范》(JGJ162-2008);8、《建筑工程施工质量验收统一标准》(GB50300-2001);9、《建筑机械使用安全技术规程》(JGJ33-2001);10、《建筑施工高处作业安全技术规范》(JGJ80-91);11、《城市轨道交通工程测量规范》(GB50308-2008);12、《地下铁道工程施工及验收规范》(GB50299-19992003年版);13、《混凝土结构工程施工质量验收规范》(GB50204-2011);14、《建筑施工现场环境与卫生标准》(JGJ146-2004);15、《施工现场临时用电安全技术规范》(JGJ46-2005);16、《建筑机械试用安全技术规程》(JGJ33-2001);17、其它有关国家、山东省、青岛市现行技术标准、施工规范和规定等;18、青岛市地铁1号线一期工程土建土建二标招投标文件及设计施工资料

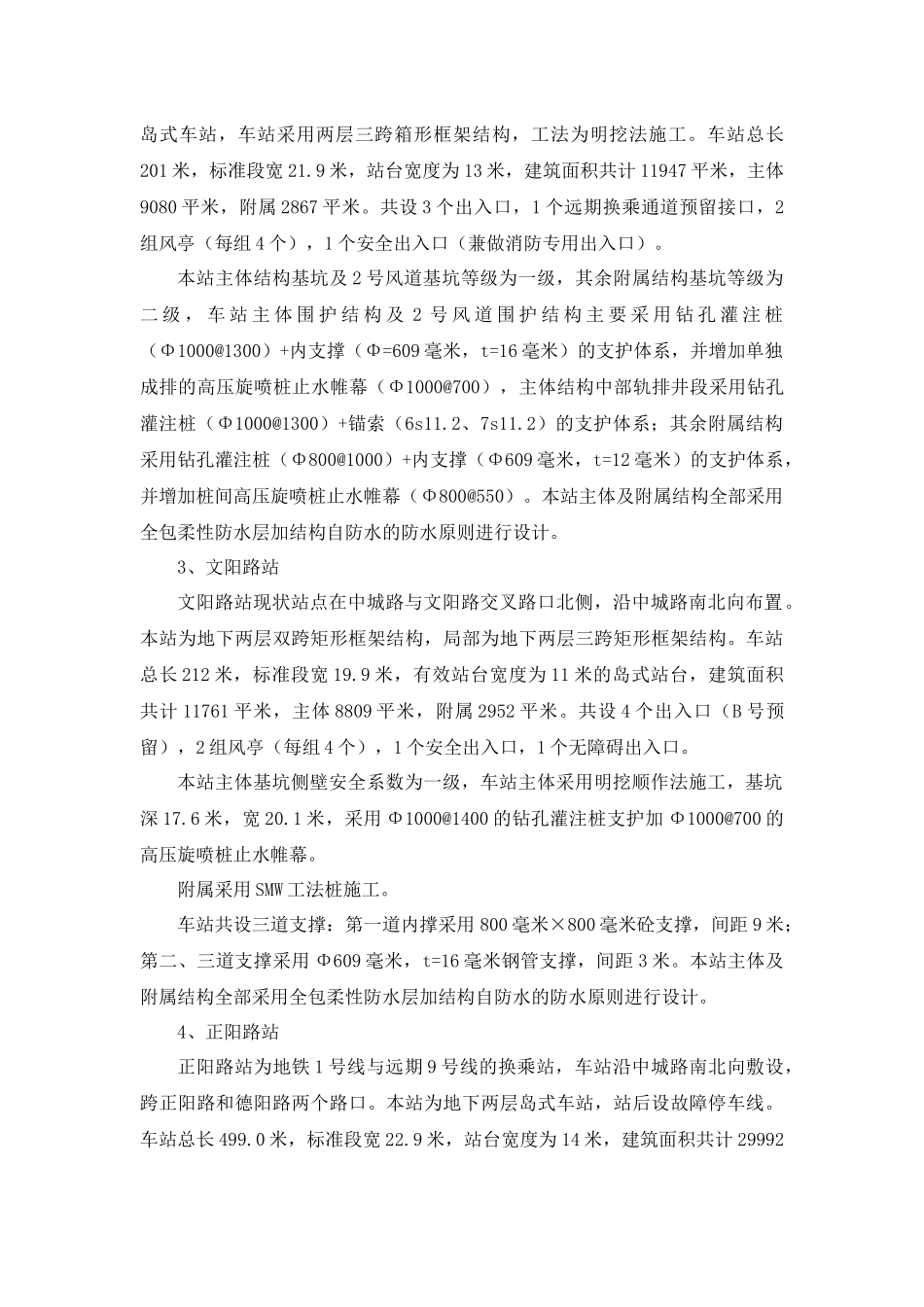

2编制原则1、确保技术方案针对性强、操作性强;施工方案经济、合理
坚持技术先进性、科学合理性、经济适用性与实事求是相结合
根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工方案和机具设备
2、技术可靠性原则根据本标段工程特点,依据青岛市及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工
3、经济合理性
