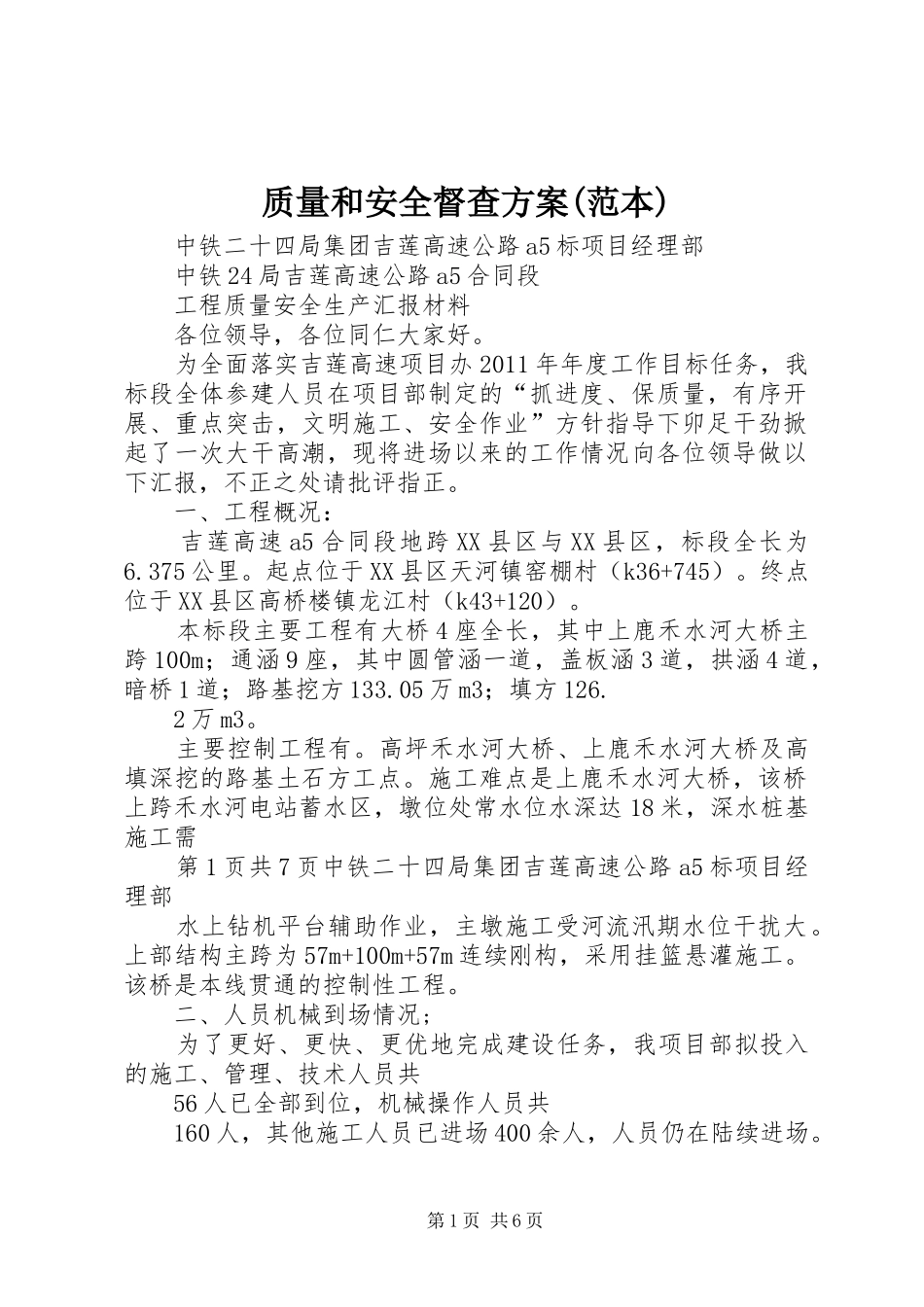

质量和安全督查方案(范本)中铁二十四局集团吉莲高速公路a5标项目经理部中铁24局吉莲高速公路a5合同段工程质量安全生产汇报材料各位领导,各位同仁大家好

为全面落实吉莲高速项目办2011年年度工作目标任务,我标段全体参建人员在项目部制定的“抓进度、保质量,有序开展、重点突击,文明施工、安全作业”方针指导下卯足干劲掀起了一次大干高潮,现将进场以来的工作情况向各位领导做以下汇报,不正之处请批评指正

一、工程概况:吉莲高速a5合同段地跨XX县区与XX县区,标段全长为6
起点位于XX县区天河镇窑棚村(k36+745)
终点位于XX县区高桥楼镇龙江村(k43+120)
本标段主要工程有大桥4座全长,其中上鹿禾水河大桥主跨100m;通涵9座,其中圆管涵一道,盖板涵3道,拱涵4道,暗桥1道;路基挖方133
05万m3;填方126
主要控制工程有
高坪禾水河大桥、上鹿禾水河大桥及高填深挖的路基土石方工点
施工难点是上鹿禾水河大桥,该桥上跨禾水河电站蓄水区,墩位处常水位水深达18米,深水桩基施工需第1页共7页中铁二十四局集团吉莲高速公路a5标项目经理部水上钻机平台辅助作业,主墩施工受河流汛期水位干扰大
上部结构主跨为57m+100m+57m连续刚构,采用挂篮悬灌施工
该桥是本线贯通的控制性工程
二、人员机械到场情况;为了更好、更快、更优地完成建设任务,我项目部拟投入的施工、管理、技术人员共56人已全部到位,机械操作人员共160人,其他施工人员已进场400余人,人员仍在陆续进场
第1页共6页机械进场情况如下:各种挖掘机15台,装载机3台,运输车辆30台,平地机2台,各种压路机7台(其中yz32重型压路机2台,羊足碾1台),推土机4台,拌合设备2套,混凝土运输罐车5台,钻机20台,发电机5台,大型龙门吊4台
三、工程进度情况:截止本月20日实际完成填挖方数量126万m3,完成
