XX年为民办实事农村饮水安全巩固提升工程工作方案达茂旗农村牧区饮水安全巩固提升工程督导检查汇报材料一、2017年度项目进展情况(一)组织领导落实责任情况达茂旗2017年饮水安全巩固提升工程共3项,分别为达茂旗石宝镇、前河东队和小以克村饮水安全巩固提升工程
工程于2017年7月15日开工,分别在3个项目区对该项目的主要任务、进度安排及责任人进行了公示
(二)前期工作情况达茂旗中小型公益性水利工程建设管理处于2017年4月6日委托XX省清源水务技术开发有限公司对达茂旗2017年度饮水安全巩固提升工程实施方案进行编制,并于2017年5月完成
2017年6月5日,XX市水务局以包水发[2017]90、91号文对3项工程的实施方案进行了批复
批复项目总投资337万元,主要建设内容:新打水源井5眼,配套潜水泵7台,新建井房5座,铺设输配水管道11
2017年6月30日,达茂旗中小型公益性水利工程建设管理处委托XX省海通工程项目管理有限公司在XX市公共资源交易大厅对达茂旗石宝镇、前河东队和小以克村饮水安全巩固提升工程施工进行公开招标
招标确定中标单位为XX省禹泽水利水电工程有限公司
(三)年度资金下达及配套资金落实情况2017年6月7日,XX市发展和改革委员会、XX市水务局以包发改投字[2017]350号下达农村牧区饮水安全巩固提升工程2017年投资计划
计划下达总投资337万元,其中国家投资128万元,自治区86万元,盟市配套86万元,其他资金37万元
截止目前自治区资金86万元已到旗财政,其余资金未到位

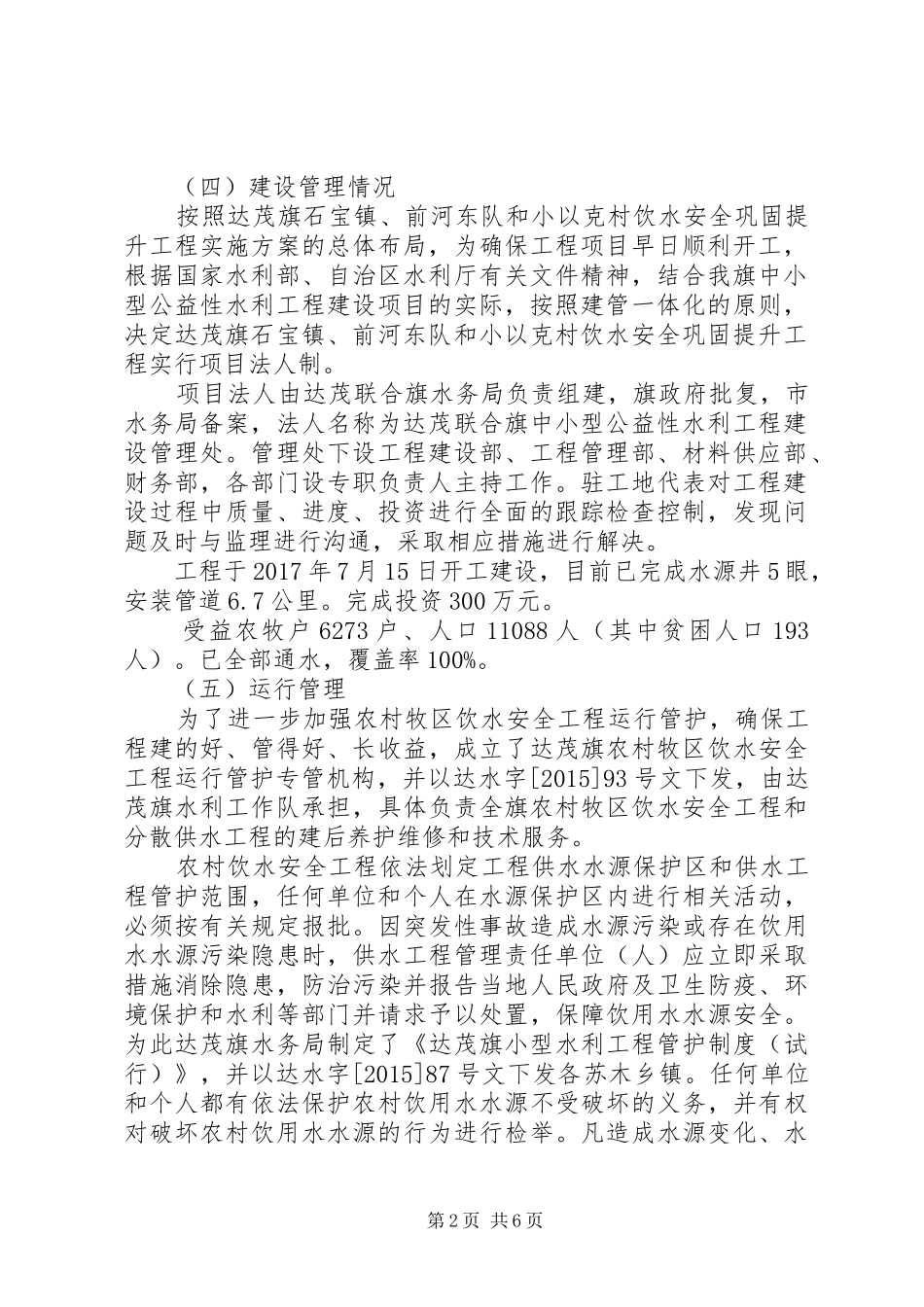

第1页共6页(四)建设管理情况按照达茂旗石宝镇、前河东队和小以克村饮水安全巩固提升工程实施方案的总体布局,为确保工程项目早日顺利开工,根据国家水利部、自治区水利厅有关文件精神,结合我旗中小型公益性水利工程建设项目的实际,按照建管一体化的原则,决定达茂旗石宝镇、前河东队和小以
