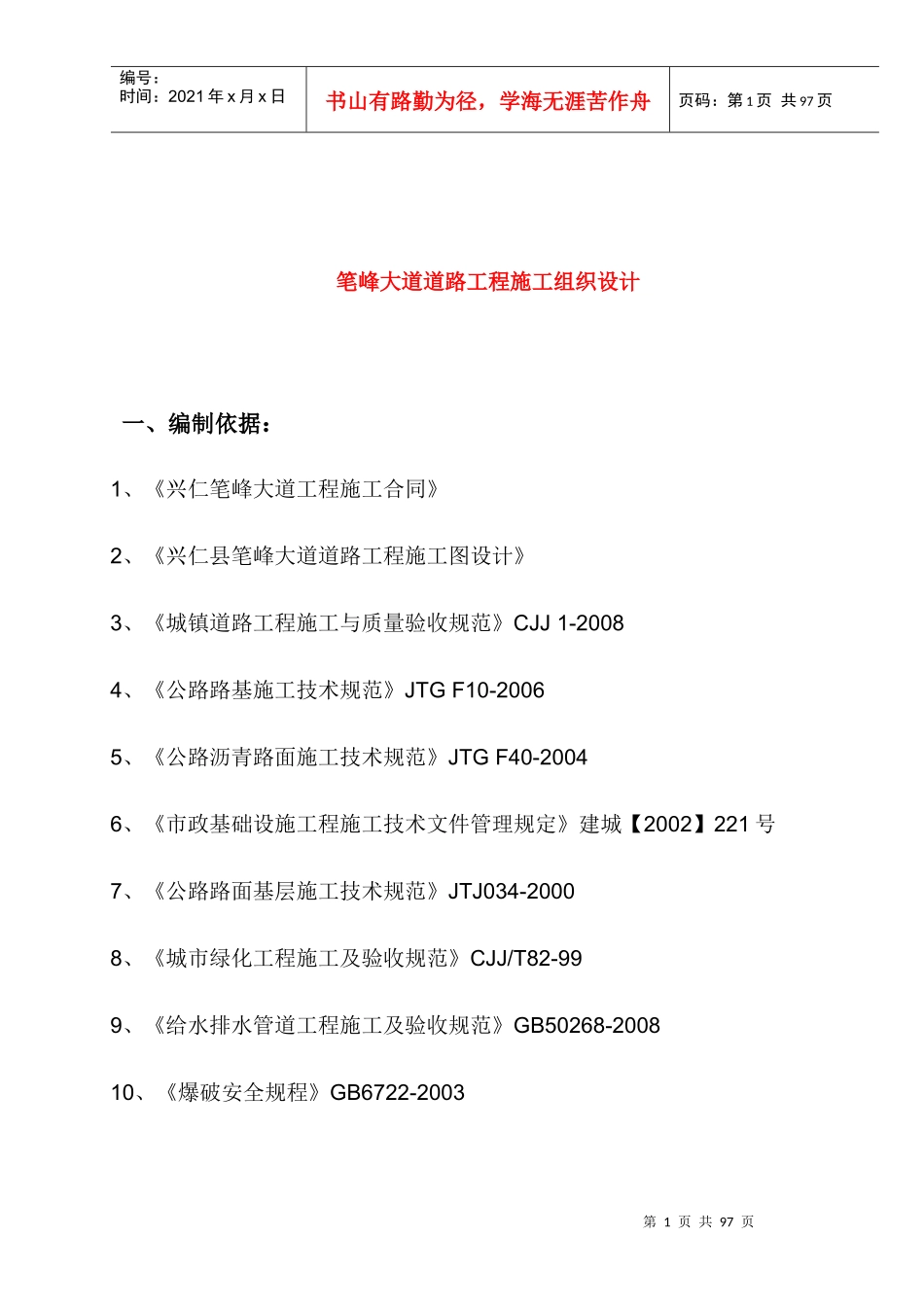

第1页共97页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共97页笔峰大道道路工程施工组织设计一、编制依据:1、《兴仁笔峰大道工程施工合同》2、《兴仁县笔峰大道道路工程施工图设计》3、《城镇道路工程施工与质量验收规范》CJJ1-20084、《公路路基施工技术规范》JTGF10-20065、《公路沥青路面施工技术规范》JTGF40-20046、《市政基础设施工程施工技术文件管理规定》建城【2002】221号7、《公路路面基层施工技术规范》JTJ034-20008、《城市绿化工程施工及验收规范》CJJ/T82-999、《给水排水管道工程施工及验收规范》GB50268-200810、《爆破安全规程》GB6722-2003第2页共97页第1页共97页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共97页三、编制原则(1)严格执行基本建设程序,遵照国家有关政策、法令和有关规程规范
(2)与施工总体布置相适应
做到各项目之间施工程序前后兼顾、衔接合理,减少相互干扰,均衡施工
对于地基比较复杂的地段受外界因素影响较大的项目,应适当留有余地
力求均衡生产,合理投入资源,在确保工程施工质量和进度的前提下,降低施工成本
(3)围绕施工关键线路和重点段统筹兼顾,确保各节点工期的同时,其他施工项目协调有序整体进行

(4)充分发挥我公司丰富的施工经验及技术、设备的优势,采用先进合理的施工技术方案和机械化施工,确保工程的工期和质量二、参建单位:工程建设业主:贵州东湖新城市投资有限公司工程监理单位:兴仁县创新建设指挥部监理小组工程设计单位:中国华西工程设计建设有限公司工程质量监督单位:兴仁县住房和城乡建设局质检站工程安全监督单位:兴仁县安全检查监督站施工单位:贵州天寿建设工程有限公司第一章工程概况第一节工程简况一、工程概况本工程为兴仁县笔峰大道道路工
