溶洞处理专项方案一、桩基概况广清高速连接线主线高架桥97X-a桩桩基设计直径200cm,设计桩长43
7m,嵌岩桩基础,混凝土标号为c25
二、地质情况根据地质勘察报告资料,该桩地层由上而下为素填土、耕植土、淤泥、粘土、全风化粉砂质页岩、全风化炭质页岩、溶洞、微风化含炭质灰岩、溶洞、微风化含炭质灰岩、溶洞、微风化含炭质灰岩、溶洞、微风化含炭质灰岩
该桩有四层溶洞呈串珠型分布,上面三个溶洞较小,分别为0
2m,最下一层溶洞高度为9
1m,四层溶洞总高度为12
3m,溶洞内均为软塑状粘土全充填
三、施工方案的确定针对该桩溶洞较大且呈串珠型分布,施工技术难度较大,该工程又为市重点工程,我公司从严把质量关,确保工程进度,确保施工安全考虑,把该桩做列为重中之重并按设计要求作相关施工监控
专门组织所有技术人员讨论、研究方案并学习有关溶洞处理方面的知识
根据该桩溶洞情况,溶洞内全为流塑状粘土全充填,溶洞位置较深,最后确定先采用冲击钻成孔,投放抛填物的方法处理溶洞,后考虑采用下放钢护筒的方案
四、施工前的准备1、人员组织项目部专门组织有关技术人员研究学习有关溶洞处理的措施,并且成立了溶洞处理应急小组
施工现场派4名技术人员分两班在工地24小时轮流值班,发现问题及时上报处理
项目部还组织桩基队钻机机长学习溶洞处理的知识,使他们对溶洞处理心中有数
总之,在人员组织方面,明确分工,各负其责
2、材料准备片石100m3,粘土20m3,水泥10t,编织袋200条,钢护筒30m
3、机械配备第1页共4页装载机40型一台,16t吊车一台,小斗车10辆

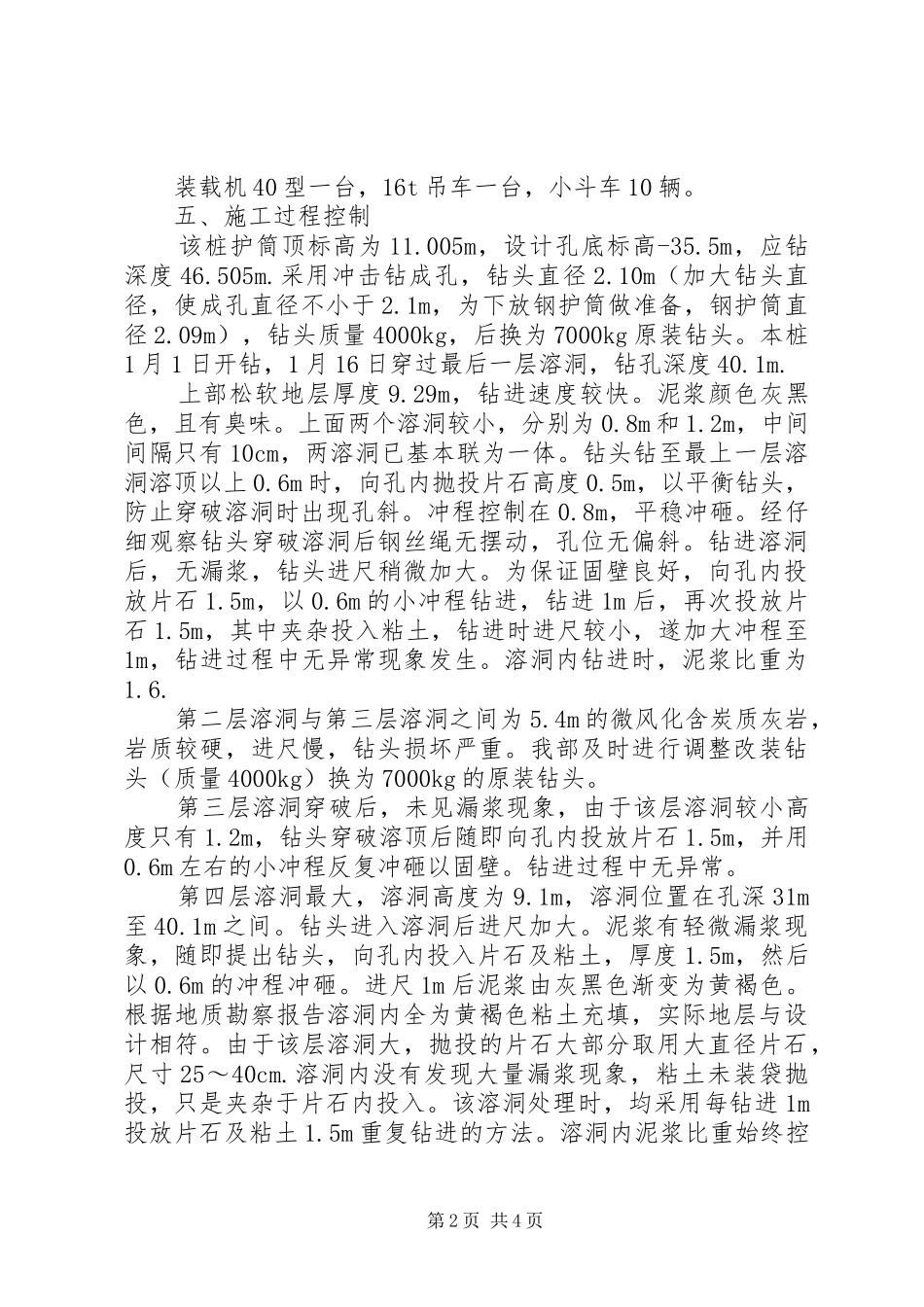

五、施工过程控制该桩护筒顶标高为11
005m,设计孔底标高-35
5m,应钻深度46
采用冲击钻成孔,钻头直径2
10m(加大钻头直径,使成孔直径不小于2
1m,为下放钢护筒做准备,钢护筒直径2

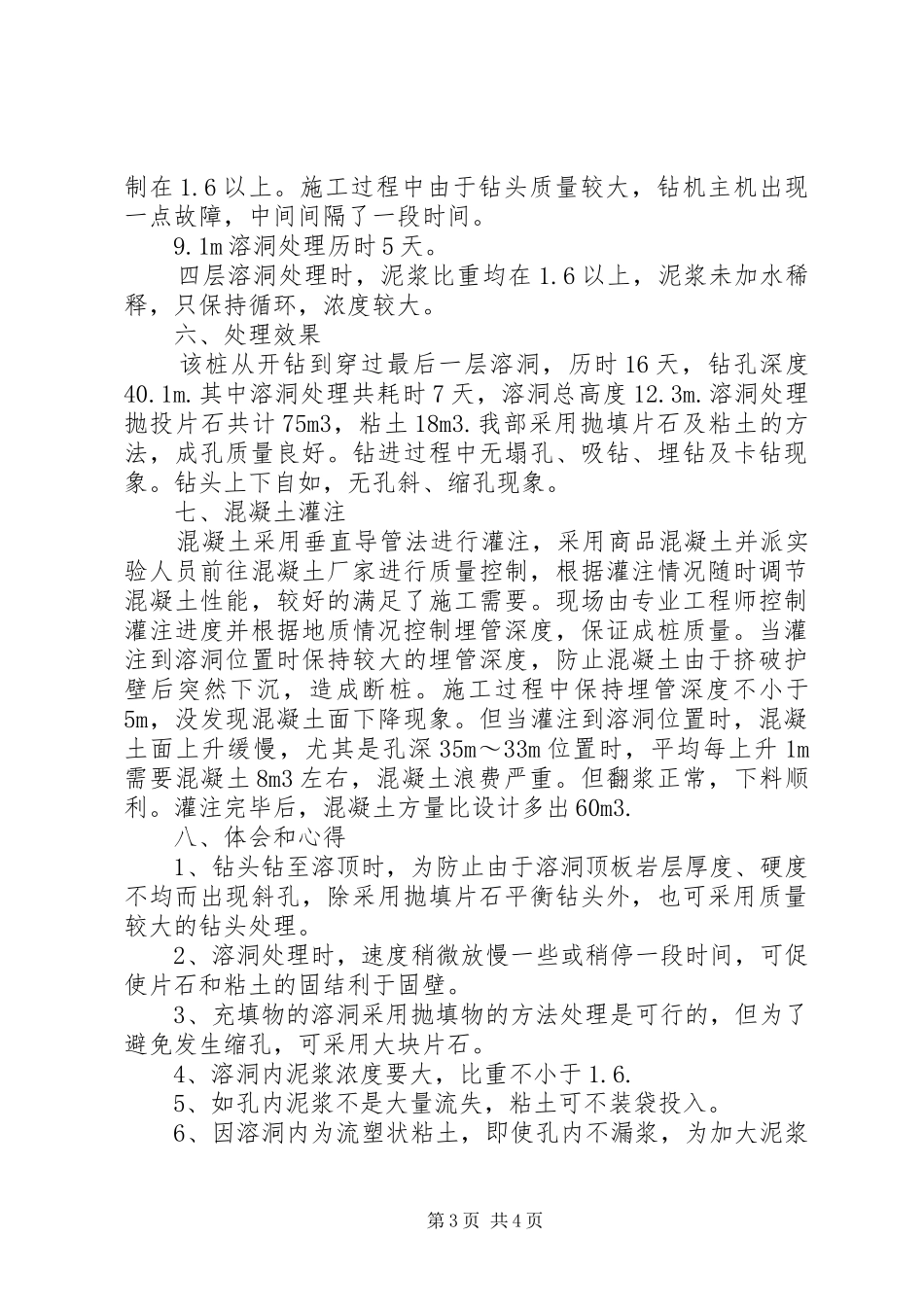

09m),钻头质量4000k
