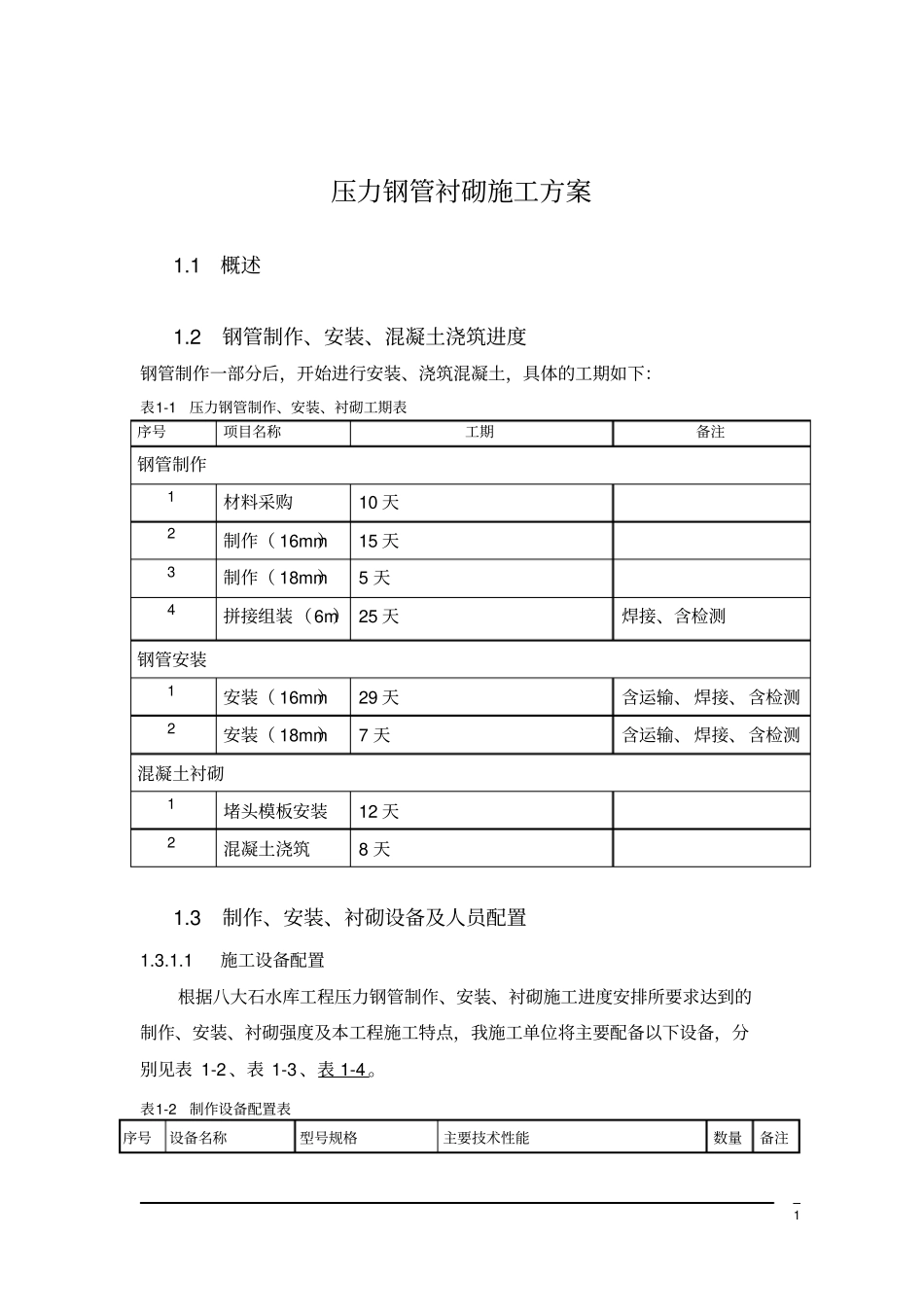

1压力钢管衬砌施工方案1
2钢管制作、安装、混凝土浇筑进度钢管制作一部分后,开始进行安装、浇筑混凝土,具体的工期如下:表1-1压力钢管制作、安装、衬砌工期表序号项目名称工期备注钢管制作1材料采购10天2制作(16mm)15天3制作(18mm)5天4拼接组装(6m)25天焊接、含检测钢管安装1安装(16mm)29天含运输、焊接、含检测2安装(18mm)7天含运输、焊接、含检测混凝土衬砌1堵头模板安装12天2混凝土浇筑8天1
3制作、安装、衬砌设备及人员配置1
1施工设备配置根据八大石水库工程压力钢管制作、安装、衬砌施工进度安排所要求达到的制作、安装、衬砌强度及本工程施工特点,我施工单位将主要配备以下设备,分别见表1-2、表1-3、表1-4

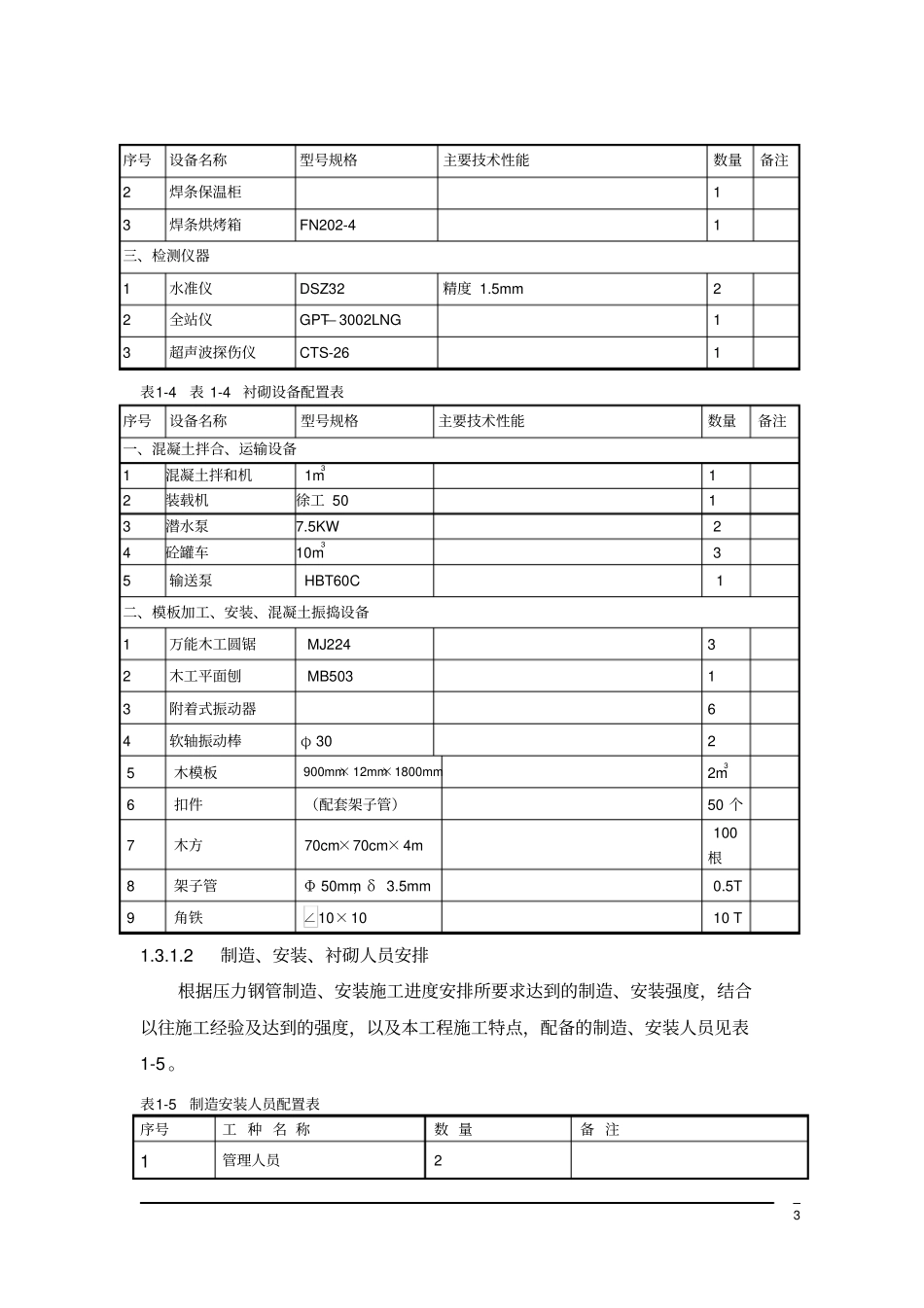

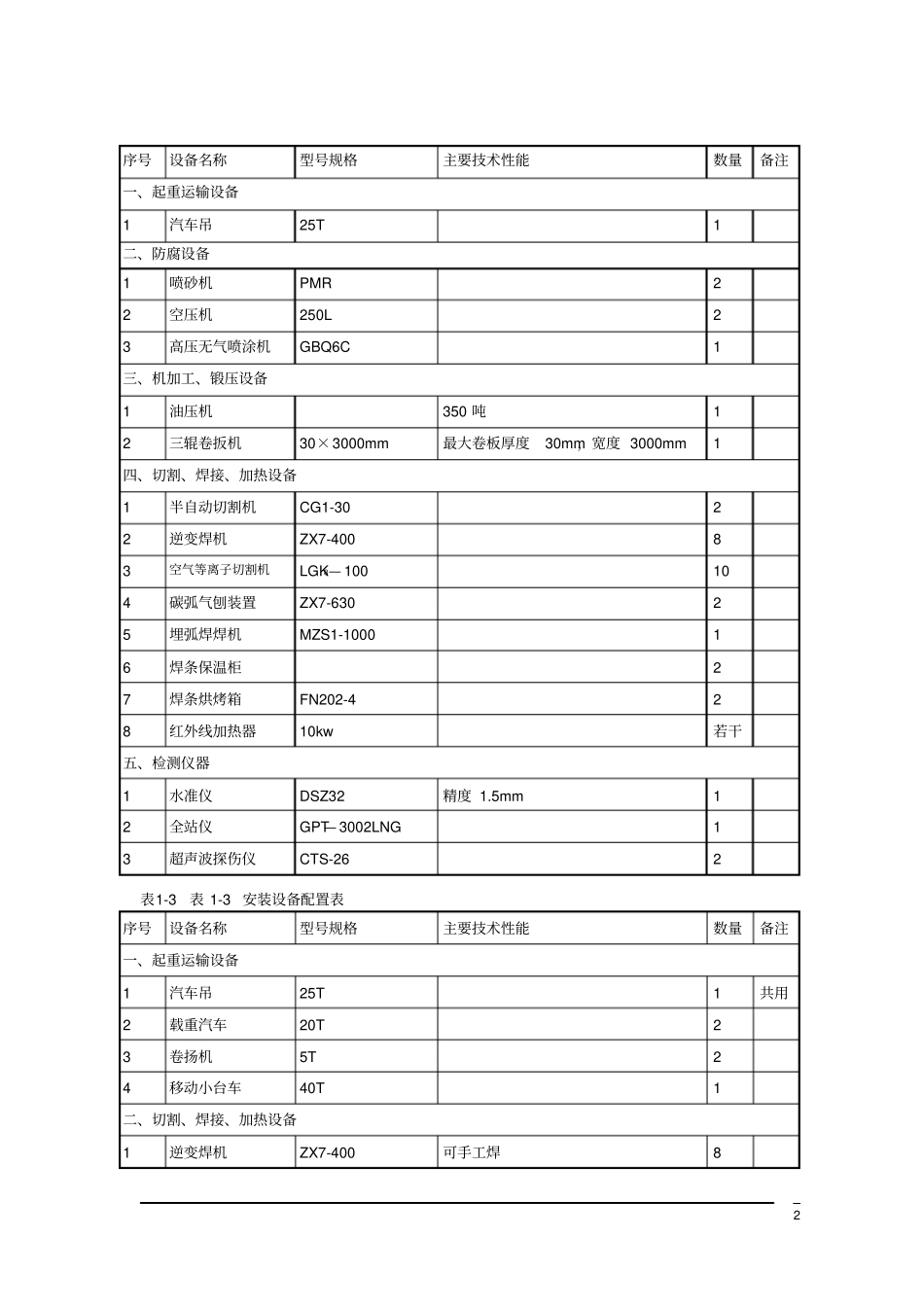

表1-2制作设备配置表序号设备名称型号规格主要技术性能数量备注2序号设备名称型号规格主要技术性能数量备注一、起重运输设备1汽车吊25T1二、防腐设备1喷砂机PMR22空压机250L23高压无气喷涂机GBQ6C1三、机加工、锻压设备1油压机350吨12三辊卷扳机30×3000mm最大卷板厚度30mm,宽度3000mm1四、切割、焊接、加热设备1半自动切割机CG1-3022逆变焊机ZX7-40083空气等离子切割机LGK8—100104碳弧气刨装置ZX7-63025埋弧焊焊机MZS1-100016焊条保温柜27焊条烘烤箱FN202-428红外线加热器10kw若干五、检测仪器1水准仪DSZ32精度1
