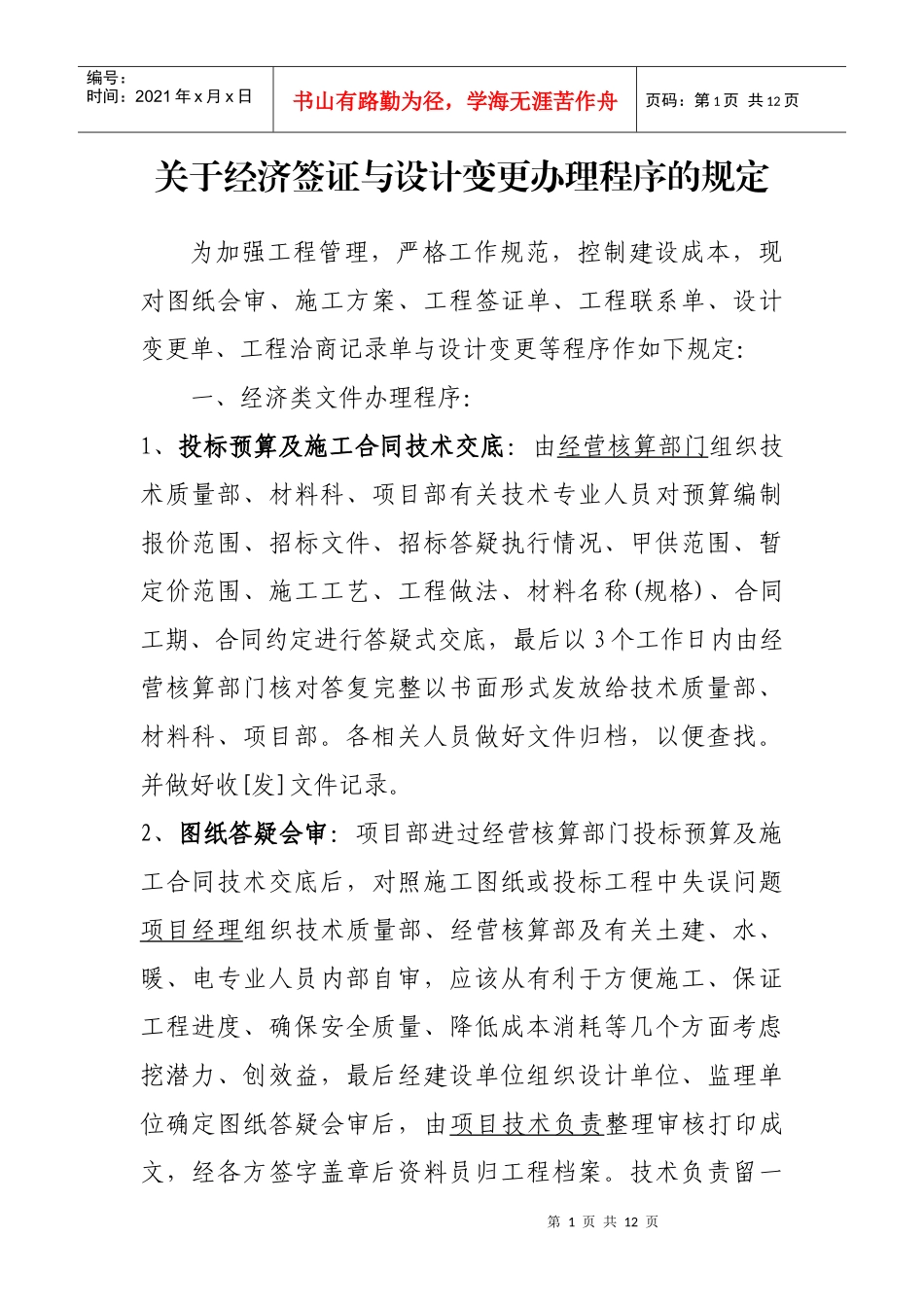

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页关于经济签证与设计变更办理程序的规定为加强工程管理,严格工作规范,控制建设成本,现对图纸会审、施工方案、工程签证单、工程联系单、设计变更单、工程洽商记录单与设计变更等程序作如下规定:一、经济类文件办理程序:1、投标预算及施工合同技术交底:由经营核算部门组织技术质量部、材料科、项目部有关技术专业人员对预算编制报价范围、招标文件、招标答疑执行情况、甲供范围、暂定价范围、施工工艺、工程做法、材料名称(规格)、合同工期、合同约定进行答疑式交底,最后以3个工作日内由经营核算部门核对答复完整以书面形式发放给技术质量部、材料科、项目部
各相关人员做好文件归档,以便查找
并做好收[发]文件记录
2、图纸答疑会审:项目部进过经营核算部门投标预算及施工合同技术交底后,对照施工图纸或投标工程中失误问题项目经理组织技术质量部、经营核算部及有关土建、水、暖、电专业人员内部自审,应该从有利于方便施工、保证工程进度、确保安全质量、降低成本消耗等几个方面考虑挖潜力、创效益,最后经建设单位组织设计单位、监理单位确定图纸答疑会审后,由项目技术负责整理审核打印成文,经各方签字盖章后资料员归工程档案

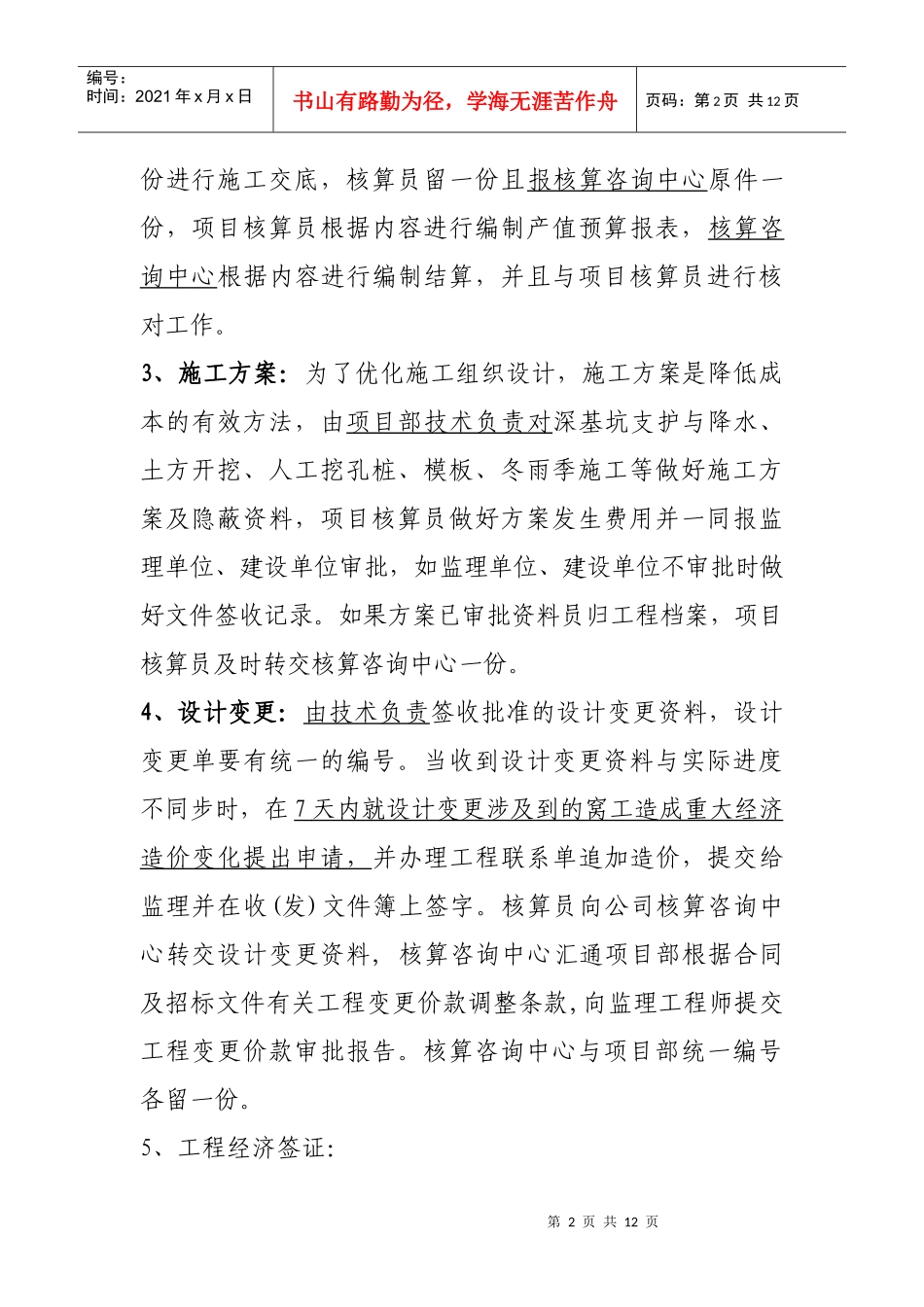

技术负责留一第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页份进行施工交底,核算员留一份且报核算咨询中心原件一份,项目核算员根据内容进行编制产值预算报表,核算咨询中心根据内容进行编制结算,并且与项目核算员进行核对工作
