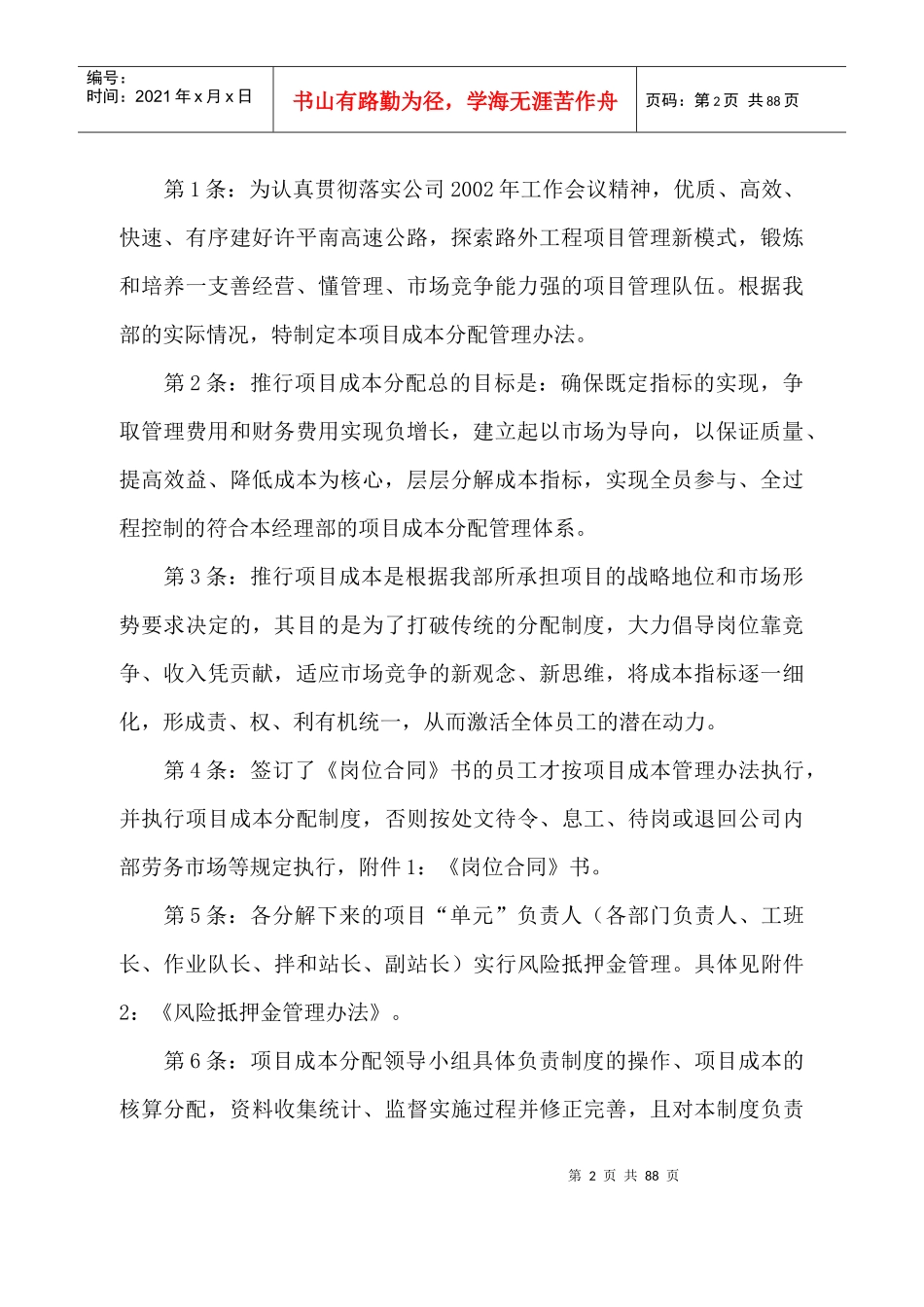

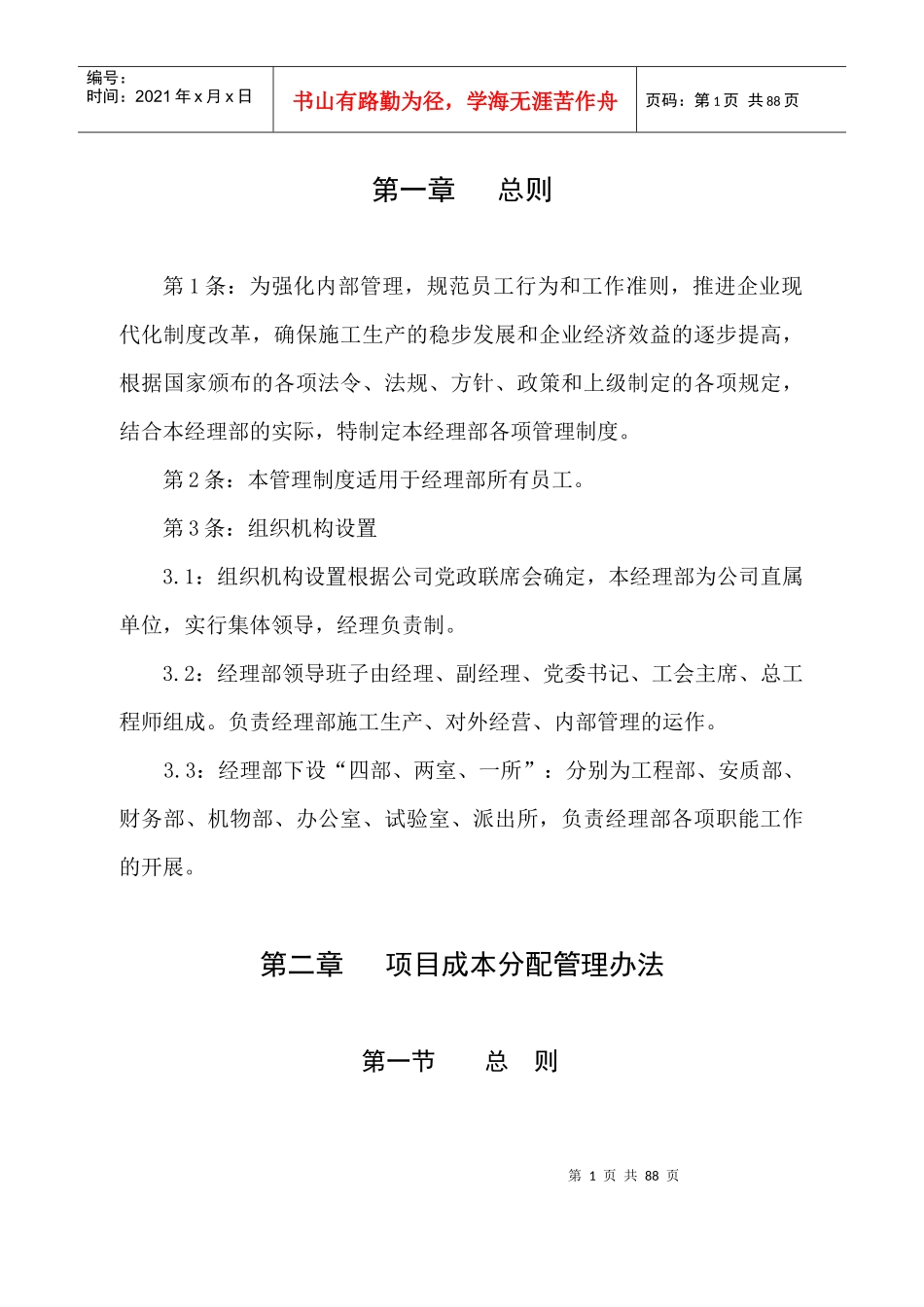

第1页共88页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共88页第一章总则第1条:为强化内部管理,规范员工行为和工作准则,推进企业现代化制度改革,确保施工生产的稳步发展和企业经济效益的逐步提高,根据国家颁布的各项法令、法规、方针、政策和上级制定的各项规定,结合本经理部的实际,特制定本经理部各项管理制度
第2条:本管理制度适用于经理部所有员工

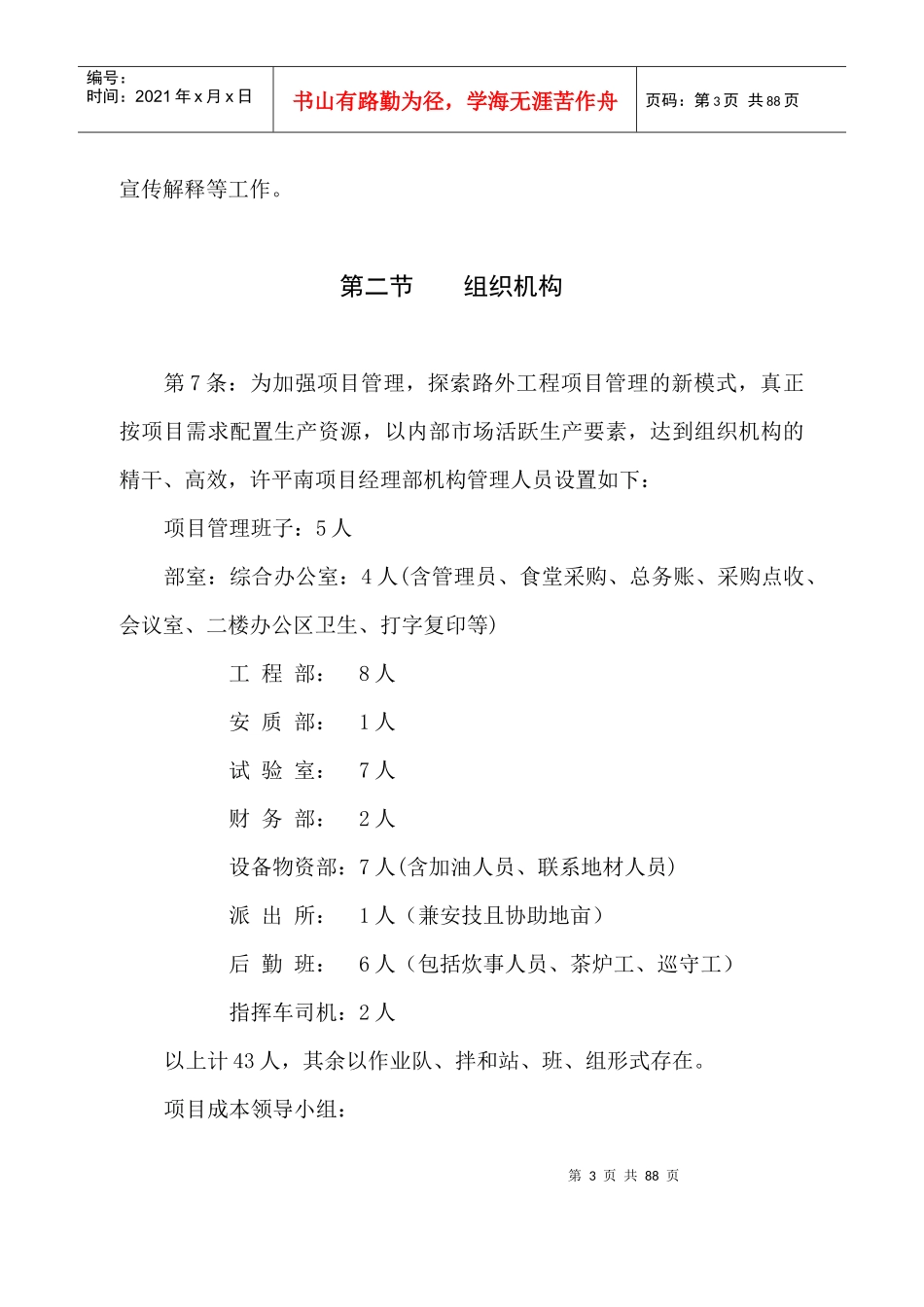

第3条:组织机构设置3
1:组织机构设置根据公司党政联席会确定,本经理部为公司直属单位,实行集体领导,经理负责制
2:经理部领导班子由经理、副经理、党委书记、工会主席、总工程师组成
负责经理部施工生产、对外经营、内部管理的运作
3:经理部下设“四部、两室、一所”:分别为工程部、安质部、财务部、机物部、办公室、试验室、派出所,负责经理部各项职能工作的开展
第二章项目成本分配管理办法第一节总则第2页共88页第1页共88页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共88页第1条:为认真贯彻落实公司2002年工作会议精神,优质、高效、快速、有序建好许平南高速公路,探索路外工程项目管理新模式,锻炼和培养一支善经营、懂管理、市场竞争能力强的项目管理队伍
根据我部的实际情况,特制定本项目成本分配管理办法
第2条:推行项目成本分配总的目标是:确保既定指标的实现,争取管理费用和财务费用实现负增长,建立起以市场为导向,以保证质量、提高效益、降低成本为核心,层层分解成本指标,实现全员参与、全过程控制的符合本经理部的项目成本分配管理体系
第3条:推行项目成本是根据我部所承担项目的战略地位和市场形势要求决定的,其目的是为了打破传统的分配制度,大力倡导岗位靠竞争、收入凭贡献,适应市场竞争的新观念、新思维,将成本指标逐一细化,形成责、权、利有机统一,从而激活全体员工的潜在动力
第4条:签订了《岗位合
