施工技术交底记录湘质监统编施2002-11工程名称:长沙卷烟厂“十五”技改一期工程联合工房制丝部分施工单位:中建五局三公司编号:007工程技术负责人:湛裕勤工程专业施工员:李廷勇工程专业质量检查员:刘加强专业班组长:林慈平交底时间:2003年11月20日交底地址:工程办公室交底内容1、交底分部(子分部)、分项工程名称:主体钢筋工程2、交底执行标准名称及编号:混凝土结构工程施工工艺标准(ZJQ00-SG-002-2003)3、交底内容摘要:1、施工部署:本工程采用现场加工,塔吊配合人工转运至施工现场
钢筋的加工,绑扎严格按照施工图纸及施工规范等各项要求施工
2、施工准备:2
1主体工程钢筋包括柱子、梁、墙、板、楼梯
进场钢筋按不同规格堆码
2钢筋棚已搭设完毕、做好,对焊机、切断机、弯曲机、卷扬机就位
3准备好加工、绑扎钢筋所需的扎丝、钢筋板子、扎勾
4搭设好钢筋加工操作平台

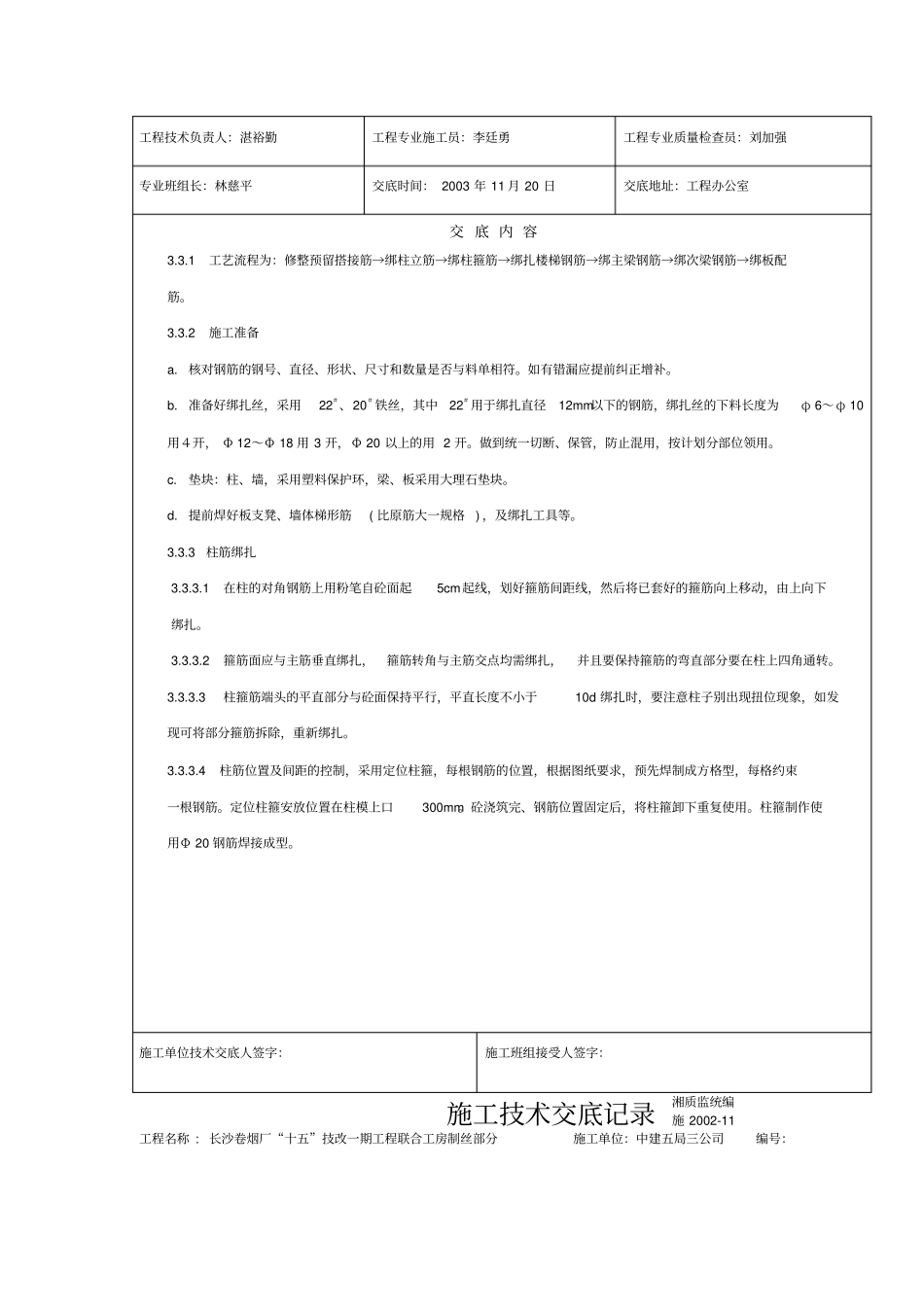

3、操作工艺:3
1工艺流程:钢筋加工制作→E区钢筋绑扎→D区钢筋绑扎→G区钢筋绑扎→ABC区钢筋绑扎3
2钢筋的加工与堆放3
1钢筋半成品要标明分部、分层、分段和构件名称,按号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上应注明构件名称、部位、钢筋型号、尺寸、直径、根数
2钢筋加工成型严格按《混凝土结构工程施工验收规范》和设计图纸进行
箍筋形式为端部135度封闭,平直长度10d
3钢筋的加工主要包括:调直、除锈、下料、弯曲等,钢筋除锈主要采用钢丝刷,带颗粒状或片状生锈、除锈后有严重的麻坑、蚀孔的钢筋均不得使用
4钢筋的接头形式采用对焊接头与绑扎接头及电弧焊及电渣压力焊
5依据料表制作各部位不同规格箍筋的检验模具,分组制作样品,经质检、工长检验合格后方可大批量加工
箍筋堆放每10个绑扎成一捆,分类码放整齐,加工好的钢筋挂牌标识,注明使用
