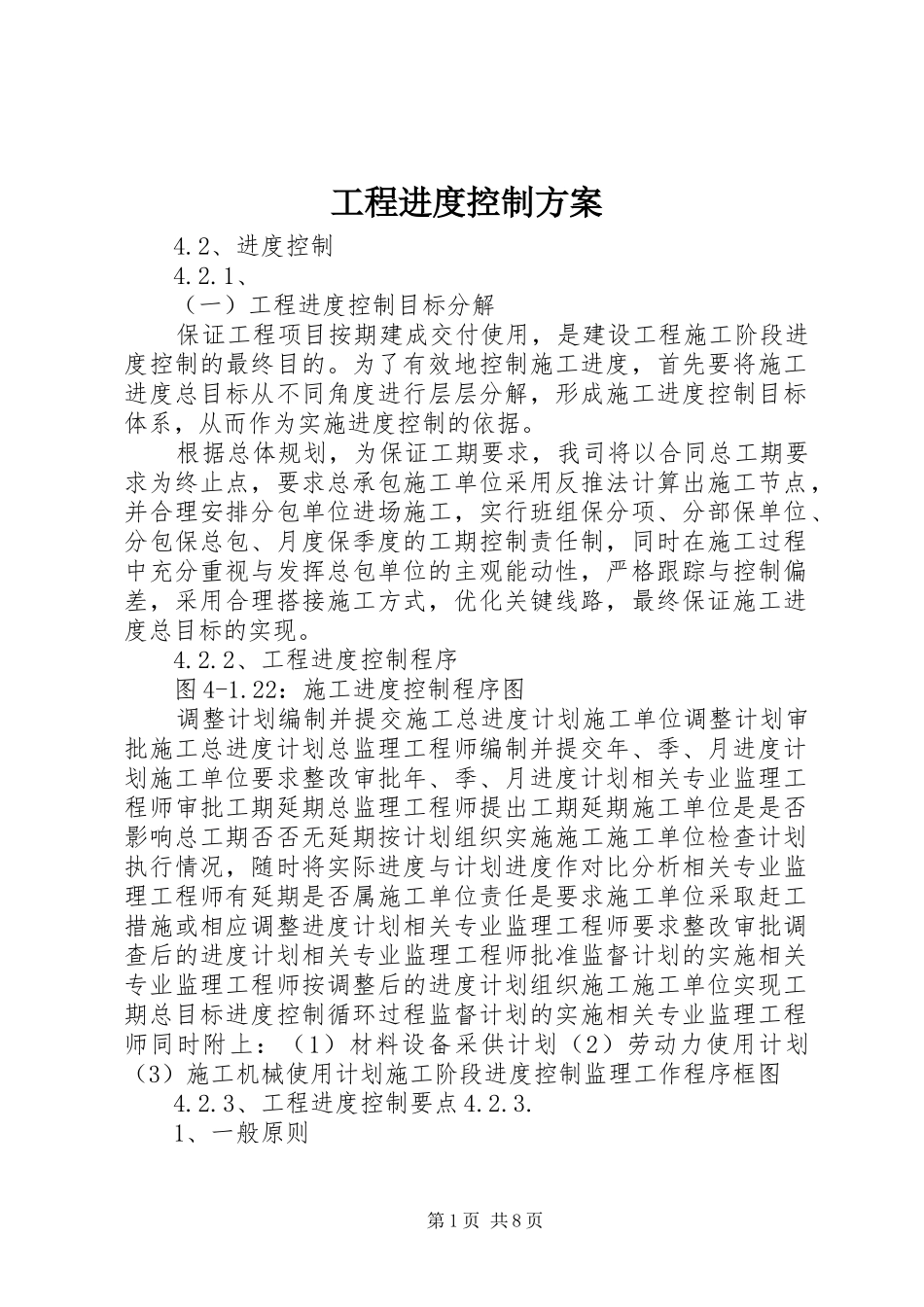

工程进度控制方案4
2、进度控制4
1、(一)工程进度控制目标分解保证工程项目按期建成交付使用,是建设工程施工阶段进度控制的最终目的
为了有效地控制施工进度,首先要将施工进度总目标从不同角度进行层层分解,形成施工进度控制目标体系,从而作为实施进度控制的依据
根据总体规划,为保证工期要求,我司将以合同总工期要求为终止点,要求总承包施工单位采用反推法计算出施工节点,并合理安排分包单位进场施工,实行班组保分项、分部保单位、分包保总包、月度保季度的工期控制责任制,同时在施工过程中充分重视与发挥总包单位的主观能动性,严格跟踪与控制偏差,采用合理搭接施工方式,优化关键线路,最终保证施工进度总目标的实现
2、工程进度控制程序图4-1
22:施工进度控制程序图调整计划编制并提交施工总进度计划施工单位调整计划审批施工总进度计划总监理工程师编制并提交年、季、月进度计划施工单位要求整改审批年、季、月进度计划相关专业监理工程师审批工期延期总监理工程师提出工期延期施工单位是是否影响总工期否否无延期按计划组织实施施工施工单位检查计划执行情况,随时将实际进度与计划进度作对比分析相关专业监理工程师有延期是否属施工单位责任是要求施工单位采取赶工措施或相应调整进度计划相关专业监理工程师要求整改审批调查后的进度计划相关专业监理工程师批准监督计划的实施相关专业监理工程师按调整后的进度计划组织施工施工单位实现工期总目标进度控制循环过程监督计划的实施相关专业监理工程师同时附上:(1)材料设备采供计划(2)劳动力使用计划(3)施工机械使用计划施工阶段进度控制监理工作程序框图4
3、工程进度控制要点4

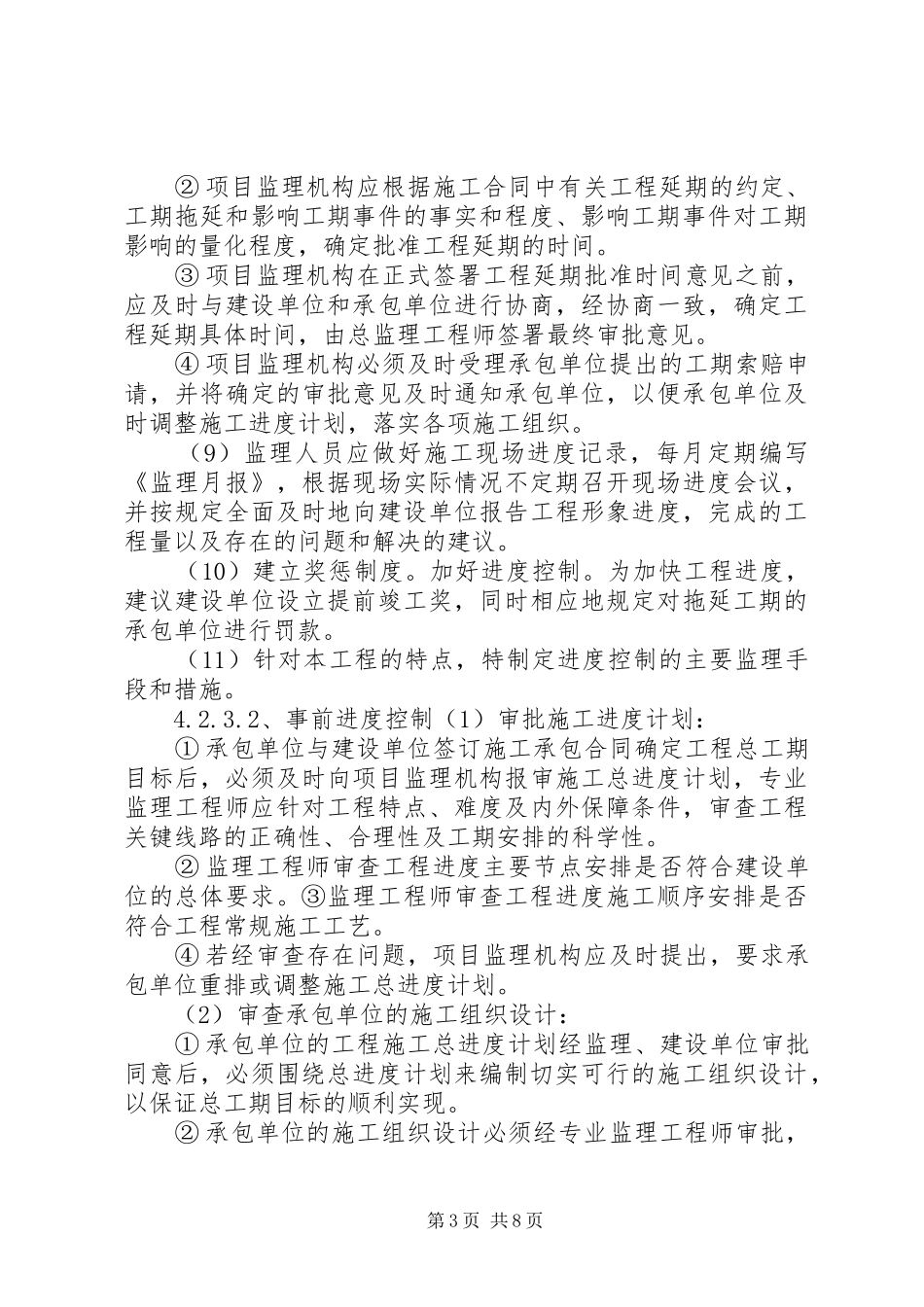

1、一般原则第1页共8页(1)根据公开、公正、公平的竞争原则,在招标中协助建设单位选择理想的施工承包单位,以期以合理的价格,合理的技术,合理的管理水平,较短的时间,好的质量来完成工程施工任务
