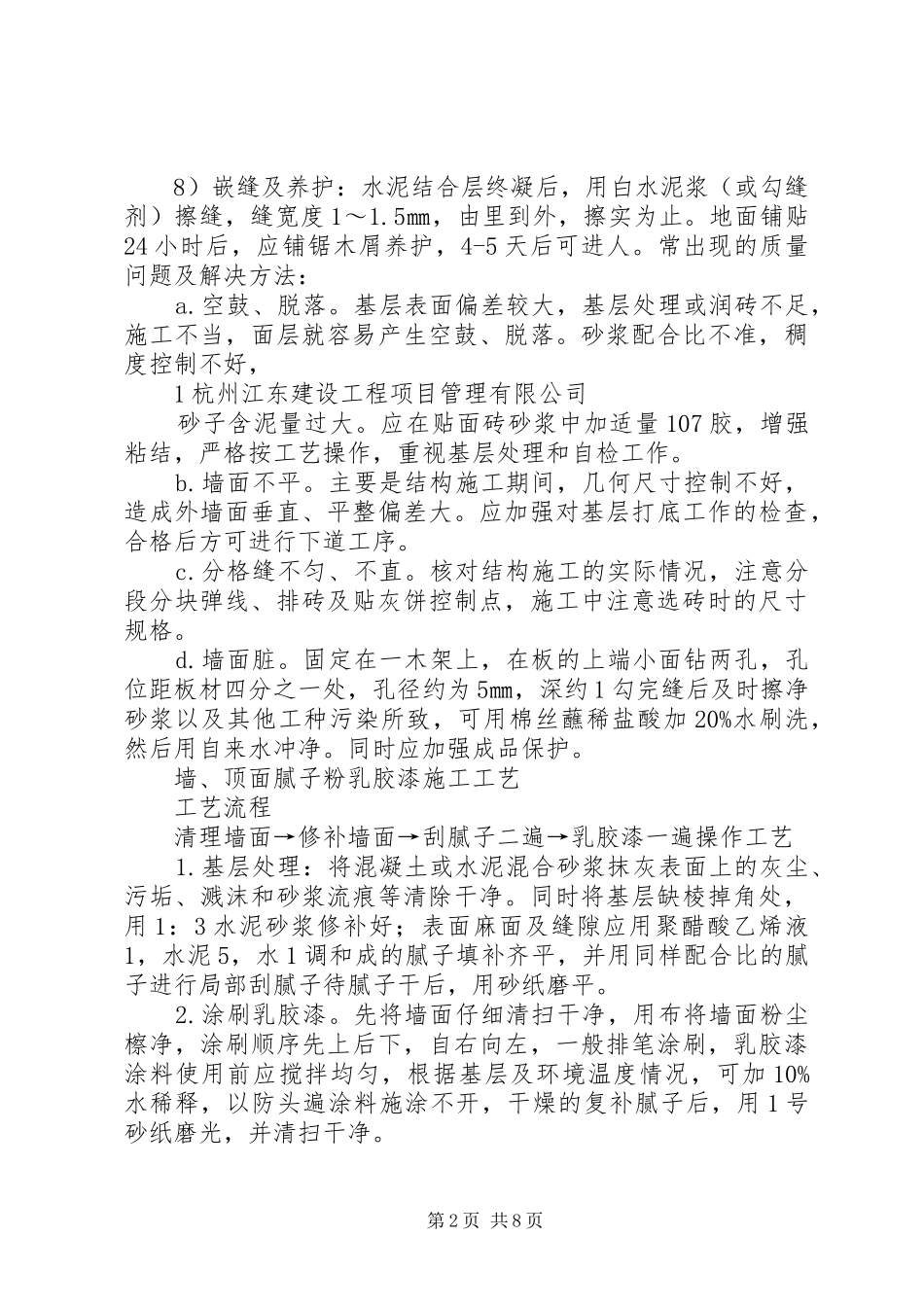

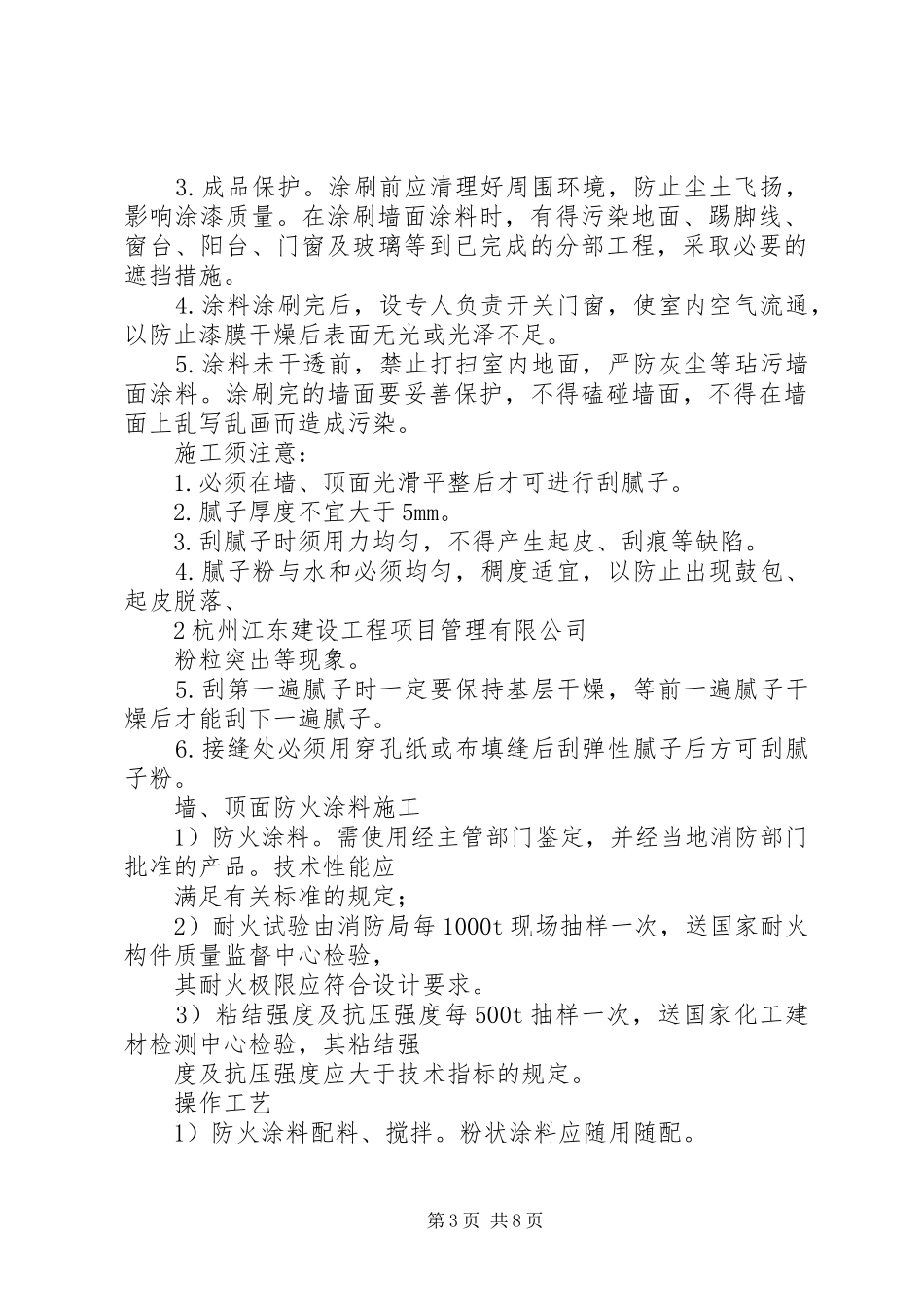

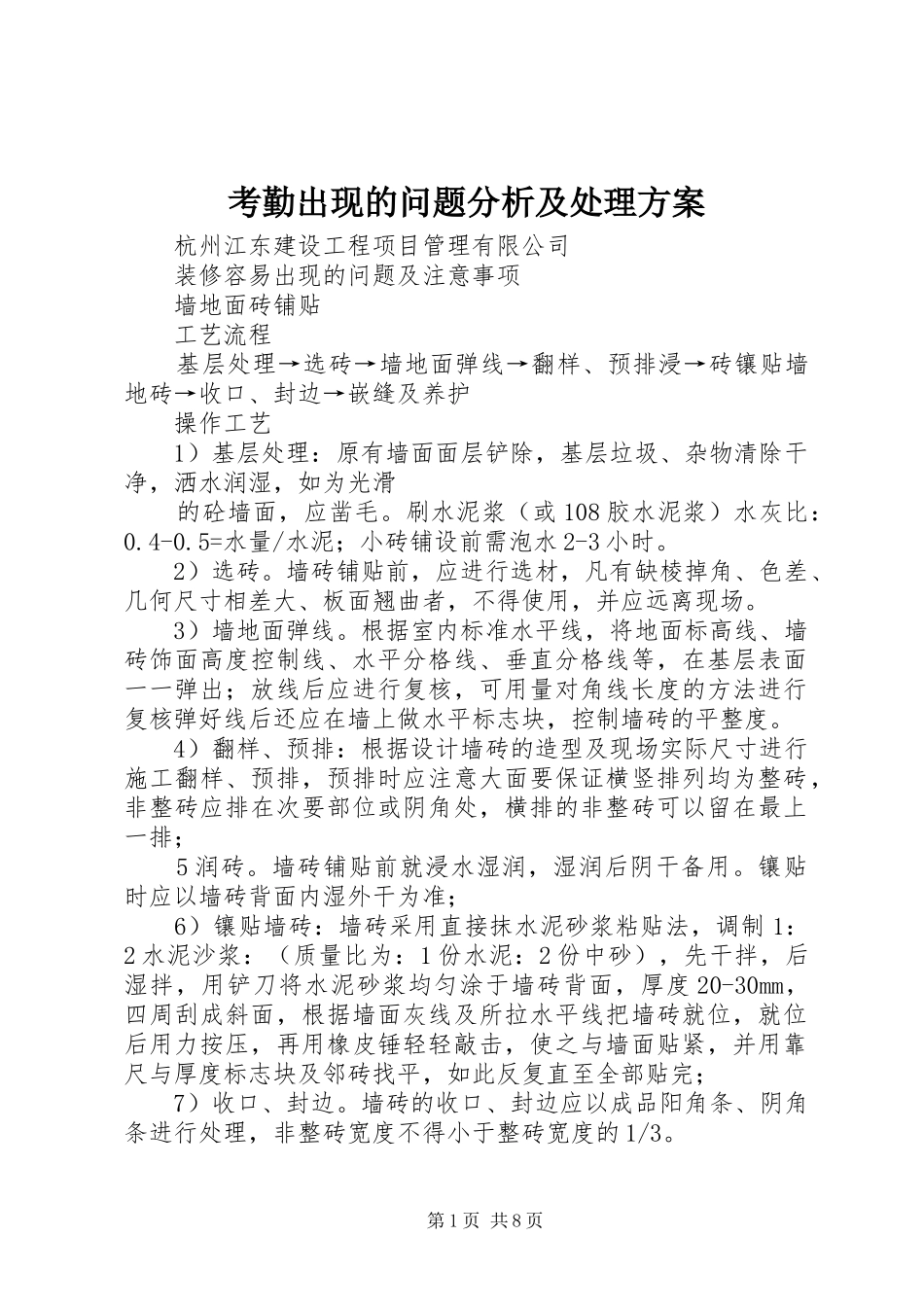

考勤出现的问题分析及处理方案杭州江东建设工程项目管理有限公司装修容易出现的问题及注意事项墙地面砖铺贴工艺流程基层处理→选砖→墙地面弹线→翻样、预排浸→砖镶贴墙地砖→收口、封边→嵌缝及养护操作工艺1)基层处理:原有墙面面层铲除,基层垃圾、杂物清除干净,洒水润湿,如为光滑的砼墙面,应凿毛
刷水泥浆(或108胶水泥浆)水灰比:0
5=水量/水泥;小砖铺设前需泡水2-3小时
墙砖铺贴前,应进行选材,凡有缺棱掉角、色差、几何尺寸相差大、板面翘曲者,不得使用,并应远离现场
3)墙地面弹线
根据室内标准水平线,将地面标高线、墙砖饰面高度控制线、水平分格线、垂直分格线等,在基层表面一一弹出;放线后应进行复核,可用量对角线长度的方法进行复核弹好线后还应在墙上做水平标志块,控制墙砖的平整度
4)翻样、预排:根据设计墙砖的造型及现场实际尺寸进行施工翻样、预排,预排时应注意大面要保证横竖排列均为整砖,非整砖应排在次要部位或阴角处,横排的非整砖可以留在最上一排;5润砖
墙砖铺贴前就浸水湿润,湿润后阴干备用
镶贴时应以墙砖背面内湿外干为准;6)镶贴墙砖:墙砖采用直接抹水泥砂浆粘贴法,调制1:2水泥沙浆:(质量比为:1份水泥:2份中砂),先干拌,后湿拌,用铲刀将水泥砂浆均匀涂于墙砖背面,厚度20-30mm,四周刮成斜面,根据墙面灰线及所拉水平线把墙砖就位,就位后用力按压,再用橡皮锤轻轻敲击,使之与墙面贴紧,并用靠尺与厚度标志块及邻砖找平,如此反复直至全部贴完;7)收口、封边
墙砖的收口、封边应以成品阳角条、阴角条进行处理,非整砖宽度不得小于整砖宽度的1/3
第1页共8页8)嵌缝及养护:水泥结合层终凝后,用白水泥浆(或勾缝剂)擦缝,缝宽度1~1
5㎜,由里到外,擦实为止
地面铺贴24小时后,应铺锯木屑养护,4-5天后可进人
常出现的质量问题及解决方法:a
基层表面偏差较大,基
