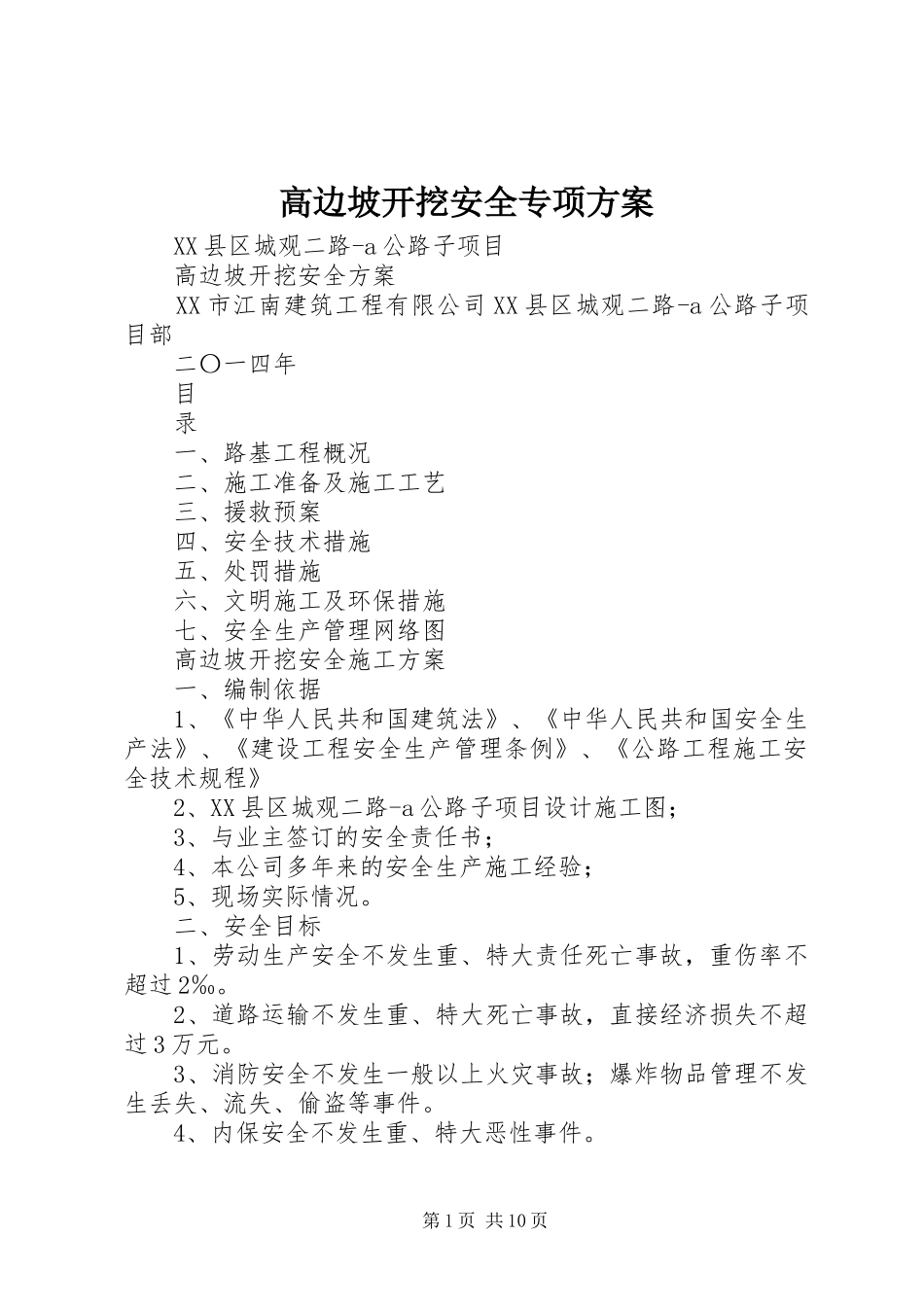

高边坡开挖安全专项方案XX县区城观二路-a公路子项目高边坡开挖安全方案XX市江南建筑工程有限公司XX县区城观二路-a公路子项目部二〇一四年目录一、路基工程概况二、施工准备及施工工艺三、援救预案四、安全技术措施五、处罚措施六、文明施工及环保措施七、安全生产管理网络图高边坡开挖安全施工方案一、编制依据1、《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《公路工程施工安全技术规程》2、XX县区城观二路-a公路子项目设计施工图;3、与业主签订的安全责任书;4、本公司多年来的安全生产施工经验;5、现场实际情况
二、安全目标1、劳动生产安全不发生重、特大责任死亡事故,重伤率不超过2‰
2、道路运输不发生重、特大死亡事故,直接经济损失不超过3万元
3、消防安全不发生一般以上火灾事故;爆炸物品管理不发生丢失、流失、偷盗等事件
4、内保安全不发生重、特大恶性事件

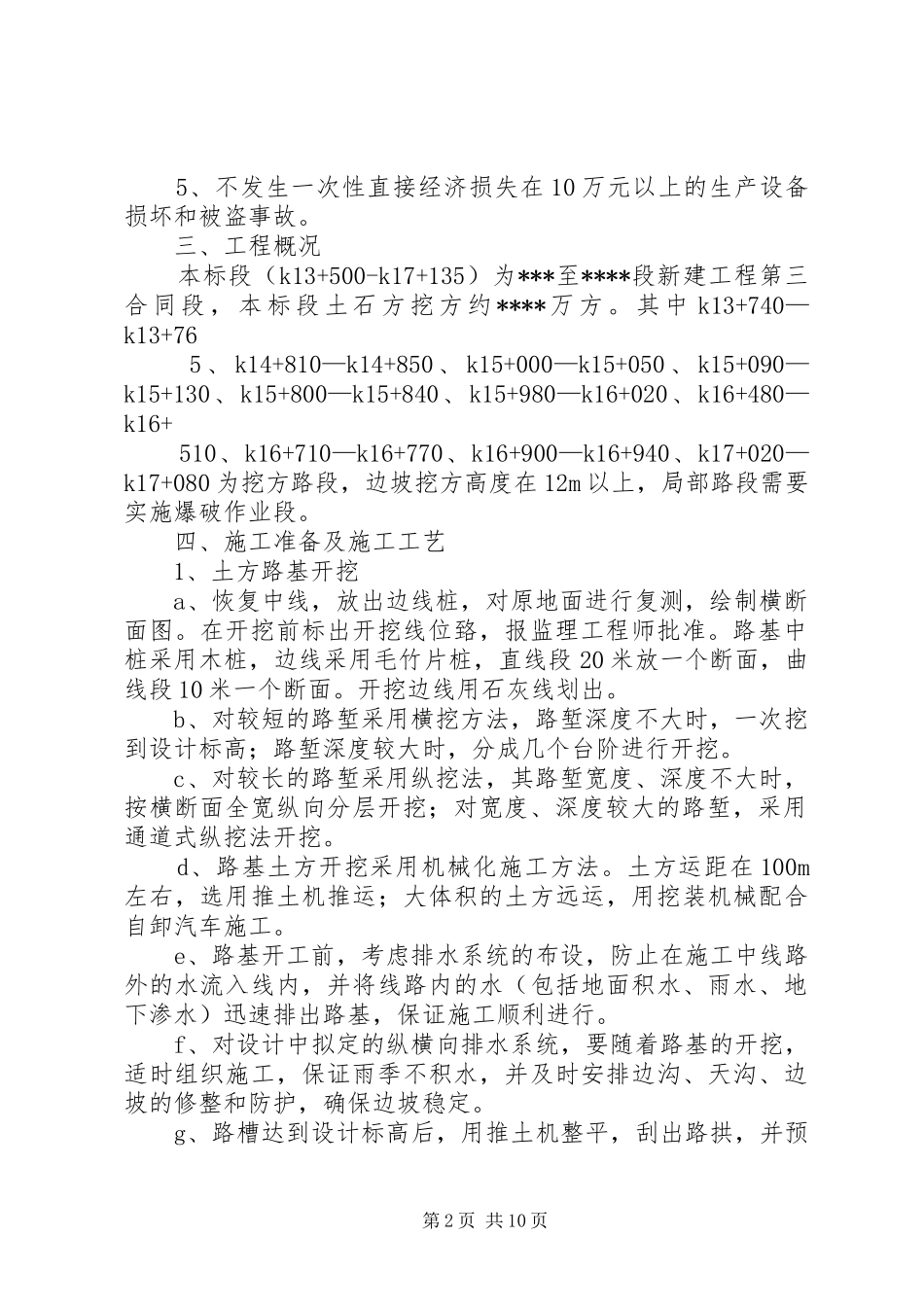

第1页共10页5、不发生一次性直接经济损失在10万元以上的生产设备损坏和被盗事故
三、工程概况本标段(k13+500-k17+135)为***至****段新建工程第三合同段,本标段土石方挖方约****万方
其中k13+740—k13+765、k14+810—k14+850、k15+000—k15+050、k15+090—k15+130、k15+800—k15+840、k15+980—k16+020、k16+480—k16+510、k16+710—k16+770、k16+900—k16+940、k17+020—k17+080为挖方路段,边坡挖方高度在12m以上,局部路段需要实施爆破作业段
四、施工准备及施工工艺1、土方路基开挖a、恢复中线,放出边线桩,对原地面进行复测,绘制横断面图
在开挖前标出开挖线位臵,报监理工程师批准
路基中桩采用木桩,边线采用毛竹片桩,直线段20米放一个断面,曲线段10米一
