水稳站建设实施方案 VIP免费

水稳站建设实施方案 _第1页
1/1

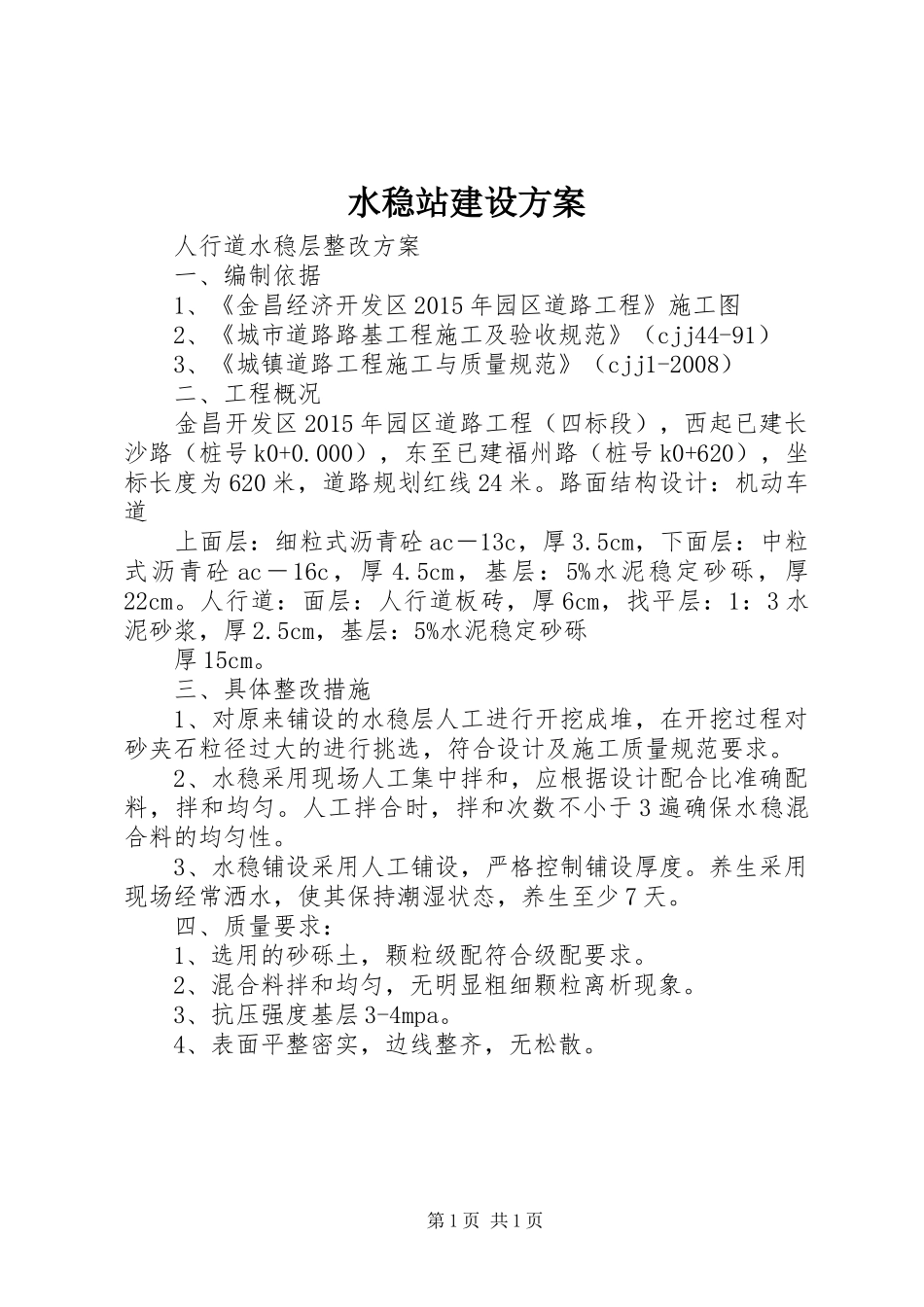

水稳站建设方案人行道水稳层整改方案一、编制依据1、《金昌经济开发区2015年园区道路工程》施工图2、《城市道路路基工程施工及验收规范》(cjj44-91)3、《城镇道路工程施工与质量规范》(cjj1-2008)二、工程概况金昌开发区2015年园区道路工程(四标段),西起已建长沙路(桩号k0+0.000),东至已建福州路(桩号k0+620),坐标长度为620米,道路规划红线24米。路面结构设计:机动车道上面层:细粒式沥青砼ac-13c,厚3.5cm,下面层:中粒式沥青砼ac-16c,厚4.5cm,基层:5%水泥稳定砂砾,厚22cm。人行道:面层:人行道板砖,厚6cm,找平层:1:3水泥砂浆,厚2.5cm,基层:5%水泥稳定砂砾厚15cm。三、具体整改措施1、对原来铺设的水稳层人工进行开挖成堆,在开挖过程对砂夹石粒径过大的进行挑选,符合设计及施工质量规范要求。2、水稳采用现场人工集中拌和,应根据设计配合比准确配料,拌和均匀。人工拌合时,拌和次数不小于3遍确保水稳混合料的均匀性。3、水稳铺设采用人工铺设,严格控制铺设厚度。养生采用现场经常洒水,使其保持潮湿状态,养生至少7天。四、质量要求:1、选用的砂砾土,颗粒级配符合级配要求。2、混合料拌和均匀,无明显粗细颗粒离析现象。3、抗压强度基层3-4mpa。4、表面平整密实,边线整齐,无松散。第1页共1页
