基础沉降整治方案参考[合集5篇]第一篇:基础沉降整治方案参考一、设计依据:国家有关体育场馆建设标准
二、丙烯酸球场(网球、篮球、排球、羽毛球)设计及施工章程(一)、基础施工工艺(网球场、篮球场、排球、羽毛球场)基础为整个场地的灵魂,场地质量,极大程度取决于基础工程的好环;可以说基础决定一切
基于面层涂料特性,为保证球场基础完好,提高场地使用寿命,须扎实铺好基础
a、球场铺塑工程对钢筋砼基础的施工要求(1)为使球场基础少出现裂缝现象,建议
须扎扎实实铺好基础垫层外,基础面层最好采用沥青砼
(2)原土最好为“老土”,若为大回填,需分层用压路机夯实,压实密度不小于90%,且增加碎石垫层厚度,使基础承载力不小于20t/m2左右
(3)为防止混凝土基础开裂(裂缝),必须在砼中加铺Φ6@200mm双向钢筋网使基础具整体性
基础碎石垫层厚度不小于100mm,砼基础厚度不小于120mm
(4)混凝土或沥青砼面必须一次成形(含围网柱、灯柱、中心网柱预埋),并不加任何添加剂
(5)混凝土表面须进行一般性处理,不能过于抹光基础,砼基础表面不能有蜂窝、露石、露筋、裂纹、浮浆风化、起壳等现象
(6)基础表面在完工后必须平整,平整度不超过5mm
(7)基础表面排水坡度不小于3‰,每片场可定为单面排水或龟背排水
(8)砼基础应留有伸缩缝(宽约5-10mm),但不应穿过每片场之主场区,位置应在中网正下方或球场周边线上
伸缩缝用弹性材料处理
(9)砼强度应大于c20,并必须护养28天左右方可进行涂料施工
(10)水泥必须用国家免检产品或大厂产水泥,标号为425X,不得使用矿渣水泥,否则基础易龟裂现象

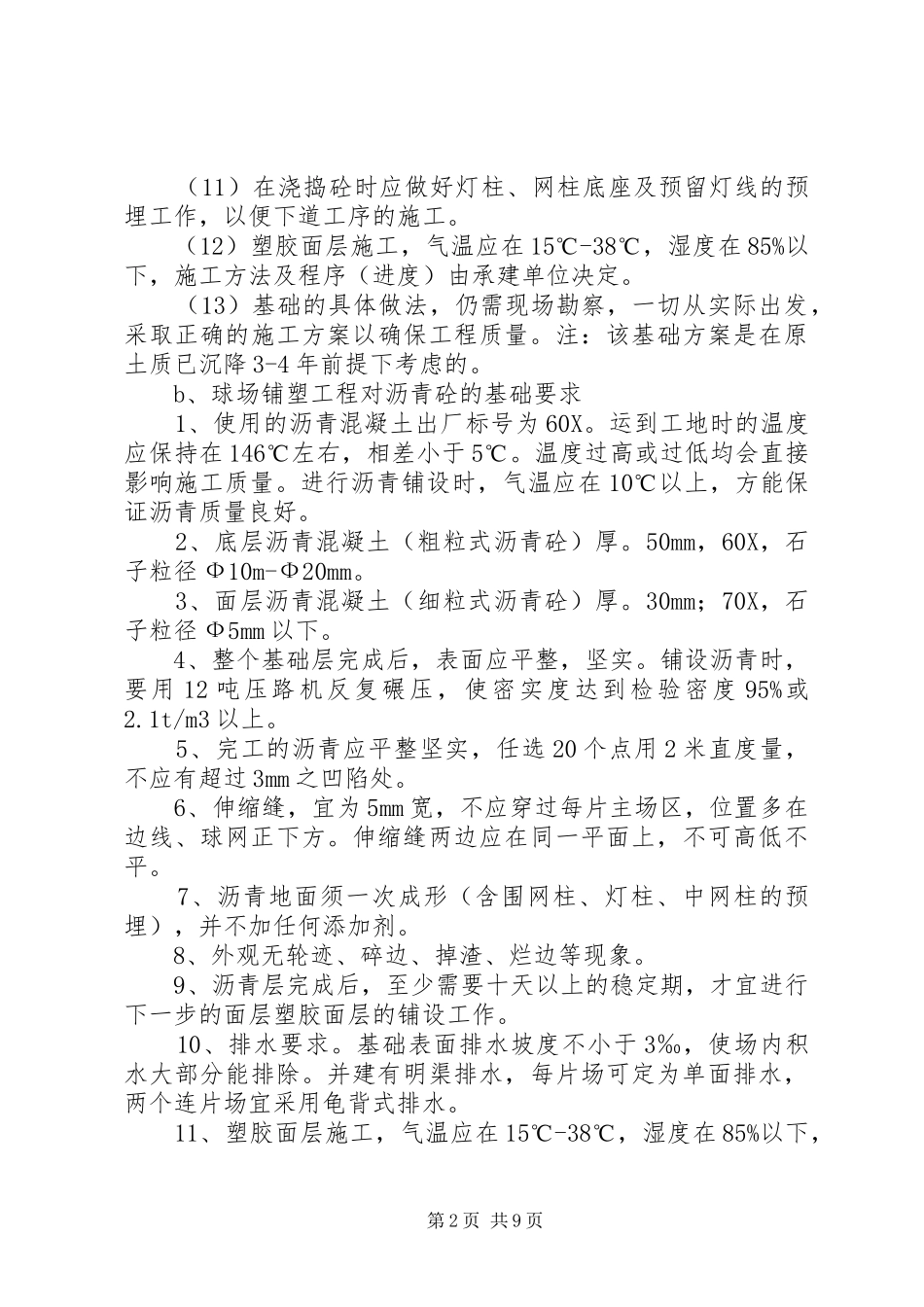

第1页共9页(11)在浇捣砼时应做好灯柱、网柱底座及预留灯线的预埋工作,以便下道工序的施工

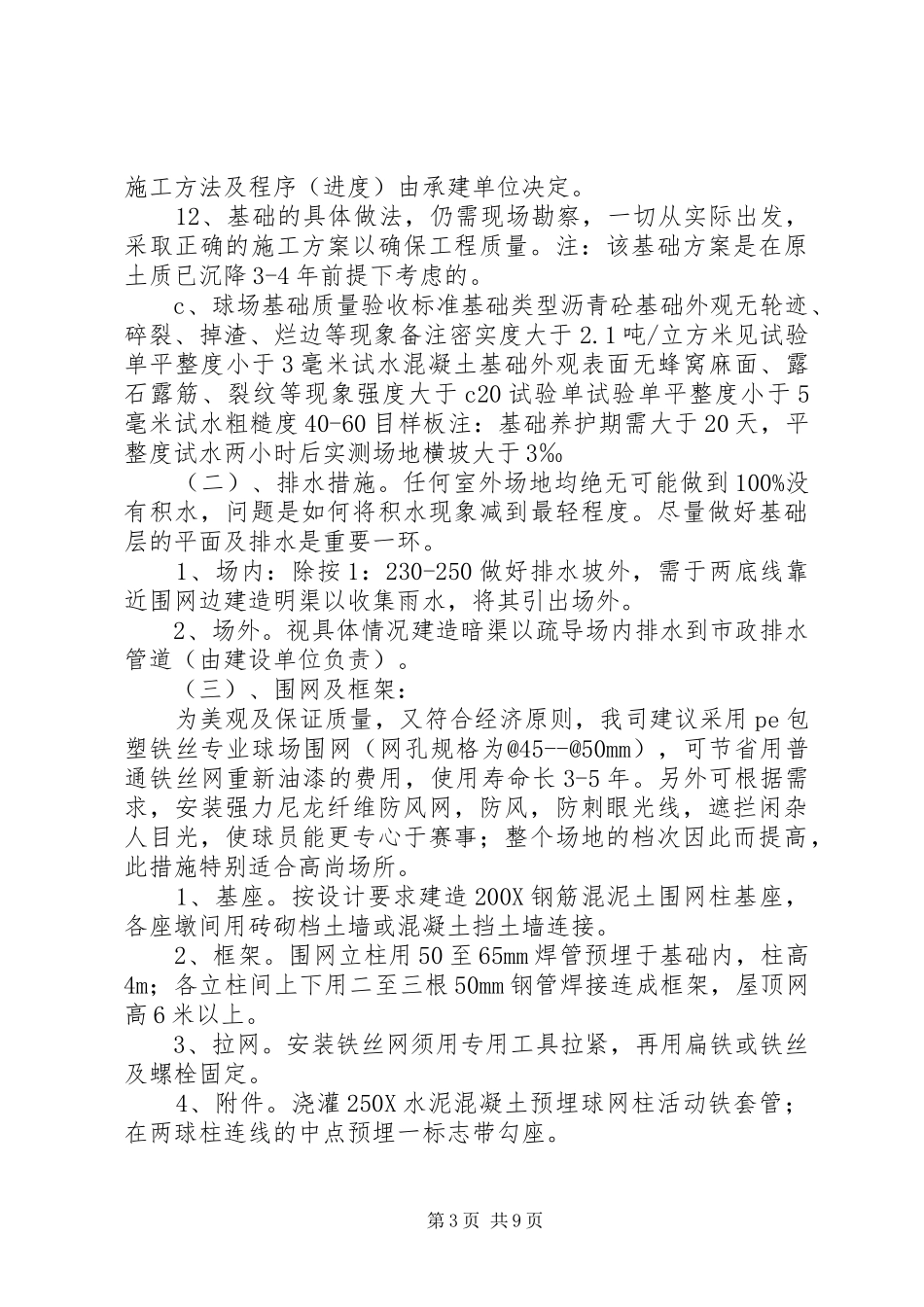

(12)塑胶面层施工,气温应在15℃-38℃,湿度在85%以下,施工方法及程序(进度)由承建单位决定
(13)基础的具
