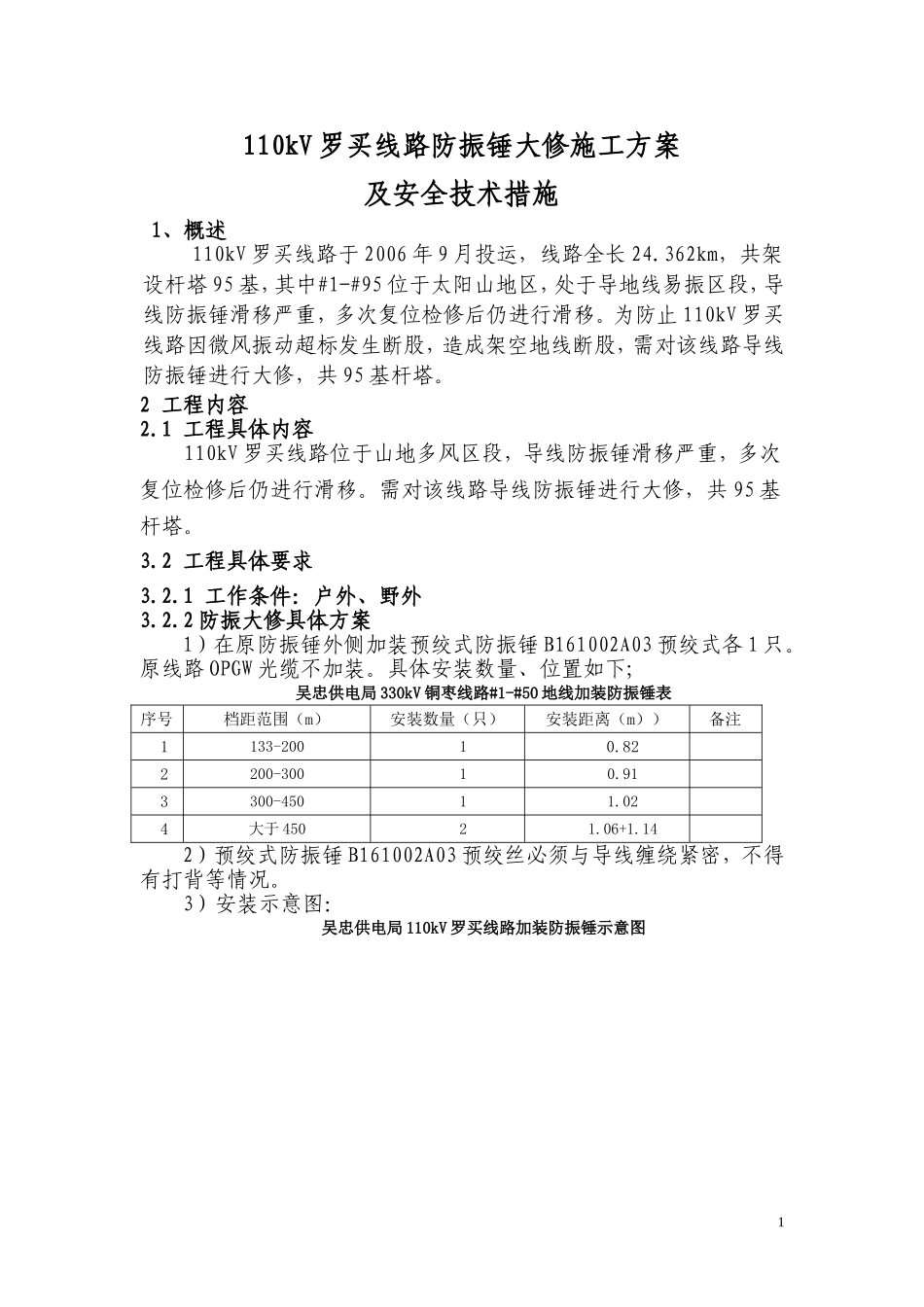

110kV罗买线路防振锤大修施工方案及安全技术措施1、概述110kV罗买线路于2006年9月投运,线路全长24
362km,共架设杆塔95基,其中#1-#95位于太阳山地区,处于导地线易振区段,导线防振锤滑移严重,多次复位检修后仍进行滑移
为防止110kV罗买线路因微风振动超标发生断股,造成架空地线断股,需对该线路导线防振锤进行大修,共95基杆塔
2工程内容2
1工程具体内容110kV罗买线路位于山地多风区段,导线防振锤滑移严重,多次复位检修后仍进行滑移
需对该线路导线防振锤进行大修,共95基杆塔
2工程具体要求3
1工作条件:户外、野外3
2防振大修具体方案1)在原防振锤外侧加装预绞式防振锤B161002A03预绞式各1只
原线路OPGW光缆不加装
具体安装数量、位置如下;吴忠供电局330kV铜枣线路#1-#50地线加装防振锤表序号档距范围(m)安装数量(只)安装距离(m))备注1133-20010
822200-30010
913300-45011
024大于45021
142)预绞式防振锤B161002A03预绞丝必须与导线缠绕紧密,不得有打背等情况
3)安装示意图:吴忠供电局110kV罗买线路加装防振锤示意图14施工组织措施4
1施工组织安排:施工单位:宁夏天净天能电力有限公司工程负责人:万占彪现场负责人:王少军4
3主要工管员职责4
1工作总负责人:①工作总负责人负责审核组织技术措施,并组织协调各现场施工人员之间的安全管理
②监督各作业人员严格执行有关“规程”及进行安全教育和施工全过程的安全管理、技术管理工作,杜绝任何事故的发生
③督促、协调施工全过程的质量管理工作
2现场施工安全负责人:①负责检查工作票所列的安全措施是否正确完备,是否符合现场实际条件;监督施工全过程的安全、质量管理工作;监督现场施工全过程的违章指挥并制止违章作业
