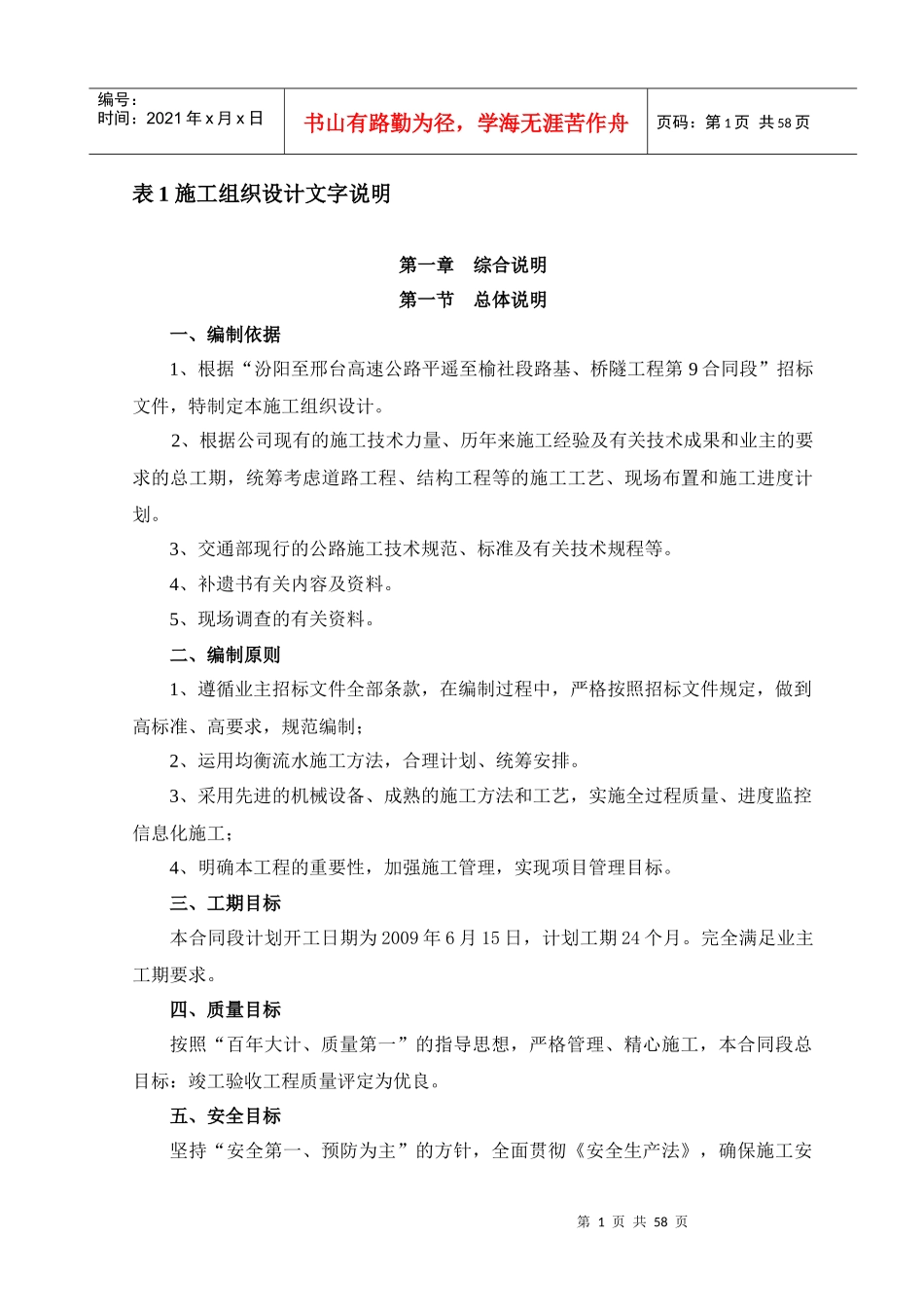

第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共58页表1施工组织设计文字说明第一章综合说明第一节总体说明一、编制依据1、根据“汾阳至邢台高速公路平遥至榆社段路基、桥隧工程第9合同段”招标文件,特制定本施工组织设计
2、根据公司现有的施工技术力量、历年来施工经验及有关技术成果和业主的要求的总工期,统筹考虑道路工程、结构工程等的施工工艺、现场布置和施工进度计划
3、交通部现行的公路施工技术规范、标准及有关技术规程等
4、补遗书有关内容及资料
5、现场调查的有关资料
二、编制原则1、遵循业主招标文件全部条款,在编制过程中,严格按照招标文件规定,做到高标准、高要求,规范编制;2、运用均衡流水施工方法,合理计划、统筹安排
3、采用先进的机械设备、成熟的施工方法和工艺,实施全过程质量、进度监控信息化施工;4、明确本工程的重要性,加强施工管理,实现项目管理目标
三、工期目标本合同段计划开工日期为2009年6月15日,计划工期24个月
完全满足业主工期要求
四、质量目标按照“百年大计、质量第一”的指导思想,严格管理、精心施工,本合同段总目标:竣工验收工程质量评定为优良

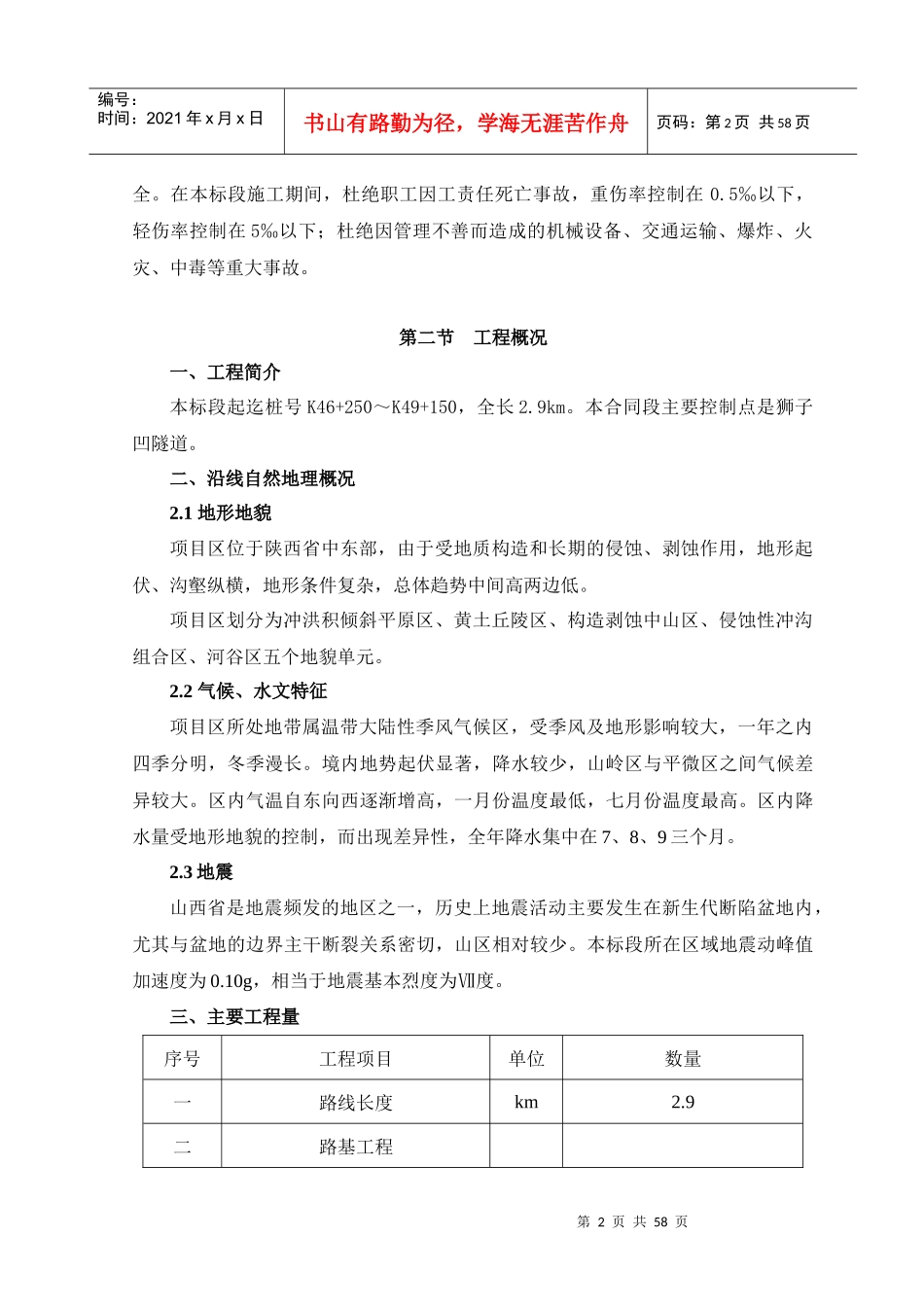

五、安全目标坚持“安全第一、预防为主”的方针,全面贯彻《安全生产法》,确保施工安第2页共58页第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共58页全
在本标段施工期间,杜绝职工因工责任死亡事故,重伤率控制在0
5‰以下,轻伤率控制在5‰以下;杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故

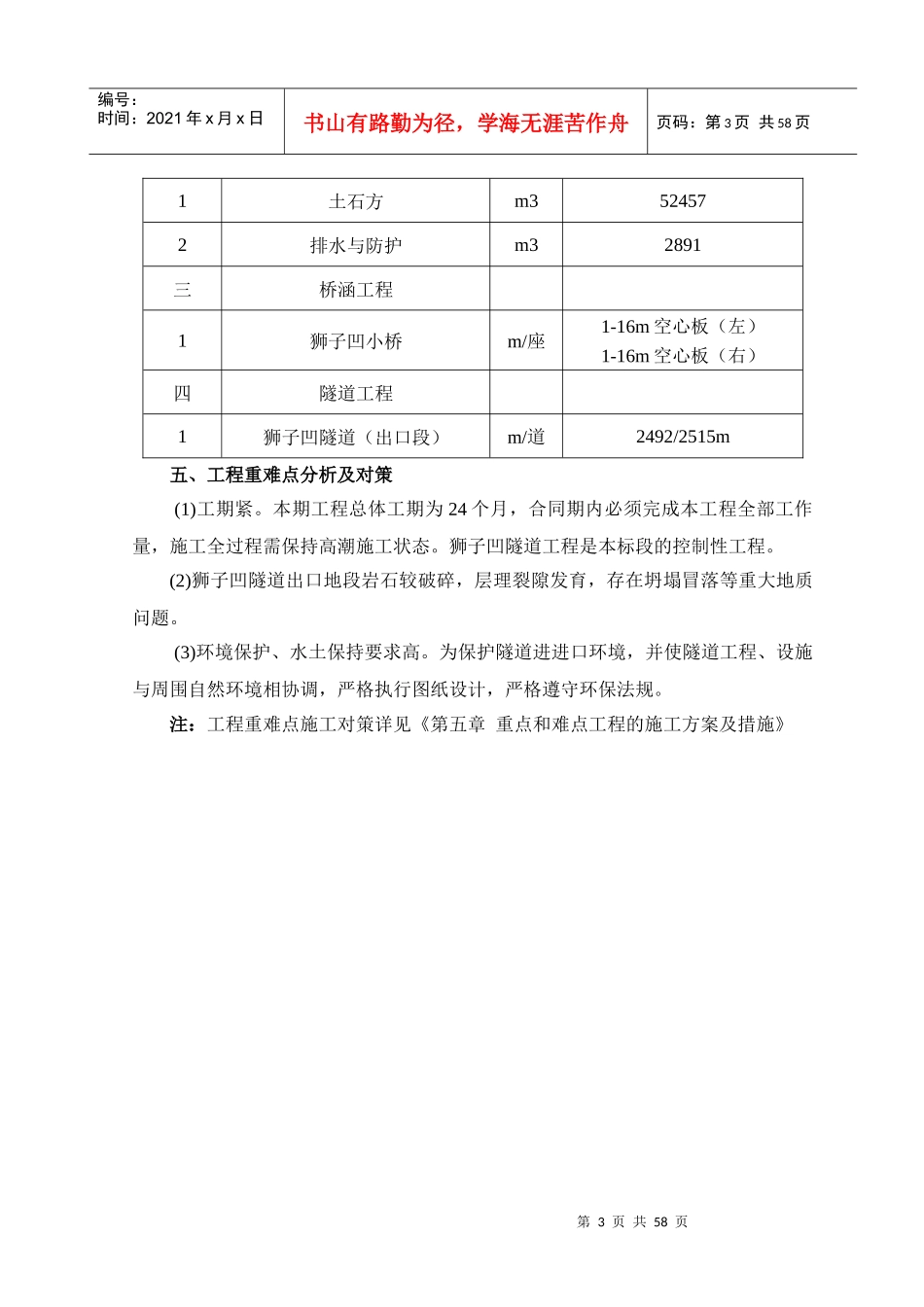

第二节工程概况一、工程简介本标段起迄桩号K46+250~K49+150,全长2
本合同段主要控制点是狮子凹隧道
二、沿线自然地理概况2
1地形地貌项目区位于陕西省中东部,由于受地质构造和长期的侵蚀、剥蚀作用,地形起伏、沟壑纵横,
