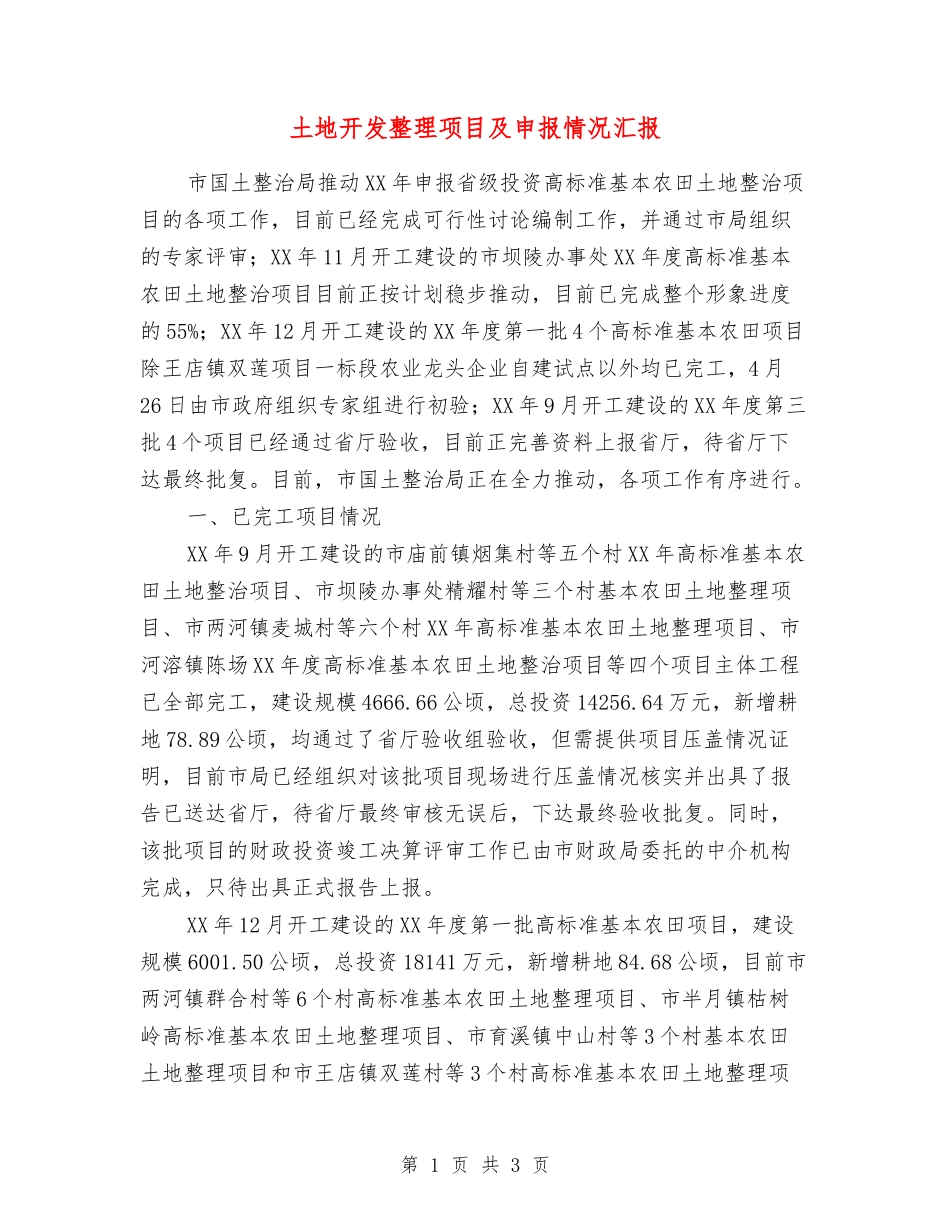

土地开发整理项目及申报情况汇报市国土整治局推动XX年申报省级投资高标准基本农田土地整治项目的各项工作,目前已经完成可行性讨论编制工作,并通过市局组织的专家评审;XX年11月开工建设的市坝陵办事处XX年度高标准基本农田土地整治项目目前正按计划稳步推动,目前已完成整个形象进度的55%;XX年12月开工建设的XX年度第一批4个高标准基本农田项目除王店镇双莲项目一标段农业龙头企业自建试点以外均已完工,4月26日由市政府组织专家组进行初验;XX年9月开工建设的XX年度第三批4个项目已经通过省厅验收,目前正完善资料上报省厅,待省厅下达最终批复
目前,市国土整治局正在全力推动,各项工作有序进行
一、已完工项目情况XX年9月开工建设的市庙前镇烟集村等五个村XX年高标准基本农田土地整治项目、市坝陵办事处精耀村等三个村基本农田土地整理项目、市两河镇麦城村等六个村XX年高标准基本农田土地整理项目、市河溶镇陈场XX年度高标准基本农田土地整治项目等四个项目主体工程已全部完工,建设规模4666
66公顷,总投资14256
64万元,新增耕地78
89公顷,均通过了省厅验收组验收,但需提供项目压盖情况证明,目前市局已经组织对该批项目现场进行压盖情况核实并出具了报告已送达省厅,待省厅最终审核无误后,下达最终验收批复
同时,该批项目的财政投资竣工决算评审工作已由市财政局委托的中介机构完成,只待出具正式报告上报
XX年12月开工建设的XX年度第一批高标准基本农田项目,建设规模6001
50公顷,总投资18141万元,新增耕地84
68公顷,目前市两河镇群合村等6个村高标准基本农田土地整理项目、市半月镇枯树岭高标准基本农田土地整理项目、市育溪镇中山村等3个村基本农田土地整理项目和市王店镇双莲村等3个村高标准基本农田土地整理项第1页共3页目二、三标段均已完工,4月26日市政府将组织国土、财政、林业、交通、环保、水
