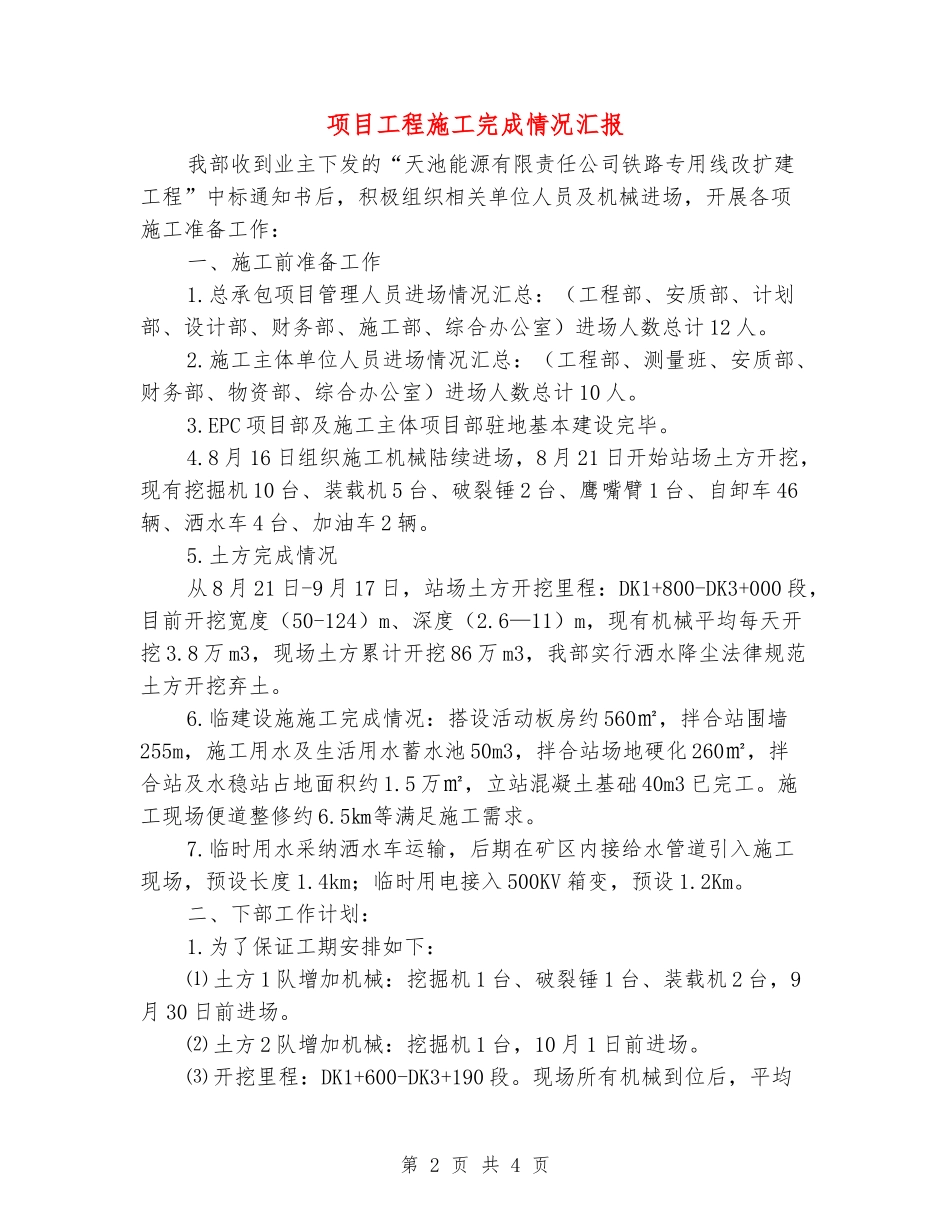

第1页共4页项目工程施工完成情况汇报项目工程施工完成情况汇报我部收到业主下发的“天池能源有限责任公司铁路专用线改扩建工程”中标通知书后,积极组织相关单位人员及机械进场,开展各项施工准备工作:一、施工前准备工作1
总承包项目管理人员进场情况汇总:(工程部、安质部、计划部、设计部、财务部、施工部、综合办公室)进场人数总计12人
施工主体单位人员进场情况汇总:(工程部、测量班、安质部、财务部、物资部、综合办公室)进场人数总计10人
EPC项目部及施工主体项目部驻地基本建设完毕
8月16日组织施工机械陆续进场,8月21日开始站场土方开挖,现有挖掘机10台、装载机5台、破裂锤2台、鹰嘴臂1台、自卸车46辆、洒水车4台、加油车2辆
土方完成情况从8月21日-9月17日,站场土方开挖里程:DK1+800-DK3+000段,目前开挖宽度(50-124)m、深度(2
6—11)m,现有机械平均每天开挖3
8万m3,现场土方累计开挖86万m3,我部实行洒水降尘法律规范土方开挖弃土
临建设施施工完成情况:搭设活动板房约560㎡,拌合站围墙255m,施工用水及生活用水蓄水池50m3,拌合站场地硬化260㎡,拌合站及水稳站占地面积约1
5万㎡,立站混凝土基础40m3已完工
施工现场便道整修约6
5㎞等满足施工需求
临时用水采纳洒水车运输,后期在矿区内接给水管道引入施工现场,预设长度1
4km;临时用电接入500KV箱变,预设1
二、下部工作计划:1
为了保证工期安排如下:⑴土方1队增加机械:挖掘机1台、破裂锤1台、装载机2台,9月30日前进场
⑵土方2队增加机械:挖掘机1台,10月1日前进场
⑶开挖里程:DK1+600-DK3+190段

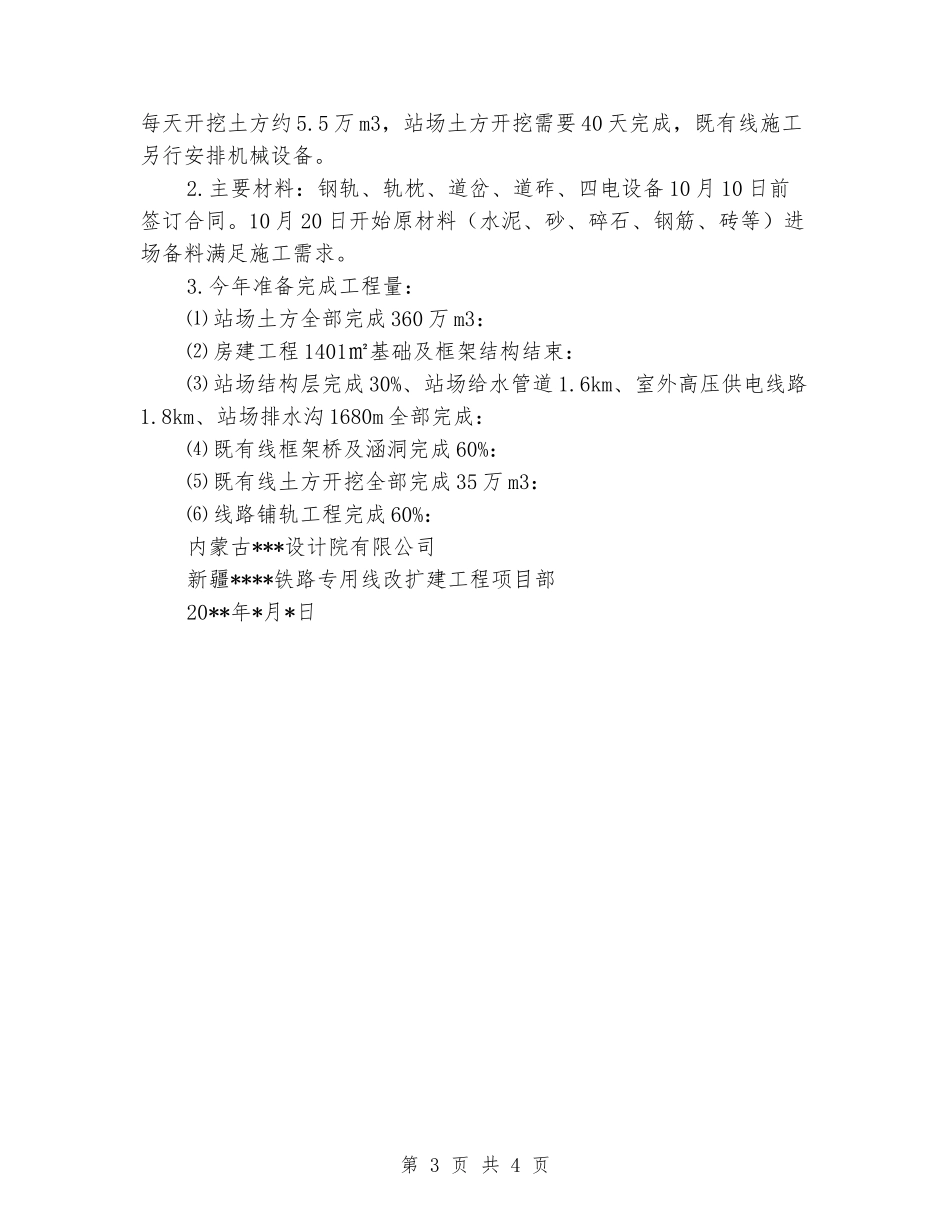

现场所有机械到位后,平均第2页共4页每天开挖土方约5
5万m3,站场土方开挖需要40天完成,既有线施工另行安排机械设备
