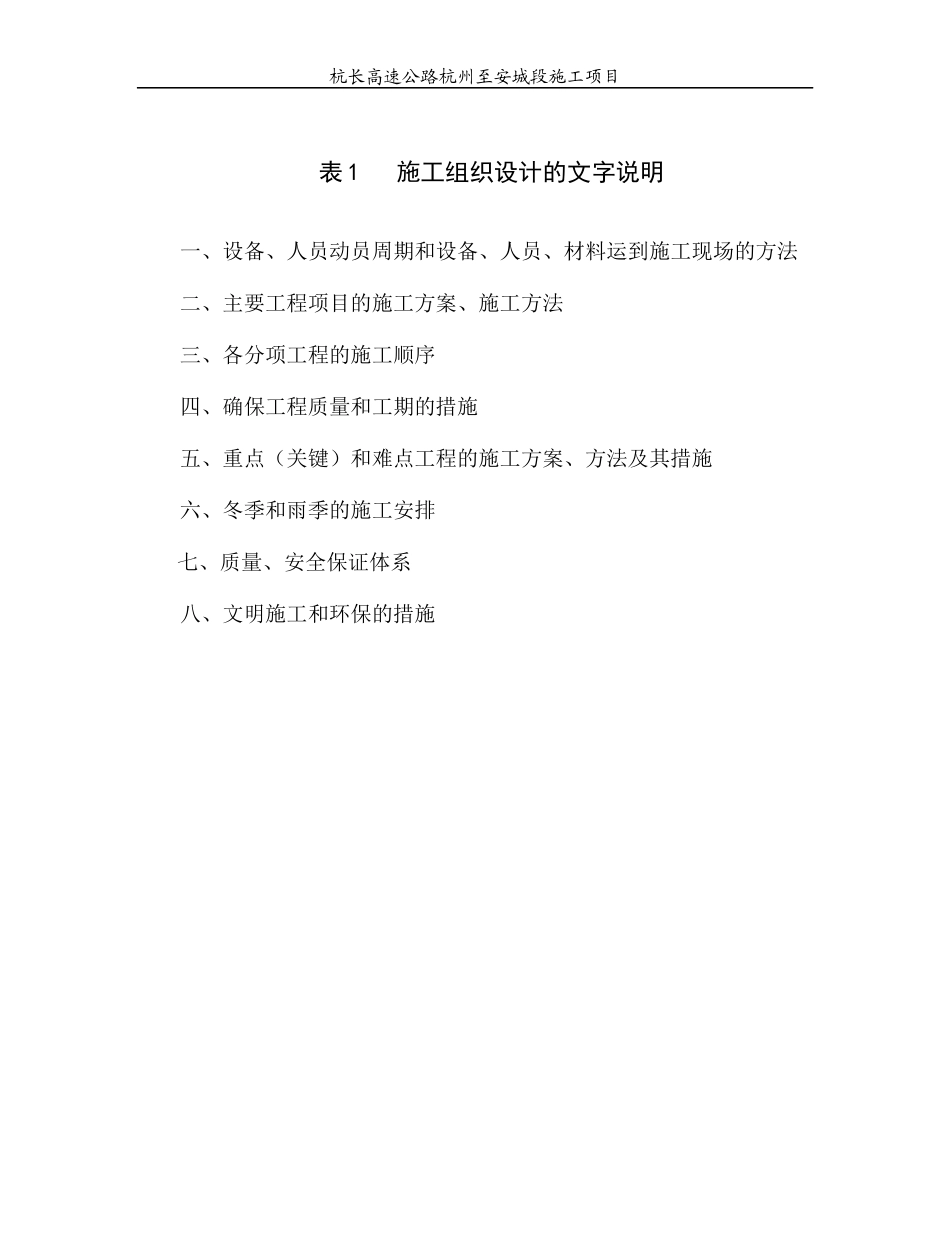

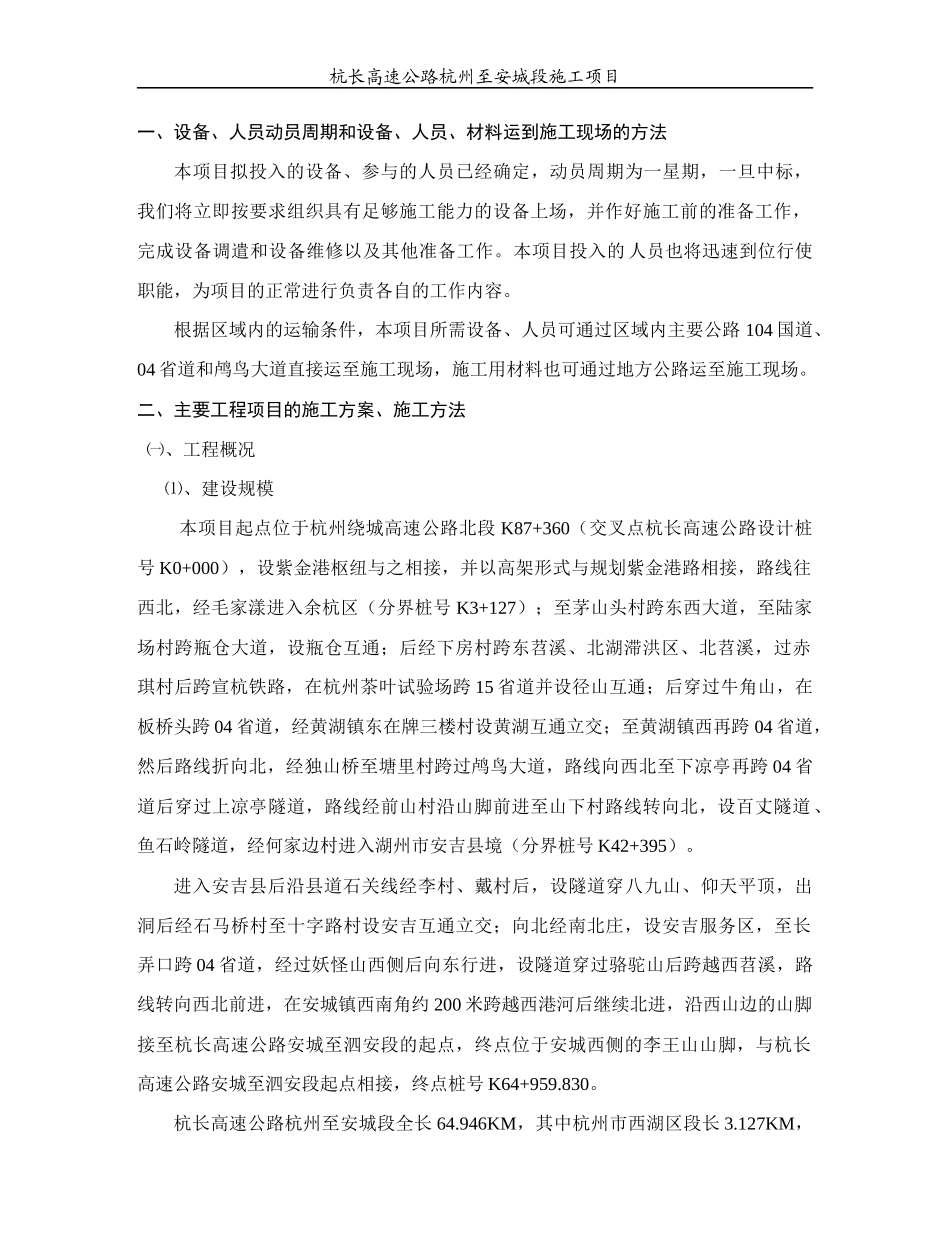

杭长高速公路杭州至安城段施工项目表1施工组织设计的文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法二、主要工程项目的施工方案、施工方法三、各分项工程的施工顺序四、确保工程质量和工期的措施五、重点(关键)和难点工程的施工方案、方法及其措施六、冬季和雨季的施工安排七、质量、安全保证体系八、文明施工和环保的措施杭长高速公路杭州至安城段施工项目一、设备、人员动员周期和设备、人员、材料运到施工现场的方法本项目拟投入的设备、参与的人员已经确定,动员周期为一星期,一旦中标,我们将立即按要求组织具有足够施工能力的设备上场,并作好施工前的准备工作,完成设备调遣和设备维修以及其他准备工作
本项目投入的人员也将迅速到位行使职能,为项目的正常进行负责各自的工作内容
根据区域内的运输条件,本项目所需设备、人员可通过区域内主要公路104国道、04省道和鸬鸟大道直接运至施工现场,施工用材料也可通过地方公路运至施工现场
二、主要工程项目的施工方案、施工方法㈠、工程概况⑴、建设规模本项目起点位于杭州绕城高速公路北段K87+360(交叉点杭长高速公路设计桩号K0+000),设紫金港枢纽与之相接,并以高架形式与规划紫金港路相接,路线往西北,经毛家漾进入余杭区(分界桩号K3+127);至茅山头村跨东西大道,至陆家场村跨瓶仓大道,设瓶仓互通;后经下房村跨东苕溪、北湖滞洪区、北苕溪,过赤琪村后跨宣杭铁路,在杭州茶叶试验场跨15省道并设径山互通;后穿过牛角山,在板桥头跨04省道,经黄湖镇东在牌三楼村设黄湖互通立交;至黄湖镇西再跨04省道,然后路线折向北,经独山桥至塘里村跨过鸬鸟大道,路线向西北至下凉亭再跨04省道后穿过上凉亭隧道,路线经前山村沿山脚前进至山下村路线转向北,设百丈隧道、鱼石岭隧道,经何家边村进入湖州市安吉县境(分界桩号K42+395)

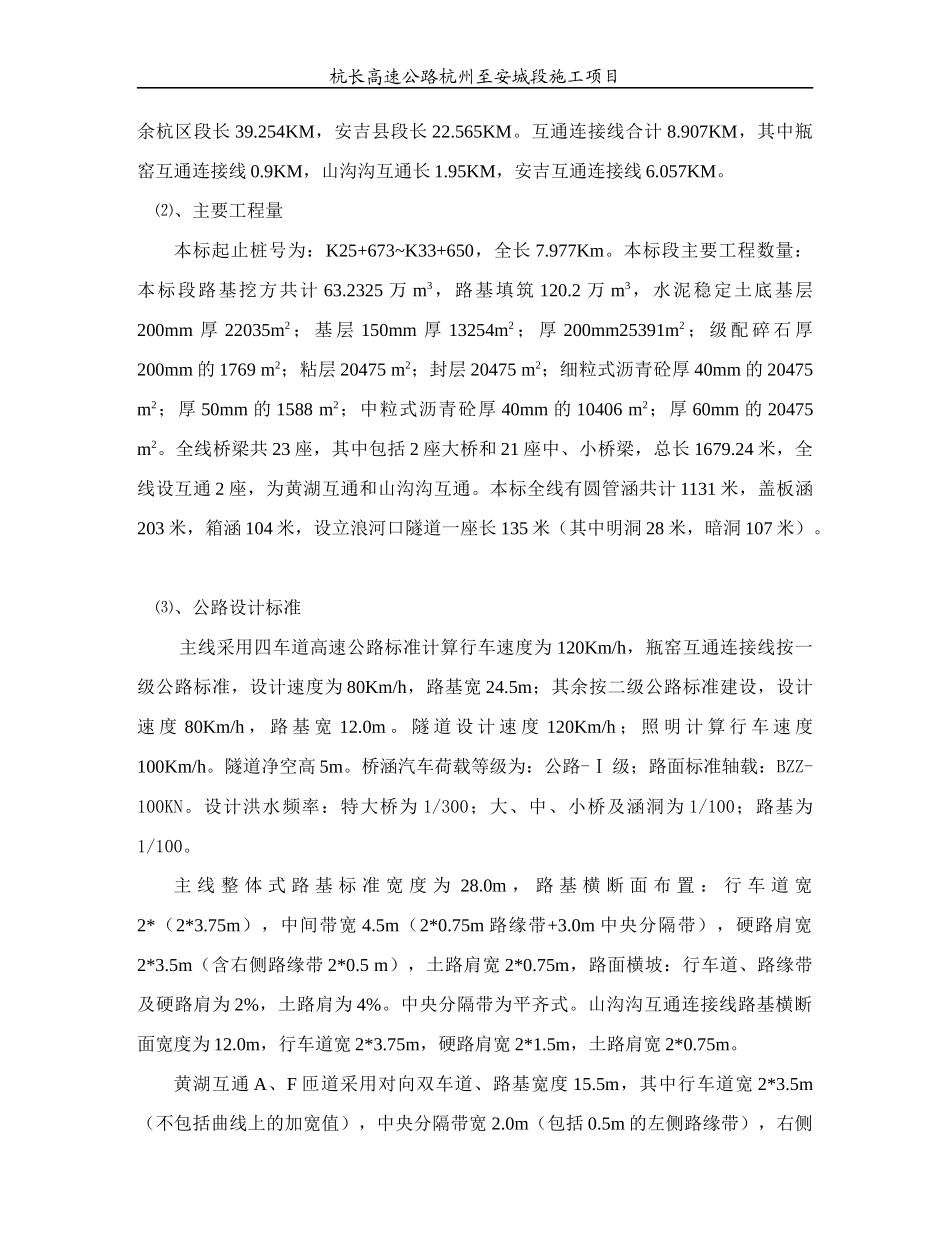

进入安吉县后沿县道石关线经李村、戴村后,设隧道穿八九
