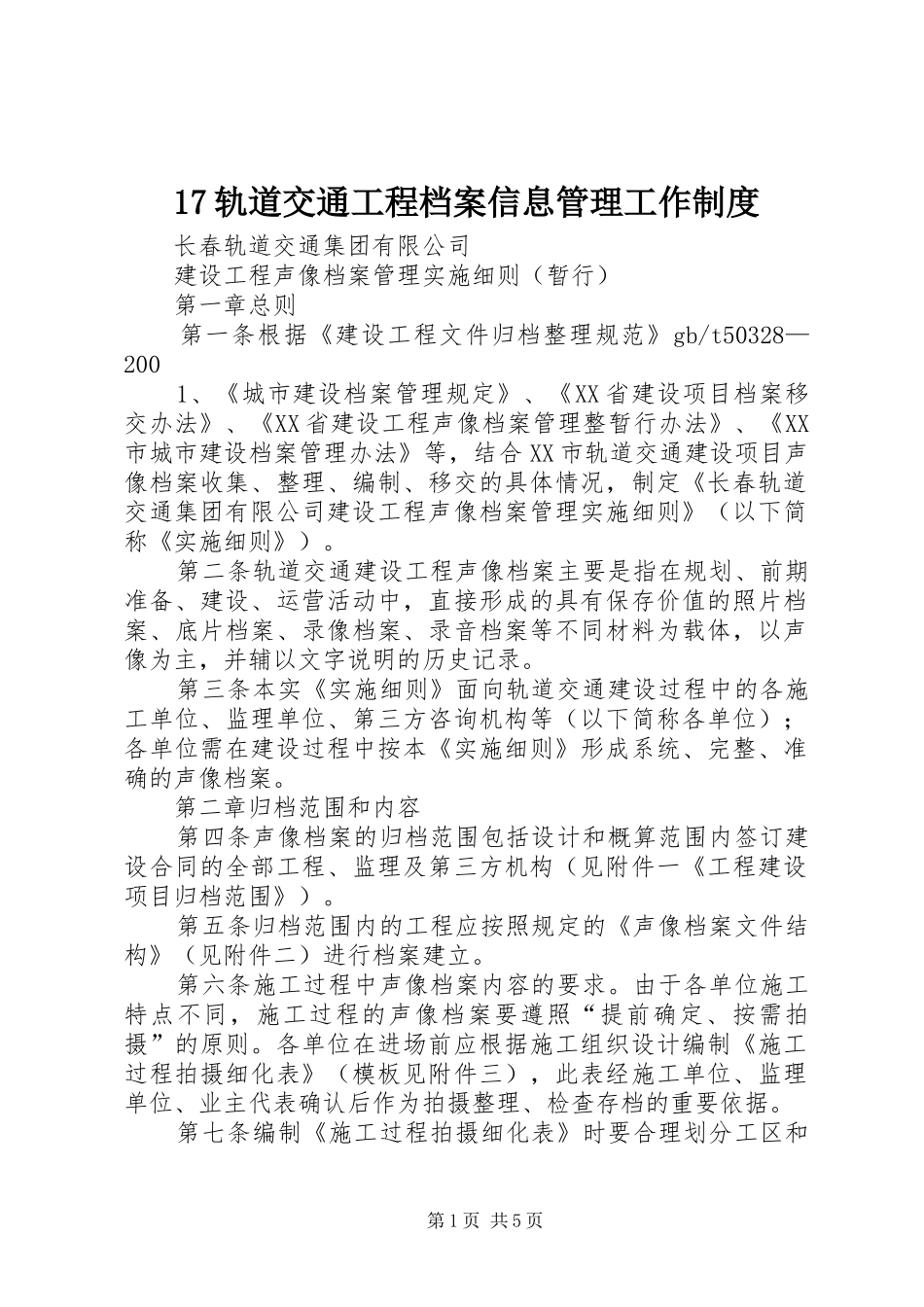

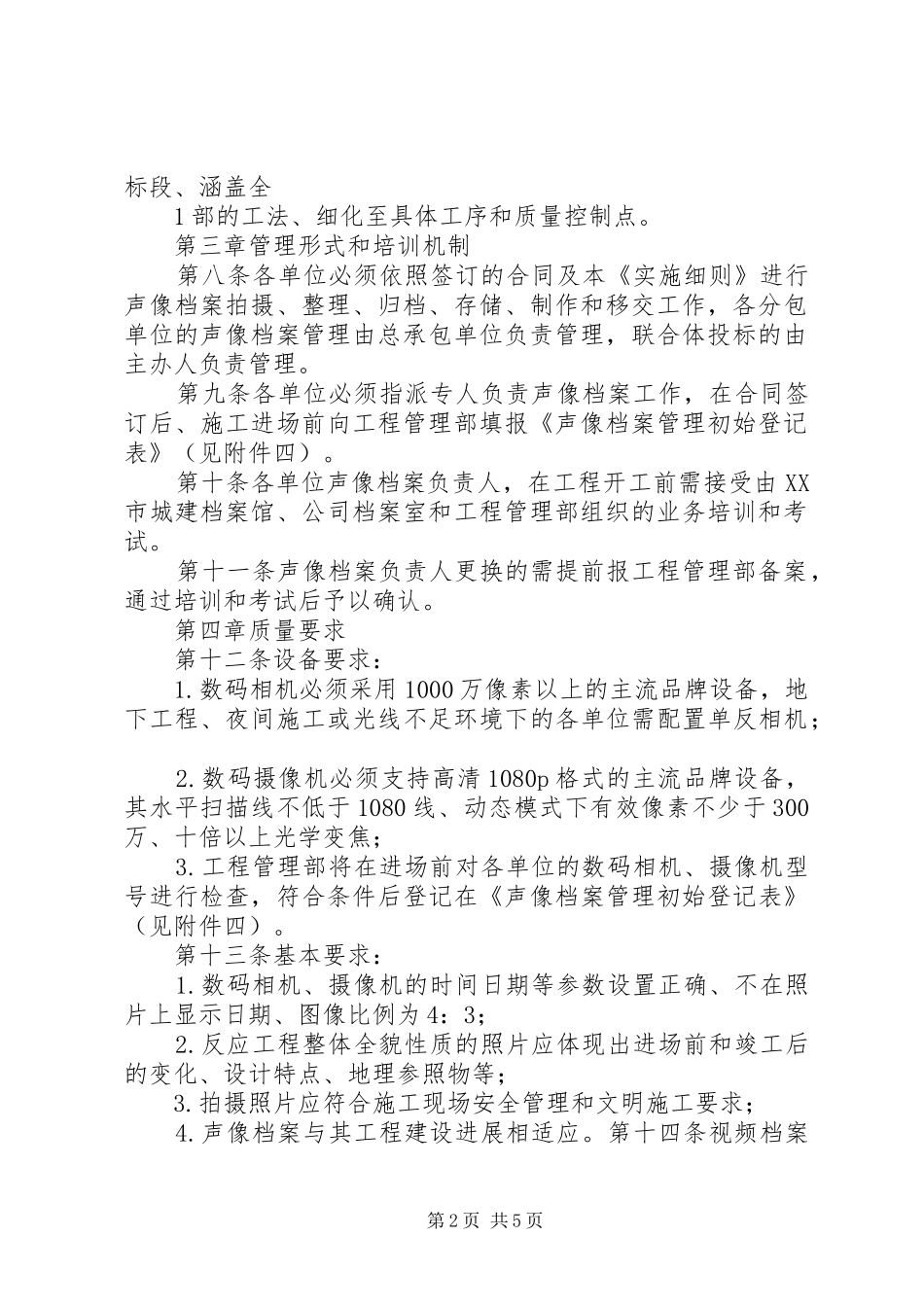

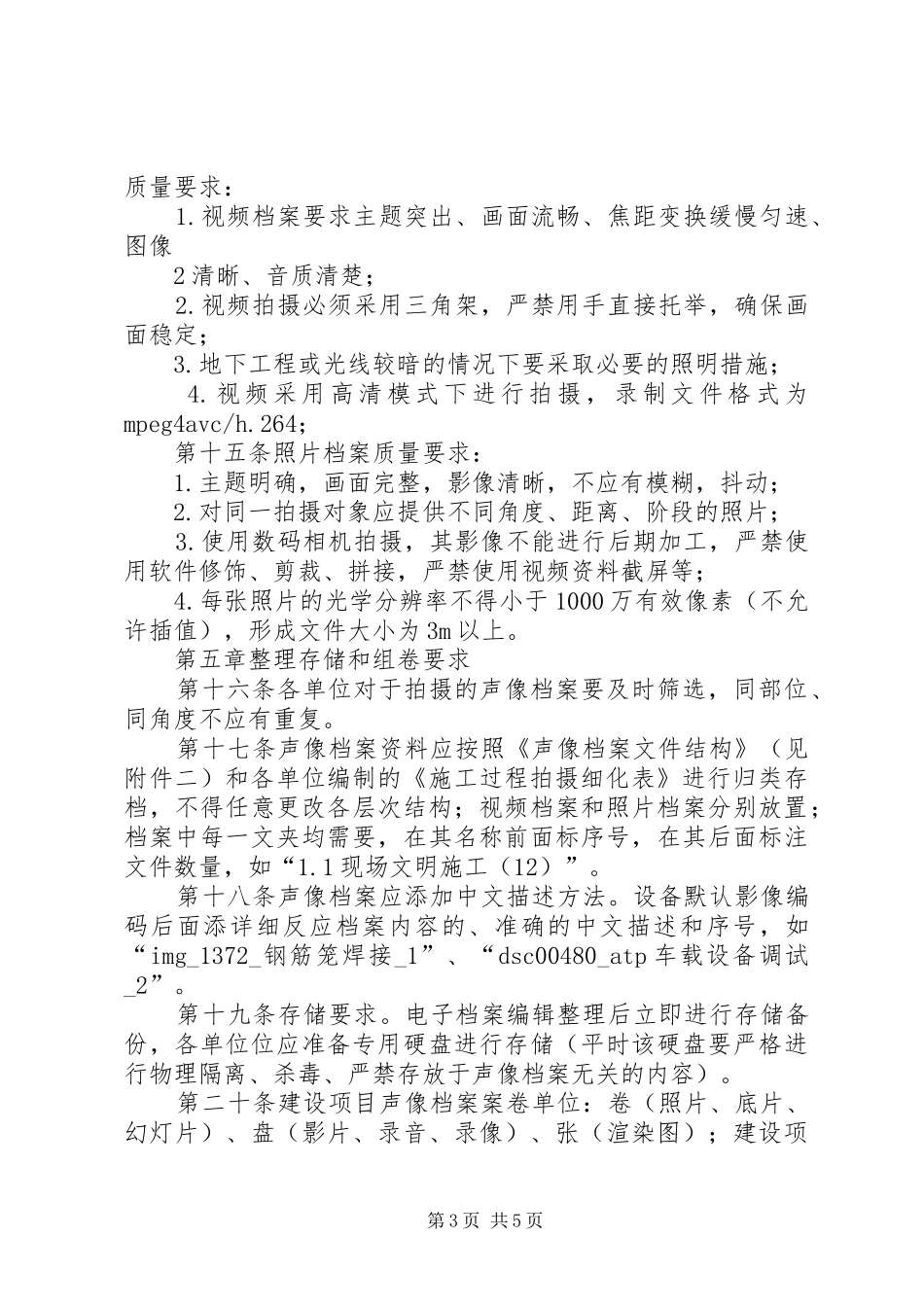

17轨道交通工程档案信息管理工作制度长春轨道交通集团有限公司建设工程声像档案管理实施细则(暂行)第一章总则第一条根据《建设工程文件归档整理规范》gb/t50328—2001、《城市建设档案管理规定》、《XX省建设项目档案移交办法》、《XX省建设工程声像档案管理整暂行办法》、《XX市城市建设档案管理办法》等,结合XX市轨道交通建设项目声像档案收集、整理、编制、移交的具体情况,制定《长春轨道交通集团有限公司建设工程声像档案管理实施细则》(以下简称《实施细则》)。第二条轨道交通建设工程声像档案主要是指在规划、前期准备、建设、运营活动中,直接形成的具有保存价值的照片档案、底片档案、录像档案、录音档案等不同材料为载体,以声像为主,并辅以文字说明的历史记录。第三条本实《实施细则》面向轨道交通建设过程中的各施工单位、监理单位、第三方咨询机构等(以下简称各单位);各单位需在建设过程中按本《实施细则》形成系统、完整、准确的声像档案。第二章归档范围和内容第四条声像档案的归档范围包括设计和概算范围内签订建设合同的全部工程、监理及第三方机构(见附件一《工程建设项目归档范围》)。第五条归档范围内的工程应按照规定的《声像档案文件结构》(见附件二)进行档案建立。第六条施工过程中声像档案内容的要求。由于各单位施工特点不同,施工过程的声像档案要遵照“提前确定、按需拍摄”的原则。各单位在进场前应根据施工组织设计编制《施工过程拍摄细化表》(模板见附件三),此表经施工单位、监理单位、业主代表确认后作为拍摄整理、检查存档的重要依据。第七条编制《施工过程拍摄细化表》时要合理划分工区和第1页共5页标段、涵盖全1部的工法、细化至具体工序和质量控制点。第三章管理形式和培训机制第八条各单位必须依照签订的合同及本《实施细则》进行声像档案拍摄、整理、归档、存储、制作和移交工作,各分包单位的声像档案管理由总承包单位负责管理,联合体投标的由主办人负责管理。第九条各单位必须指派专人负责声像档案工作,在合同签订后、施工进场前向工程管理部填报《声像档案管理初始登记表》(见附件四)。第十条各单位声像档案负责人,在工程开工前需接受由XX市城建档案馆、公司档案室和工程管理部组织的业务培训和考试。第十一条声像档案负责人更换的需提前报工程管理部备案,通过培训和考试后予以确认。第四章质量要求第十二条设备要求:1.数码相机必须采用1000万像素以上的主流品牌设备,地下工程、夜间施工或光线不足环境下的各单位需配置单反相机;2.数码摄像机必须支持高清1080p格式的主流品牌设备,其水平扫描线不低于1080线、动态模式下有效像素不少于300万、十倍以上光学变焦;3.工程管理部将在进场前对各单位的数码相机、摄像机型号进行检查,符合条件后登记在《声像档案管理初始登记表》(见附件四)。第十三条基本要求:1.数码相机、摄像机的时间日期等参数设置正确、不在照片上显示日期、图像比例为4:3;2.反应工程整体全貌性质的照片应体现出进场前和竣工后的变化、设计特点、地理参照物等;3.拍摄照片应符合施工现场安全管理和文明施工要求;4.声像档案与其工程建设进展相适应。第十四条视频档案第2页共5页质量要求:1.视频档案要求主题突出、画面流畅、焦距变换缓慢匀速、图像2清晰、音质清楚;2.视频拍摄必须采用三角架,严禁用手直接托举,确保画面稳定;3.地下工程或光线较暗的情况下要采取必要的照明措施;4.视频采用高清模式下进行拍摄,录制文件格式为mpeg4avc/h.264;第十五条照片档案质量要求:1.主题明确,画面完整,影像清晰,不应有模糊,抖动;2.对同一拍摄对象应提供不同角度、距离、阶段的照片;3.使用数码相机拍摄,其影像不能进行后期加工,严禁使用软件修饰、剪裁、拼接,严禁使用视频资料截屏等;4.每张照片的光学分辨率不得小于1000万有效像素(不允许插值),形成文件大小为3m以上。第五章整理存储和组卷要求第十六条各单位对于拍摄的声像档案要及时筛选,同部位、同角度不应有重复。第十七条声像档案资料应按照《声像档案文件结构》(见附件二)和各单位编制的《施工过程拍摄细化表》进行归类存...
