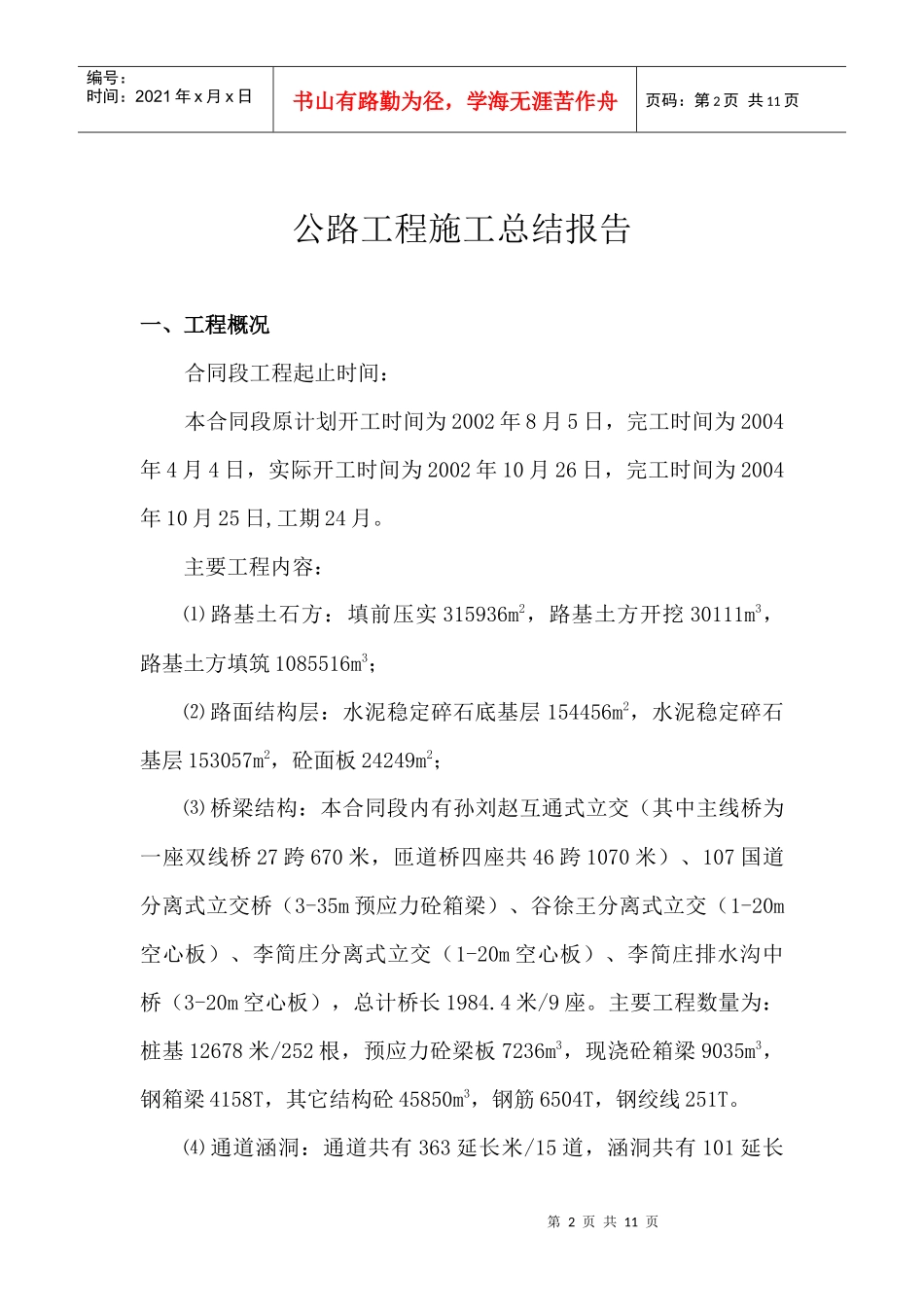

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页公路工程施工总结报告(第1合同段)中铁十五局集团第二工程有限公司许平南高速公路第1合同段项目经理部二○○四年十一月二十一日第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页公路工程施工总结报告一、工程概况合同段工程起止时间:本合同段原计划开工时间为2002年8月5日,完工时间为2004年4月4日,实际开工时间为2002年10月26日,完工时间为2004年10月25日,工期24月
主要工程内容:⑴路基土石方:填前压实315936m2,路基土方开挖30111m3,路基土方填筑1085516m3;⑵路面结构层:水泥稳定碎石底基层154456m2,水泥稳定碎石基层153057m2,砼面板24249m2;⑶桥梁结构:本合同段内有孙刘赵互通式立交(其中主线桥为一座双线桥27跨670米,匝道桥四座共46跨1070米)、107国道分离式立交桥(3-35m预应力砼箱梁)、谷徐王分离式立交(1-20m空心板)、李简庄分离式立交(1-20m空心板)、李简庄排水沟中桥(3-20m空心板),总计桥长1984
主要工程数量为:桩基12678米/252根,预应力砼梁板7236m3,现浇砼箱梁9035m3,钢箱梁4158T,其它结构砼45850m3,钢筋6504T,钢绞线251T
⑷通道涵洞:通道共有363延长米/15道,涵洞共有101延长第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页米/6道

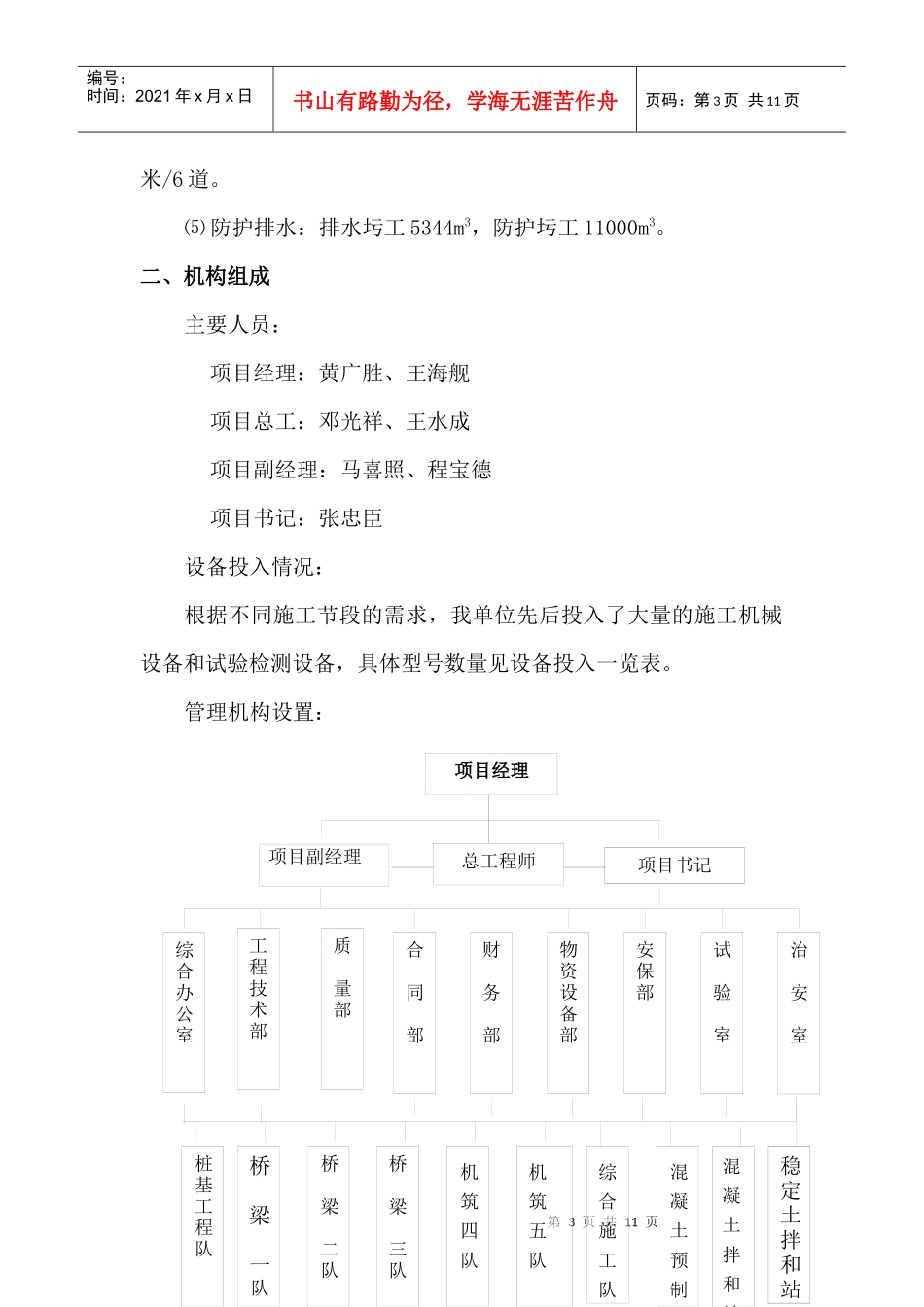

⑸防护排水:排水圬工5344m3,防护圬工11000m3
二、机构组成主要人员:项目经理:黄广胜、王海舰项目总工:邓光祥、王水成项目副经理:马喜照、程宝德项目书记:张忠臣设备投入情况:根据不同
