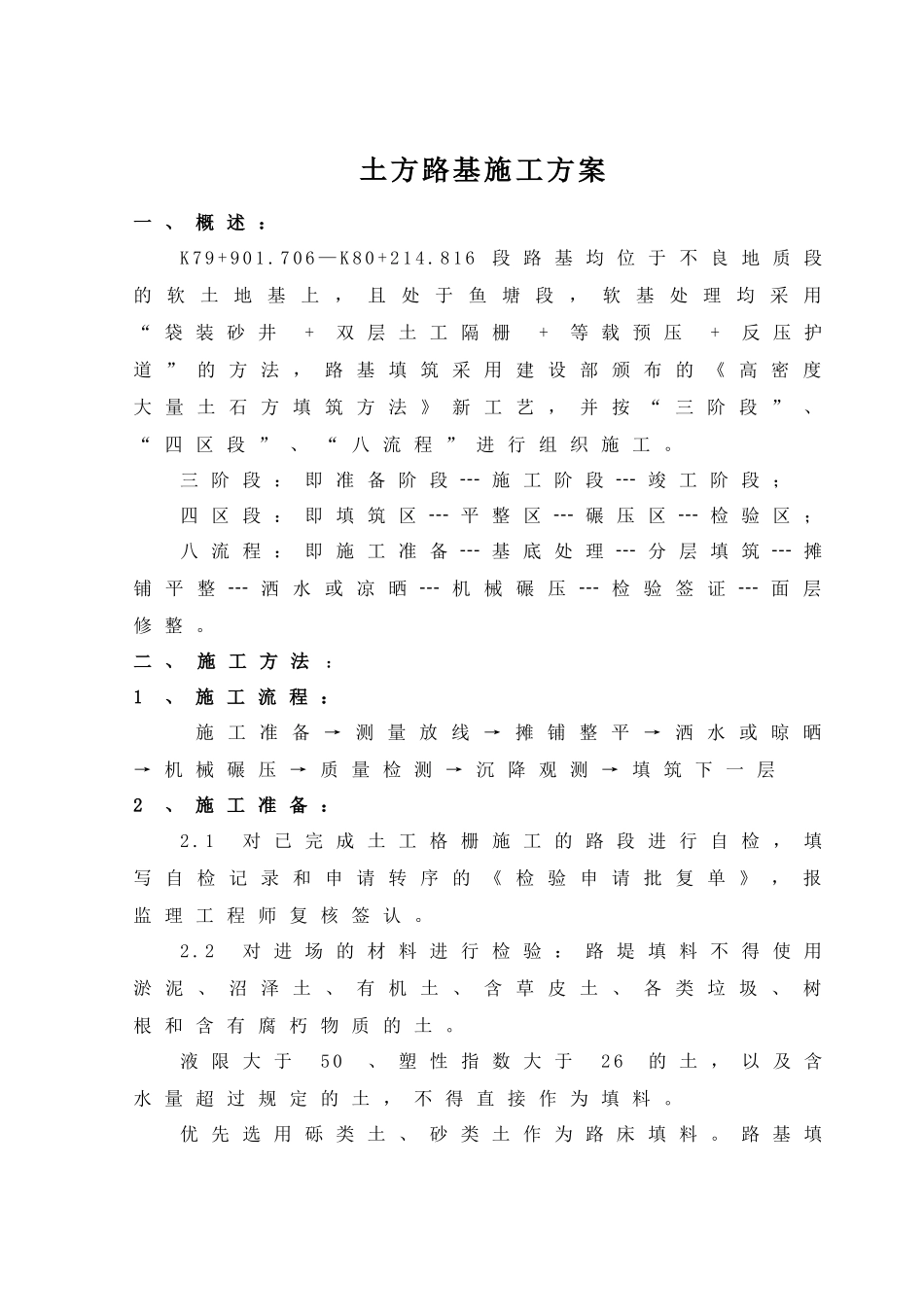

土方路基施工方案一、概述:K79+901
706—K80+214
816段路基均位于不良地质段的软土地基上,且处于鱼塘段,软基处理均采用“袋装砂井+双层土工隔栅+等载预压+反压护道”的方法,路基填筑采用建设部颁布的《高密度大量土石方填筑方法》新工艺,并按“三阶段”、“四区段”、“八流程”进行组织施工
三阶段:即准备阶段┄施工阶段┄竣工阶段;四区段:即填筑区┄平整区┄碾压区┄检验区;八流程:即施工准备┄基底处理┄分层填筑┄摊铺平整┄洒水或凉晒┄机械碾压┄检验签证┄面层修整
二、施工方法:1、施工流程:施工准备→测量放线→摊铺整平→洒水或晾晒→机械碾压→质量检测→沉降观测→填筑下一层2、施工准备:2
1对已完成土工格栅施工的路段进行自检,填写自检记录和申请转序的《检验申请批复单》,报监理工程师复核签认
2对进场的材料进行检验:路堤填料不得使用淤泥、沼泽土、有机土、含草皮土、各类垃圾、树根和含有腐朽物质的土
液限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为填料
优先选用砾类土、砂类土作为路床填料

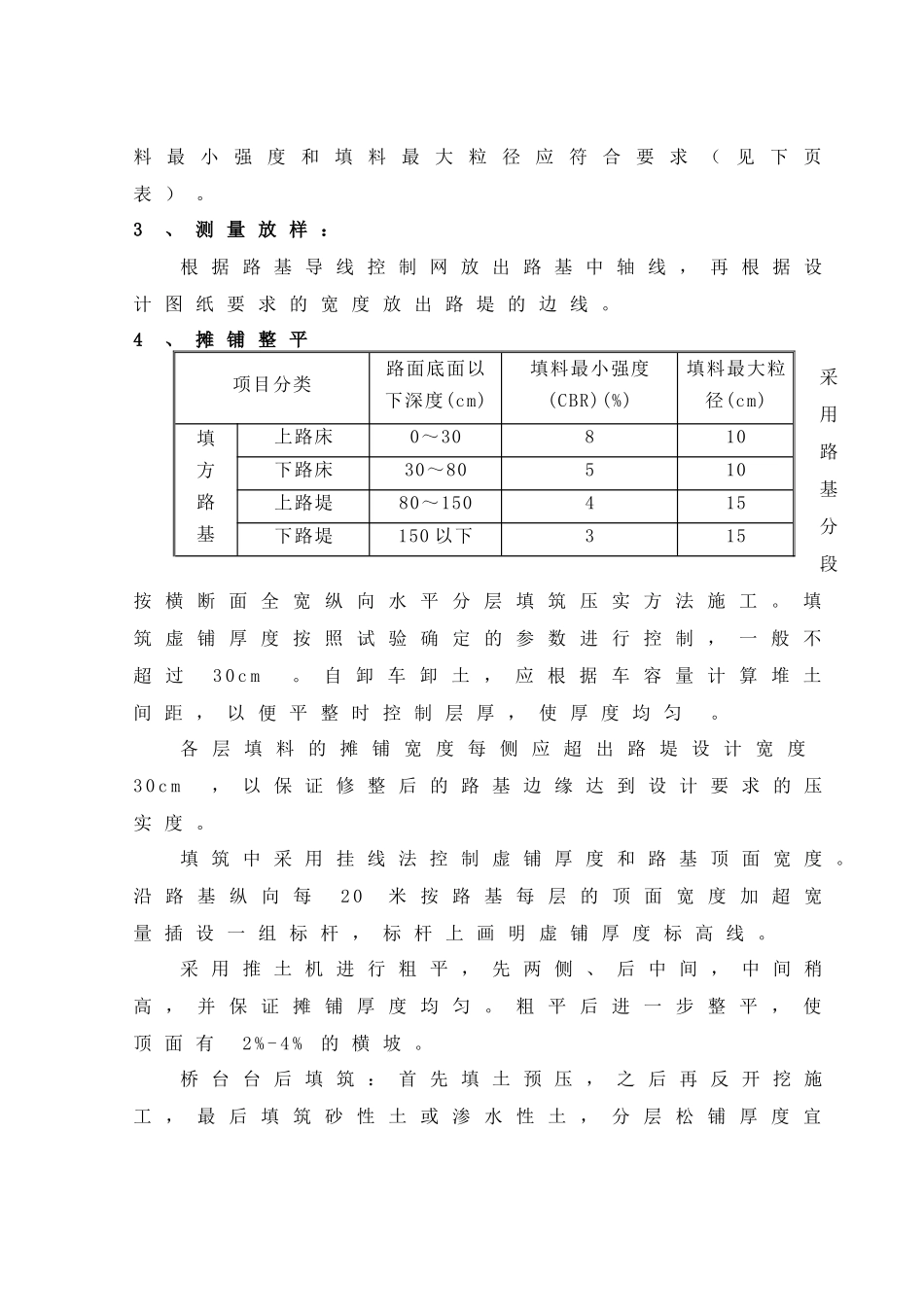

路基填料最小强度和填料最大粒径应符合要求(见下页表)
3、测量放样:根据路基导线控制网放出路基中轴线,再根据设计图纸要求的宽度放出路堤的边线
4、摊铺整平采用路基分段按横断面全宽纵向水平分层填筑压实方法施工
填筑虚铺厚度按照试验确定的参数进行控制,一般不超过30cm
自卸车卸土,应根据车容量计算堆土间距,以便平整时控制层厚,使厚度均匀
各层填料的摊铺宽度每侧应超出路堤设计宽度30cm,以保证修整后的路基边缘达到设计要求的压实度
填筑中采用挂线法控制虚铺厚度和路基顶面宽度
沿路基纵向每20米按路基每层的顶面宽度加超宽量插设一组标杆,标杆上画明虚铺厚度标高线
采用推土机进行粗平,先两侧、后中间,中间稍高,并保证摊铺厚度均匀

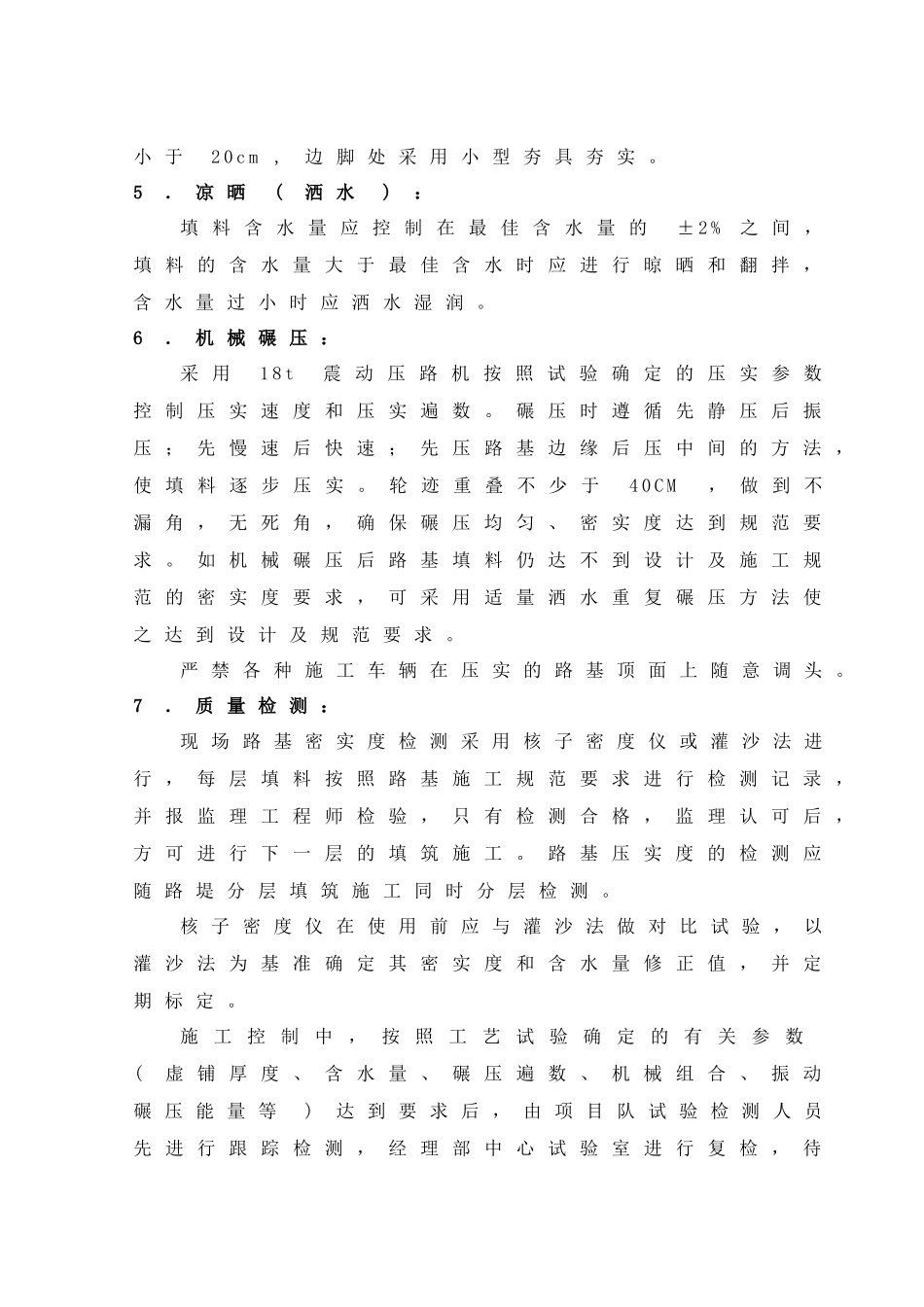

粗平后进一步整平,使顶面有2%-4%的横
