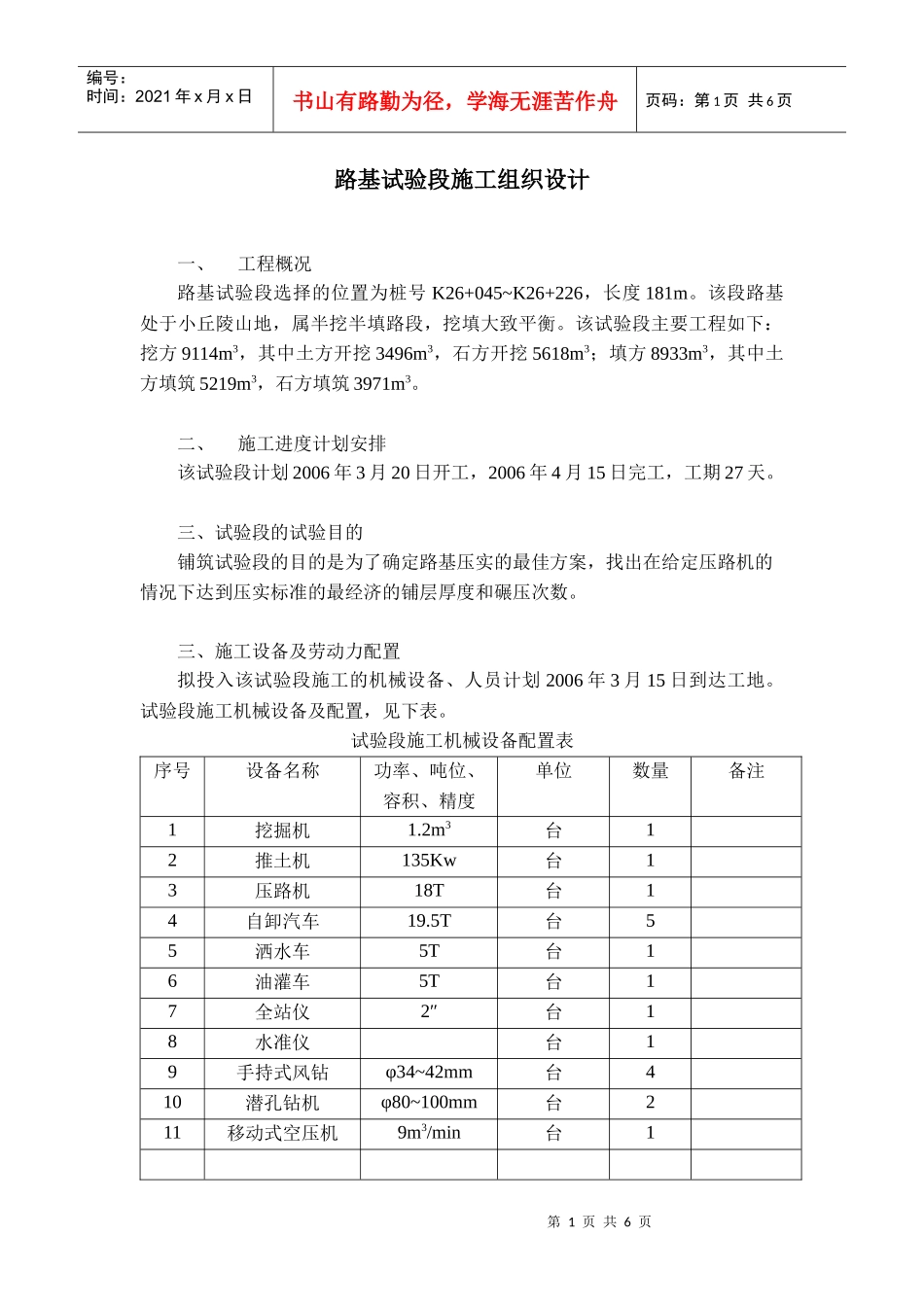

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页路基试验段施工组织设计一、工程概况路基试验段选择的位置为桩号K26+045~K26+226,长度181m
该段路基处于小丘陵山地,属半挖半填路段,挖填大致平衡
该试验段主要工程如下:挖方9114m3,其中土方开挖3496m3,石方开挖5618m3;填方8933m3,其中土方填筑5219m3,石方填筑3971m3
二、施工进度计划安排该试验段计划2006年3月20日开工,2006年4月15日完工,工期27天
三、试验段的试验目的铺筑试验段的目的是为了确定路基压实的最佳方案,找出在给定压路机的情况下达到压实标准的最经济的铺层厚度和碾压次数
三、施工设备及劳动力配置拟投入该试验段施工的机械设备、人员计划2006年3月15日到达工地
试验段施工机械设备及配置,见下表
试验段施工机械设备配置表序号设备名称功率、吨位、容积、精度单位数量备注1挖掘机1
2m3台12推土机135Kw台13压路机18T台14自卸汽车19

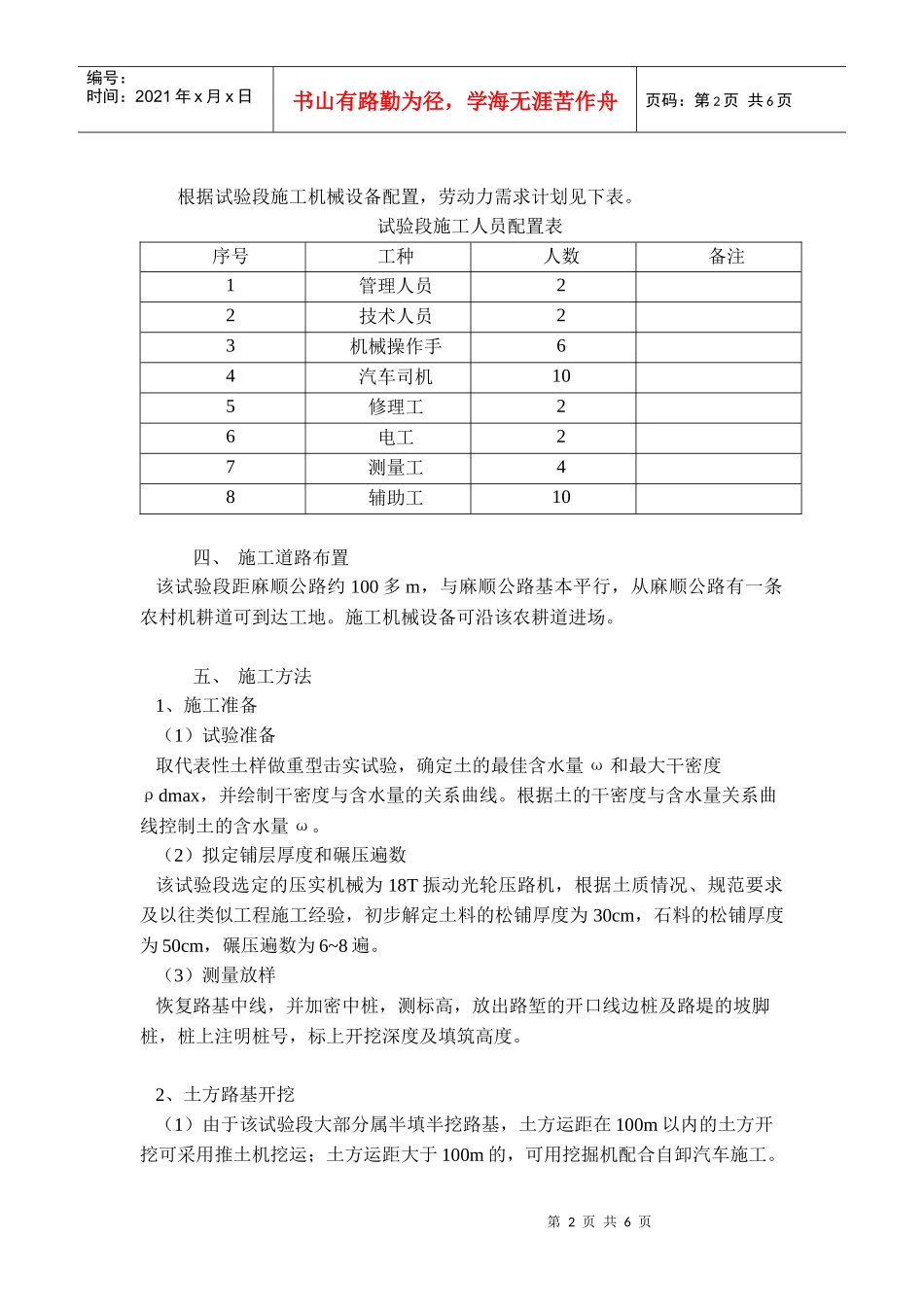

5T台55洒水车5T台16油灌车5T台17全站仪2″台18水准仪台19手持式风钻φ34~42mm台410潜孔钻机φ80~100mm台211移动式空压机9m3/min台1第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页根据试验段施工机械设备配置,劳动力需求计划见下表
试验段施工人员配置表序号工种人数备注1管理人员22技术人员23机械操作手64汽车司机105修理工26电工27测量工48辅助工10四、施工道路布置该试验段距麻顺公路约100多m,与麻顺公路基本平行,从麻顺公路有一条农村机耕道可到达工地
施工机械设备可沿该农耕道进场

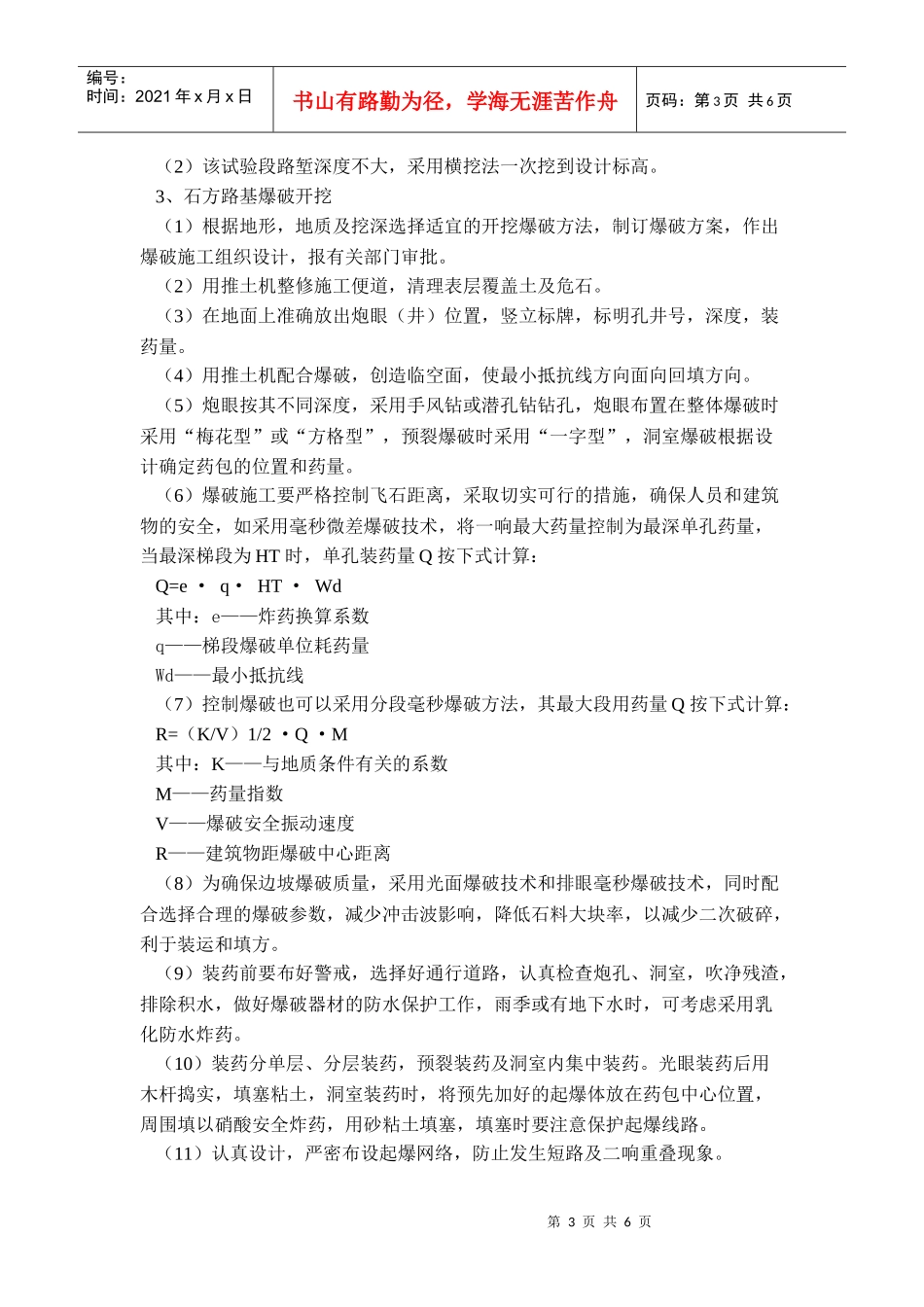

五、施工方法1、施工准备(1)试验准备取代表性土样做重型击实试验,确定土的最佳含水量ω和最大干密度ρdmax,
