反应框架施工方案编制说明和依据编制说明本方案是针对本工程招投标而编制的,适用于本装置中框架结构工业厂房建筑施工
如我公司中标,尚要根据工程具体情况,编制详细的单位工程施工方案
编制依据1)施工招标文件2)国家现行施工验收规范、规程和标准及安全生产操作规程、质量检验评定标准
3)十一化建QG/HJ09
01-98施工技术管理方法
施工工序根据本装置的各单位工程特点,工期要求、工艺要求,遵循先地下,后地上;先主体,后装修;先土建,后安装的原则,本装置各框架结构工程主要分部施工工序安排如下
地基与地基工程技术交底→定位放线→土方开挖→验槽→C10砼垫层→模板支设→钢筋绑扎→砼浇注→拆模→检查验收→土方回填主体工程测量放线→搭设脚手架→框架柱钢筋绑扎→柱模板支设、加固→钢筋隐藏→柱砼浇注→梁支设、加固→梁钢筋绑扎→钢筋隐藏→梁砼浇注主要施工方法和技术措施土方工程土方开挖采用型号为WY160型履带式反铲挖掘机挖至设计基底标高上方+200mm处,然后用人工清理至设计标高,以免基底土层挠动
因基础为片阔式,固采用大开挖方式
为方便施工,现场不堆土方,所挖土方用8t自卸汽车运至甲方指定地点,基槽基本清好时,打好控制桩,对基底进行抄平再修整,达到要求后验槽
挖土前放线以测量组测设的控制桩为基础进行放线
挖土方放坡系数为1:1,工作面为每侧50cm
土方回填回填土料应满足设计和施工要求,夯实机械采用平板振动夯
回填时分层夯实,每层夯3~5遍,每层厚度不超过30cm,压实系数按各工号设计要求执行
上层土夯填后,经取样试验达到要求,方可进行下层回填

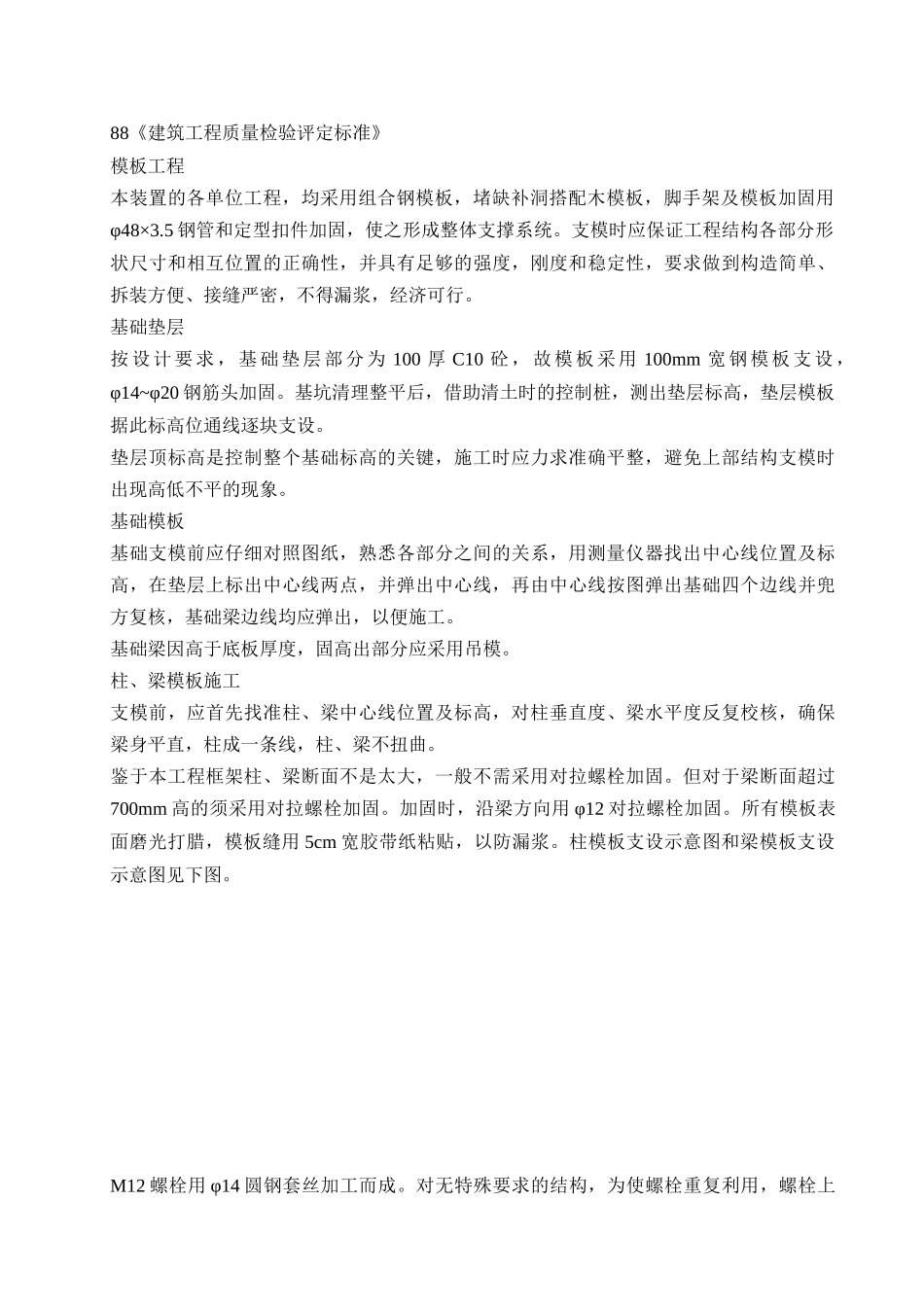

施工及验收规范标准土方工程执行GBJ201-83《土方与爆破工程施工及验收规范》,质量评定执行GBJ301-88《建筑工程质量检验评定标准》模板工程本装置的各单位工程,均采用组合钢模板,堵缺补洞搭配木模板,脚手架及模板加固用φ48×3
5钢管和定型扣件
