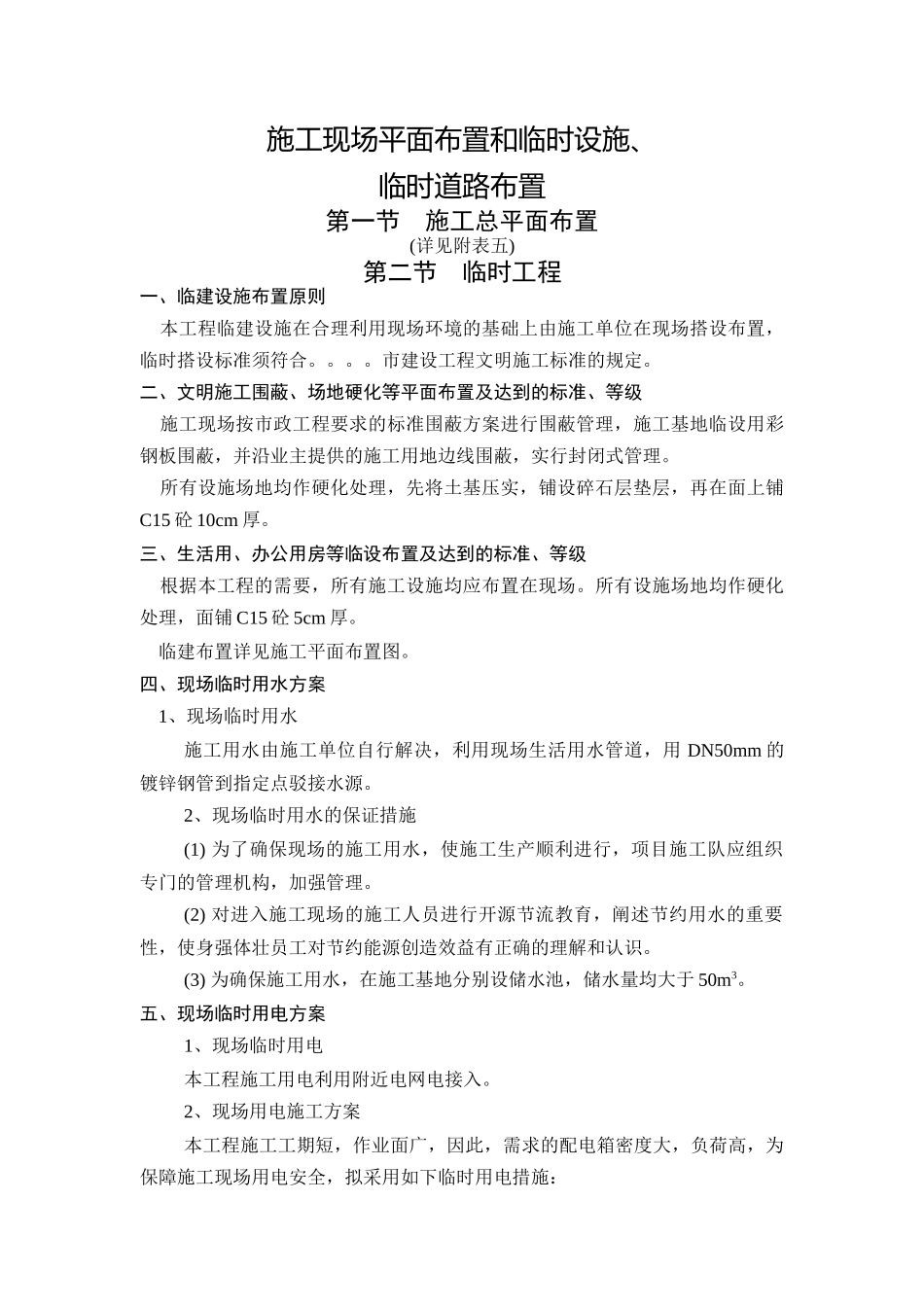

施工现场平面布置和临时设施、临时道路布置第一节施工总平面布置(详见附表五)第二节临时工程一、临建设施布置原则本工程临建设施在合理利用现场环境的基础上由施工单位在现场搭设布置,临时搭设标准须符合
市建设工程文明施工标准的规定
二、文明施工围蔽、场地硬化等平面布置及达到的标准、等级施工现场按市政工程要求的标准围蔽方案进行围蔽管理,施工基地临设用彩钢板围蔽,并沿业主提供的施工用地边线围蔽,实行封闭式管理
所有设施场地均作硬化处理,先将土基压实,铺设碎石层垫层,再在面上铺C15砼10cm厚
三、生活用、办公用房等临设布置及达到的标准、等级根据本工程的需要,所有施工设施均应布置在现场
所有设施场地均作硬化处理,面铺C15砼5cm厚
临建布置详见施工平面布置图
四、现场临时用水方案1、现场临时用水施工用水由施工单位自行解决,利用现场生活用水管道,用DN50mm的镀锌钢管到指定点驳接水源
2、现场临时用水的保证措施(1)为了确保现场的施工用水,使施工生产顺利进行,项目施工队应组织专门的管理机构,加强管理
(2)对进入施工现场的施工人员进行开源节流教育,阐述节约用水的重要性,使身强体壮员工对节约能源创造效益有正确的理解和认识
(3)为确保施工用水,在施工基地分别设储水池,储水量均大于50m3
五、现场临时用电方案1、现场临时用电本工程施工用电利用附近电网电接入
2、现场用电施工方案本工程施工工期短,作业面广,因此,需求的配电箱密度大,负荷高,为保障施工现场用电安全,拟采用如下临时用电措施:(1)本工程临时供用电采用变压器组(内设干式变压器、低压配电柜、电容器柜)

(2)施工现场设置配电室以便加强供用电管理
(3)施工现场配置1台分配电柜及若干台开关箱以满足用电设备需要
分配电柜设置位置根据需要现场情况定

(4)配电室到分配电柜电缆采用架空敷设,进入建筑物内的电缆也采用架空敷设
