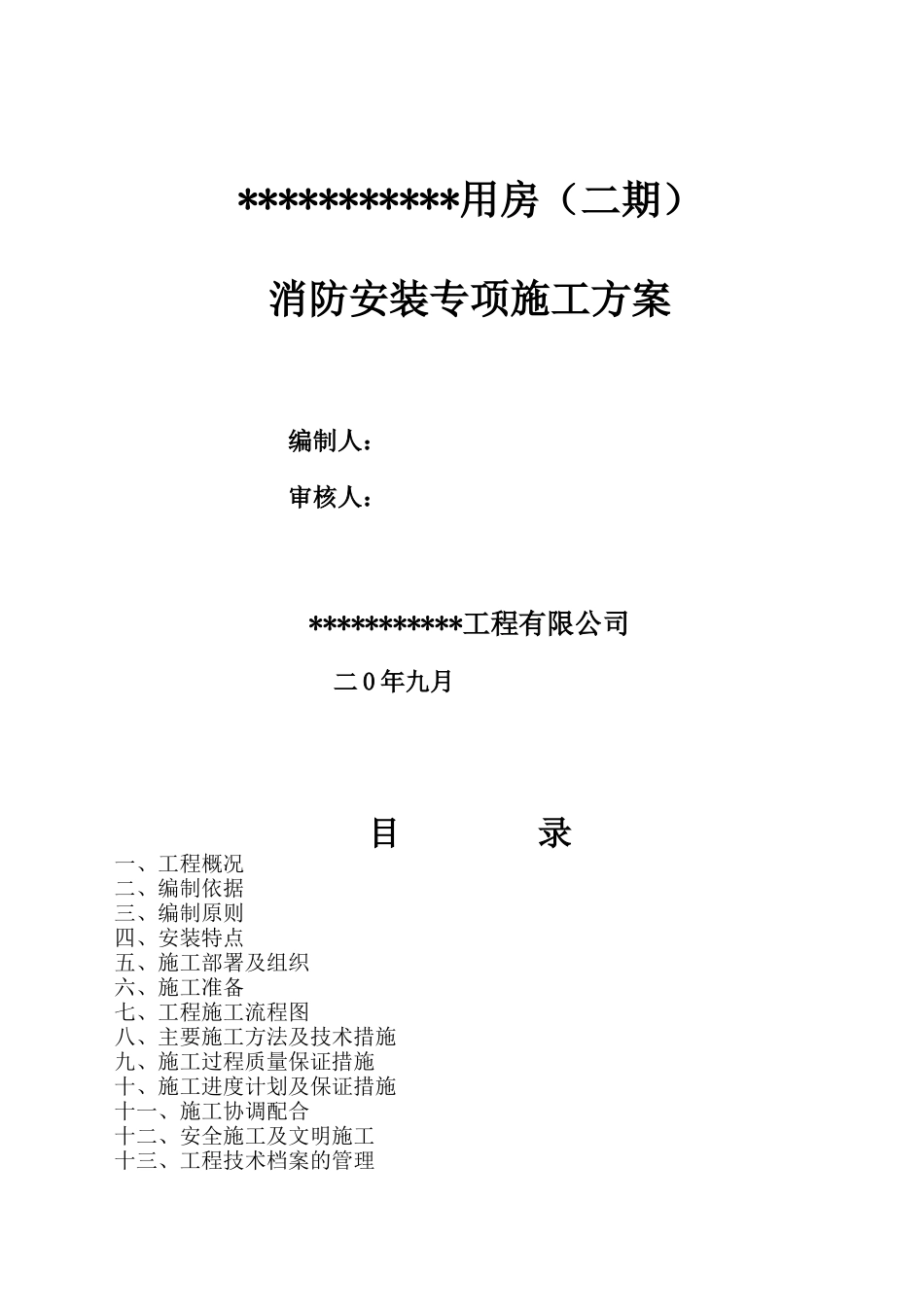

***********用房(二期)消防安装专项施工方案编制人:审核人:***********工程有限公司二0年九月目录一、工程概况二、编制依据三、编制原则四、安装特点五、施工部署及组织六、施工准备七、工程施工流程图八、主要施工方法及技术措施九、施工过程质量保证措施十、施工进度计划及保证措施十一、施工协调配合十二、安全施工及文明施工十三、工程技术档案的管理一、工程概况1、工程简介工程名称:***********用房(二期)消防安装工程
工程地点:************场
工程工期:合同工期300天,计划工期160天
建设单位:***********
设计单位:***********
总包单位:***********司工程质量标准:合格工程
工程范围:消火栓系统、室外消火栓系统、自动喷淋系统、自动报警系统、气体灭火系统、应急照明系统、消防电源、消防排烟系统联动等全套设备购置及安装工程
2、设计概况:(1)该工程弱电包括火灾自动报警系统、消防通讯系统、联动系统
本工程按照消防规范要求,当火灾发生时,火灾自动报警系统能够及时报警,对系统相关设备联动控制;启动应急照明及紧急广播系统,消防水泵、防排烟系统等,切断不重要的非消防电源及电梯等
同时接收各被控执行设备的反馈信号,显示全部联动设备的运行状态
①消防广播系统:火灾确定后,广播系统强制转入消防紧急广播系统并按消防规范启动火灾层及相关层的消防广播,以满足火灾应急的需要
当地下任意一层发生火灾时,自动或手动接通地下层及首层消防广播,通知人员疏散
当首层发生火灾时,自动或手动接通地下层、首层及二层的消防广播,通知人员疏散;当二层及其以上楼层发生火灾时,自动或手动接通本层及上下相邻层消防广播,通知人员疏散,并用于火灾扑救工作中的呼救、指挥等紧急处理

②电梯系统:火灾确定后,非消防电梯迫降至首层并切断电源,消防电梯降至首层准备消防人员使用
