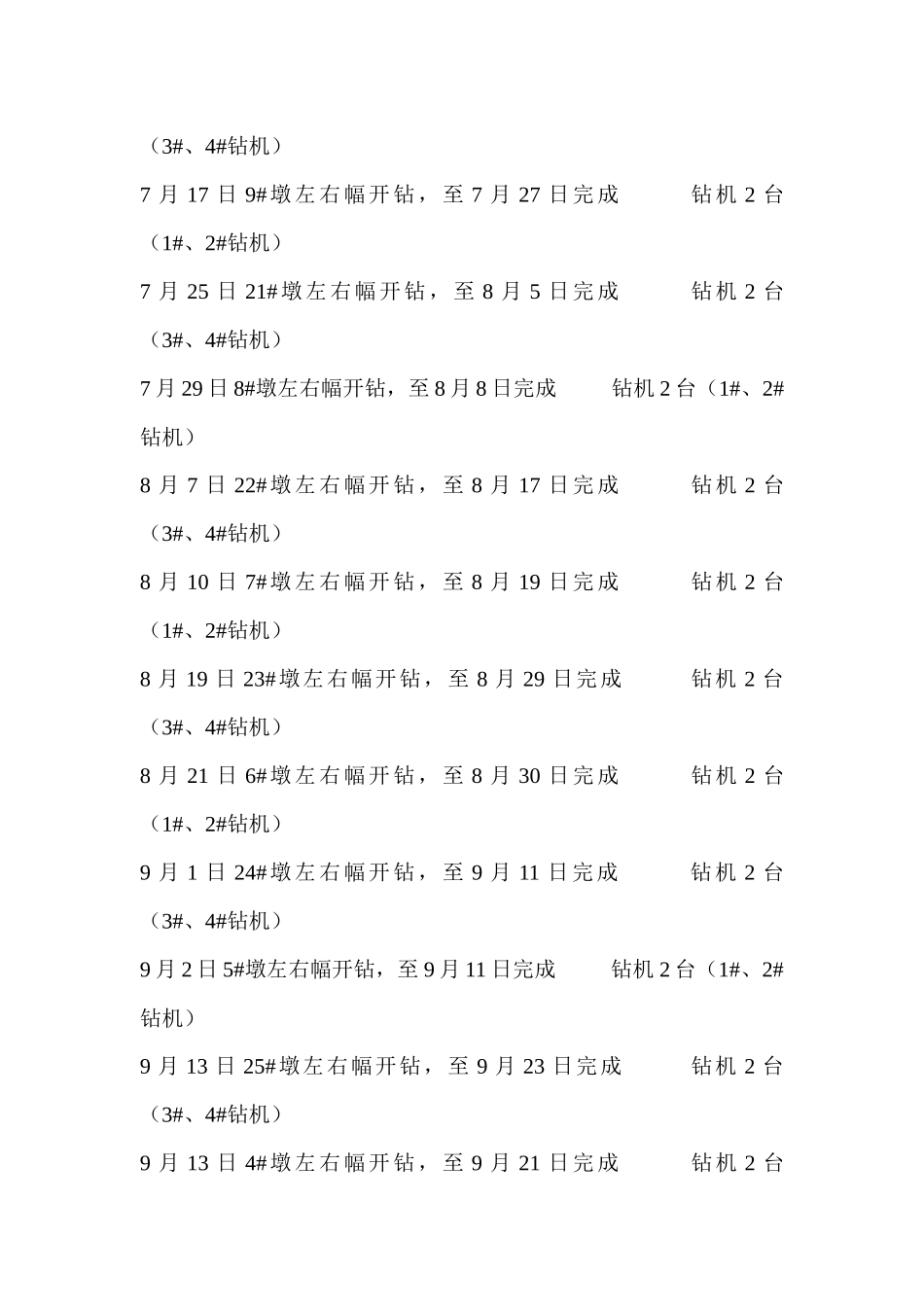

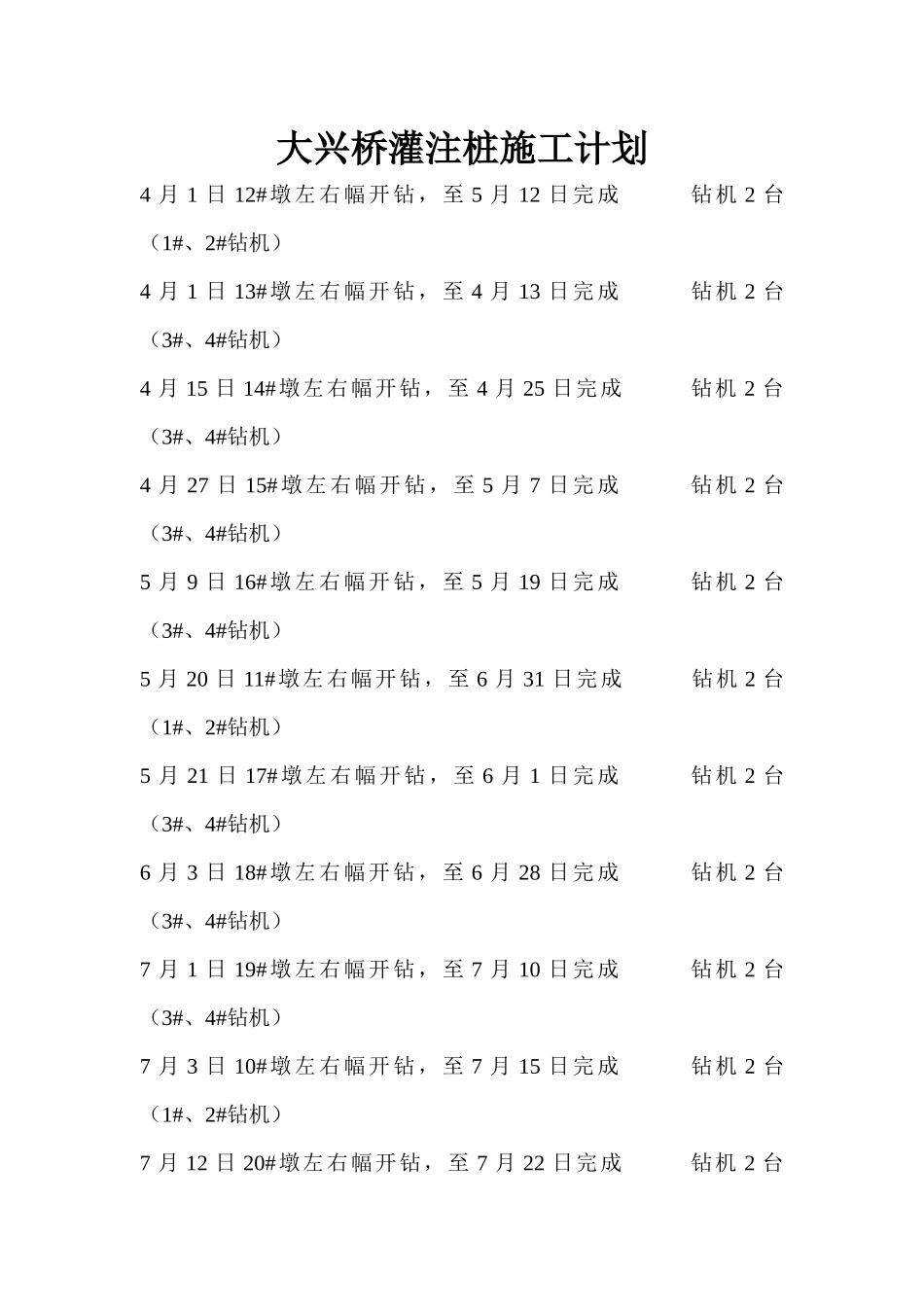

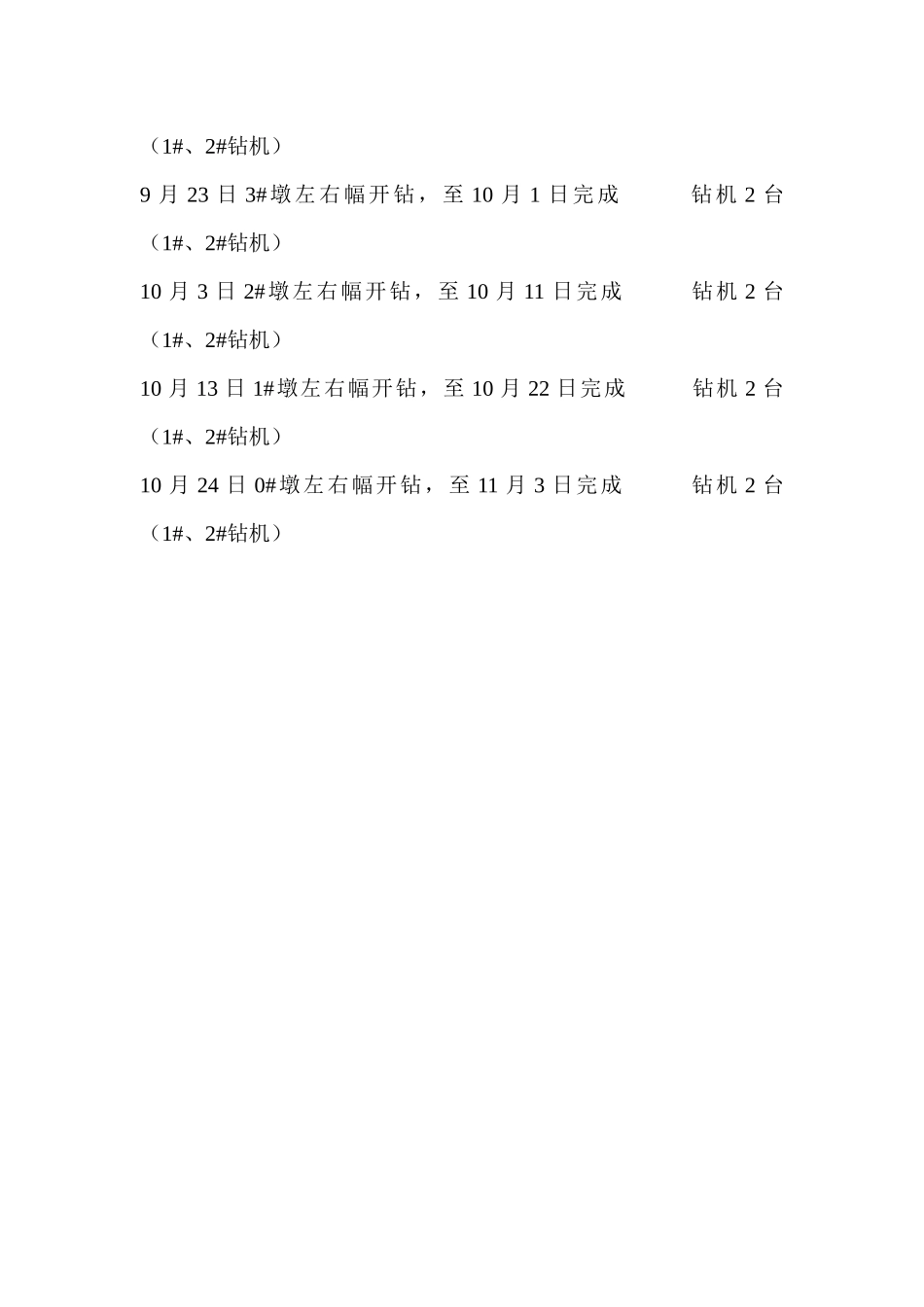

大兴桥灌注桩施工计划4月1日12#墩左右幅开钻,至5月12日完成钻机2台(1#、2#钻机)4月1日13#墩左右幅开钻,至4月13日完成钻机2台(3#、4#钻机)4月15日14#墩左右幅开钻,至4月25日完成钻机2台(3#、4#钻机)4月27日15#墩左右幅开钻,至5月7日完成钻机2台(3#、4#钻机)5月9日16#墩左右幅开钻,至5月19日完成钻机2台(3#、4#钻机)5月20日11#墩左右幅开钻,至6月31日完成钻机2台(1#、2#钻机)5月21日17#墩左右幅开钻,至6月1日完成钻机2台(3#、4#钻机)6月3日18#墩左右幅开钻,至6月28日完成钻机2台(3#、4#钻机)7月1日19#墩左右幅开钻,至7月10日完成钻机2台(3#、4#钻机)7月3日10#墩左右幅开钻,至7月15日完成钻机2台(1#、2#钻机)7月12日20#墩左右幅开钻,至7月22日完成钻机2台(3#、4#钻机)7月17日9#墩左右幅开钻,至7月27日完成钻机2台(1#、2#钻机)7月25日21#墩左右幅开钻,至8月5日完成钻机2台(3#、4#钻机)7月29日8#墩左右幅开钻,至8月8日完成钻机2台(1#、2#钻机)8月7日22#墩左右幅开钻,至8月17日完成钻机2台(3#、4#钻机)8月10日7#墩左右幅开钻,至8月19日完成钻机2台(1#、2#钻机)8月19日23#墩左右幅开钻,至8月29日完成钻机2台(3#、4#钻机)8月21日6#墩左右幅开钻,至8月30日完成钻机2台(1#、2#钻机)9月1日24#墩左右幅开钻,至9月11日完成钻机2台(3#、4#钻机)9月2日5#墩左右幅开钻,至9月11日完成钻机2台(1#、2#钻机)9月13日25#墩左右幅开钻,至9月23日完成钻机2台(3#、4#钻机)9月13日4#墩左右幅开钻,至9月21日完成钻机2台(1#、2#钻机)9月23日3#墩左右幅开钻,至10月1日完成钻机2台(1#、2#钻机)10月3日2#墩左右幅开钻,至10月11日完成钻机2台(1#、2#钻机)10月13日1#墩左右幅开钻,至10月22日完成钻机2台(1#、2#钻机)10月24日0#墩左右幅开钻,至11月3日完成钻机2台(1#、2#钻机)大兴桥盖梁施工计划5月25日开始13#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至6月5日完成。6月6日开始14#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至6月16日完成。6月17日开始15#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至6月27日完成。6月28日开始16#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至7月8日完成。7月9日开始17#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至7月19日完成。7月30日开始18#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至8月10日完成。8月11日开始19#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至8月22日完成。8月23日开始20#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至9月4日完成。9月5日开始10#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至9月15日完成。9月16日开始9#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至9月27日完成。9月28日开始8#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至10月8日完成。10月9日开始21#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至10月19日完成。10月20日开始22#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至10月31日完成。11月1日开始7#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至11月10日完成。11月11日开始6#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至11月21日完成。11月22日开始5#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至12月2日完成。12月2日开始23#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至12月13日完成。12月13日开始24#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至12月24日完成。12月25日开始25#墩左右幅台帽支架搭设,底模安装、钢筋制作安装、浇筑至2012年1月6日完成。2012年1月7日开始4#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至2012年1月17日完成。2012年2月10日开始3#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至2012年2月20日完成。2012年2月21日开始2#墩左右幅盖梁支架搭设,底模安装、钢筋制作安装、浇筑至2012年3月1日完成。2012年3月2日开始1#墩左右幅盖...
