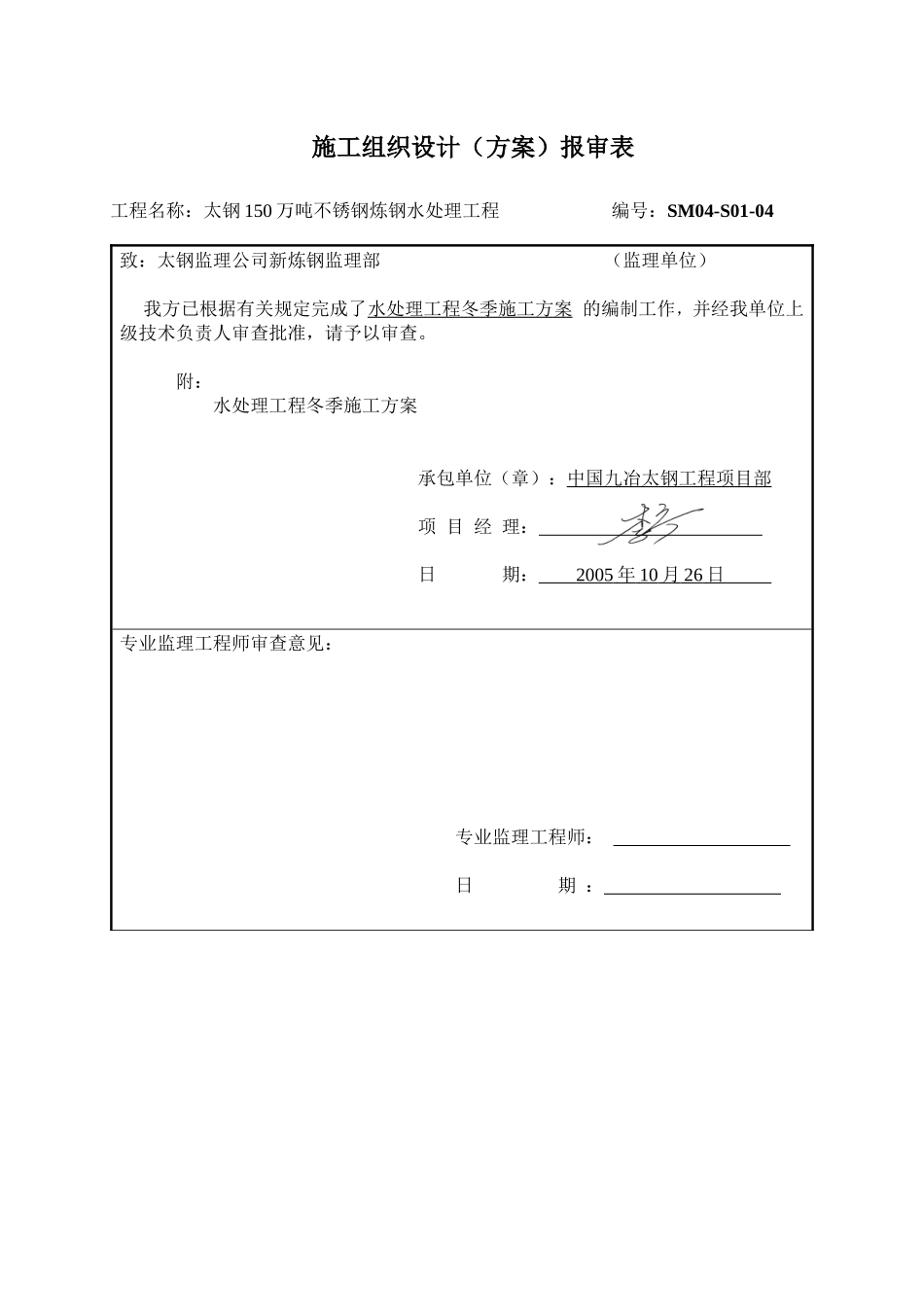

施工组织设计(方案)报审表工程名称:太钢150万吨不锈钢炼钢水处理工程编号:SM04-S01-04致:太钢监理公司新炼钢监理部(监理单位)我方已根据有关规定完成了水处理工程冬季施工方案的编制工作,并经我单位上级技术负责人审查批准,请予以审查

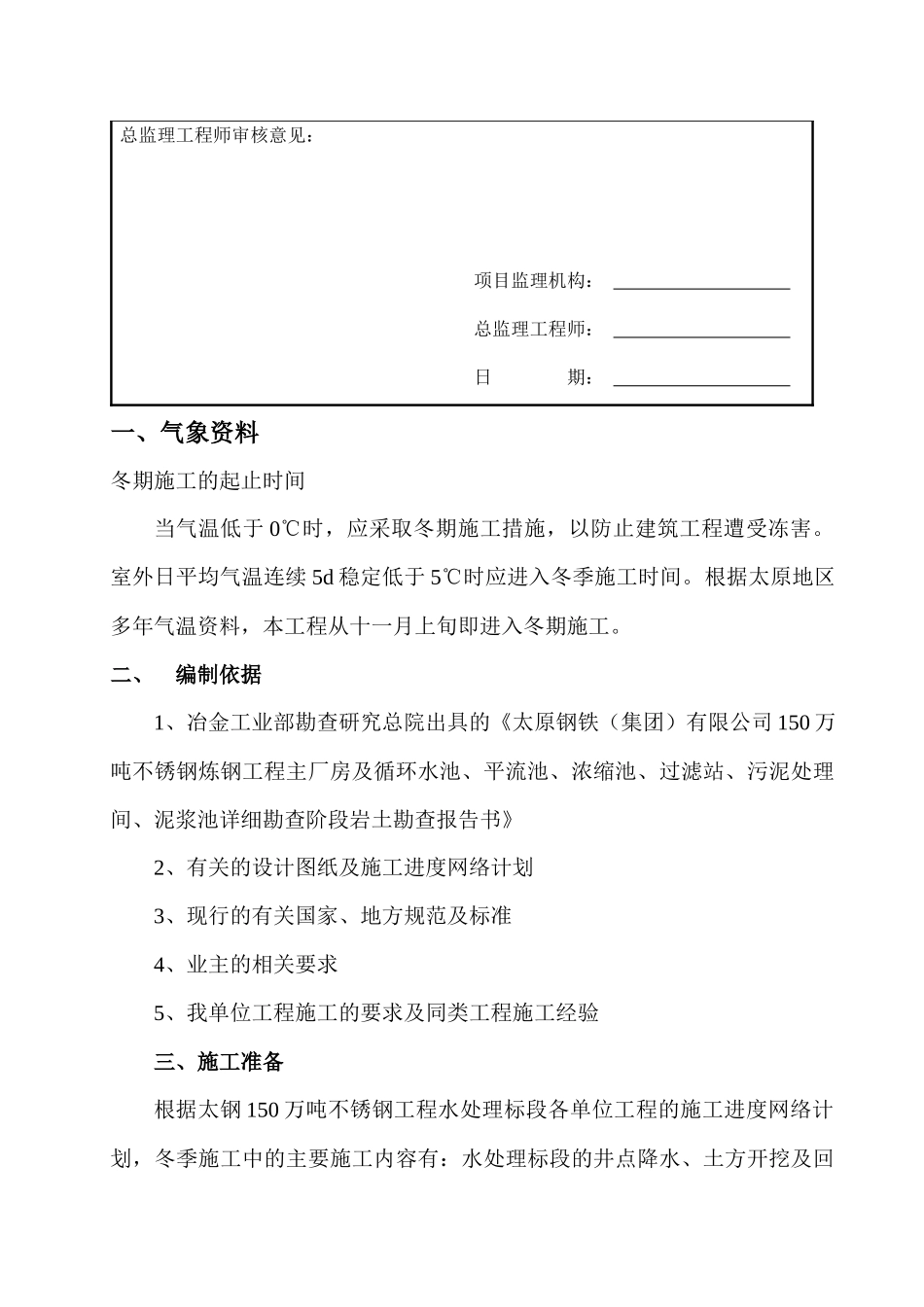

附:水处理工程冬季施工方案承包单位(章):中国九冶太钢工程项目部项目经理:日期:2005年10月26日专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:一、气象资料冬期施工的起止时间当气温低于0℃时,应采取冬期施工措施,以防止建筑工程遭受冻害
室外日平均气温连续5d稳定低于5℃时应进入冬季施工时间
根据太原地区多年气温资料,本工程从十一月上旬即进入冬期施工
二、编制依据1、冶金工业部勘查研究总院出具的《太原钢铁(集团)有限公司150万吨不锈钢炼钢工程主厂房及循环水池、平流池、浓缩池、过滤站、污泥处理间、泥浆池详细勘查阶段岩土勘查报告书》2、有关的设计图纸及施工进度网络计划3、现行的有关国家、地方规范及标准4、业主的相关要求5、我单位工程施工的要求及同类工程施工经验三、施工准备根据太钢150万吨不锈钢工程水处理标段各单位工程的施工进度网络计划,冬季施工中的主要施工内容有:水处理标段的井点降水、土方开挖及回填;砼池底、池壁及部分基础、主体工程的施工
在进入冬季施工前应具备以下条件,以保证冬季施工的顺利进行
1、机械、设备落实到位,并换用适合本地区气温情况的防冻液、燃油、润滑油及安装预热、保温装置后能够在本地区气温情况下有效运转
2、冬季施工砼用的塑料薄膜、保温毡及加热保温、测温设备、器材、现场消防工器具到位,现场施工人员冬季施工工作被服保证
3、对计量人员、测量保温养护等各专业人员组织技术业务培训,学习本职工作范围内的有关知识,明确职责,并经考核后选用成绩合格的受培训人员持证上岗
