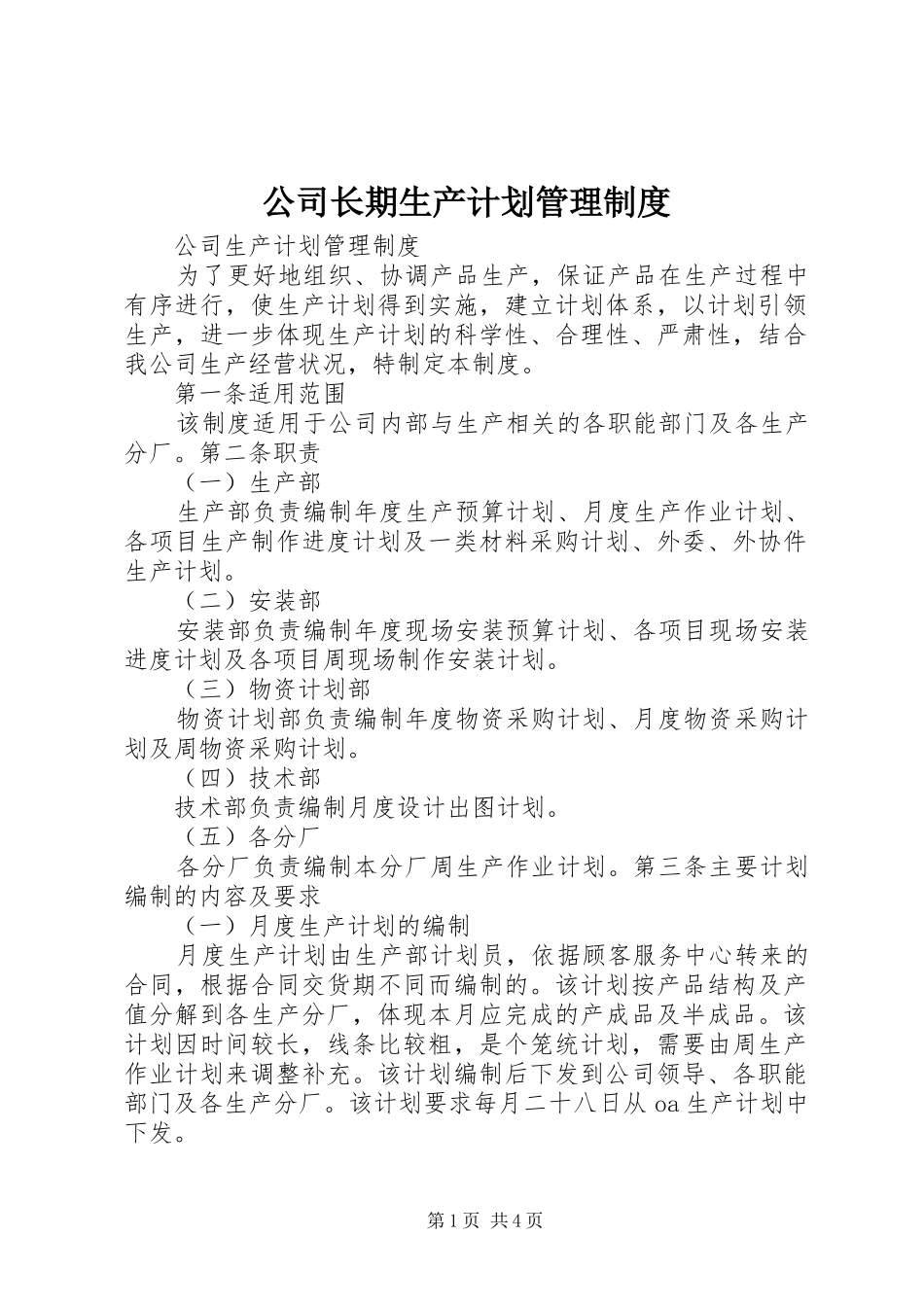

公司长期生产计划管理制度公司生产计划管理制度为了更好地组织、协调产品生产,保证产品在生产过程中有序进行,使生产计划得到实施,建立计划体系,以计划引领生产,进一步体现生产计划的科学性、合理性、严肃性,结合我公司生产经营状况,特制定本制度
第一条适用范围该制度适用于公司内部与生产相关的各职能部门及各生产分厂
第二条职责(一)生产部生产部负责编制年度生产预算计划、月度生产作业计划、各项目生产制作进度计划及一类材料采购计划、外委、外协件生产计划
(二)安装部安装部负责编制年度现场安装预算计划、各项目现场安装进度计划及各项目周现场制作安装计划
(三)物资计划部物资计划部负责编制年度物资采购计划、月度物资采购计划及周物资采购计划
(四)技术部技术部负责编制月度设计出图计划
(五)各分厂各分厂负责编制本分厂周生产作业计划
第三条主要计划编制的内容及要求(一)月度生产计划的编制月度生产计划由生产部计划员,依据顾客服务中心转来的合同,根据合同交货期不同而编制的
该计划按产品结构及产值分解到各生产分厂,体现本月应完成的产成品及半成品
该计划因时间较长,线条比较粗,是个笼统计划,需要由周生产作业计划来调整补充
该计划编制后下发到公司领导、各职能部门及各生产分厂
该计划要求每月二十八日从oa生产计划中下发

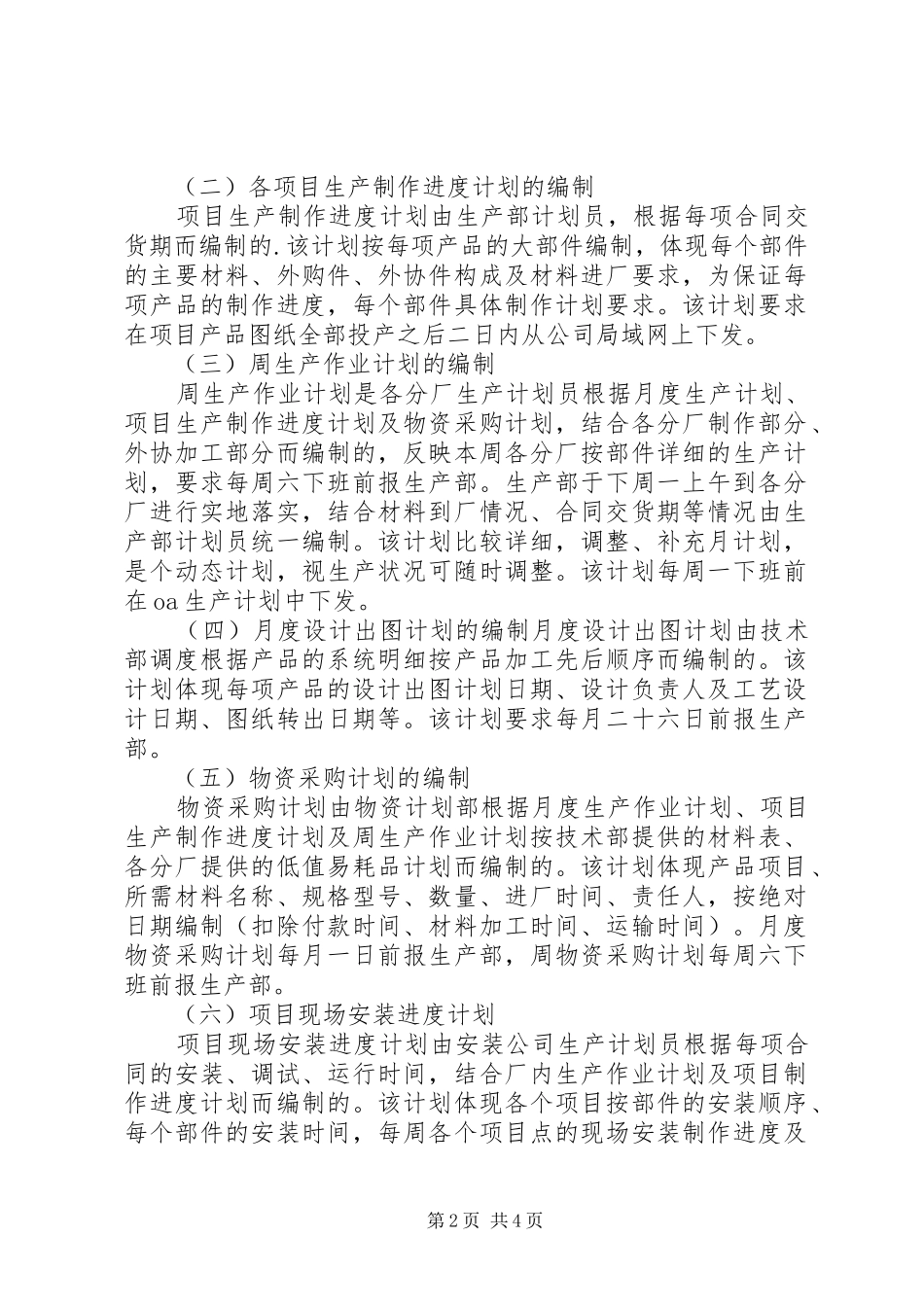

第1页共4页(二)各项目生产制作进度计划的编制项目生产制作进度计划由生产部计划员,根据每项合同交货期而编制的
该计划按每项产品的大部件编制,体现每个部件的主要材料、外购件、外协件构成及材料进厂要求,为保证每项产品的制作进度,每个部件具体制作计划要求
该计划要求在项目产品图纸全部投产之后二日内从公司局域网上下发
(三)周生产作业计划的编制周生产作业计划是各分厂生产计划员根据月度生产计划、项目生产制作进度计划及物资采购计划,结合各分厂制作部分、外协加工部分而编制的,反映本周各分厂按部件详细的生产计划
