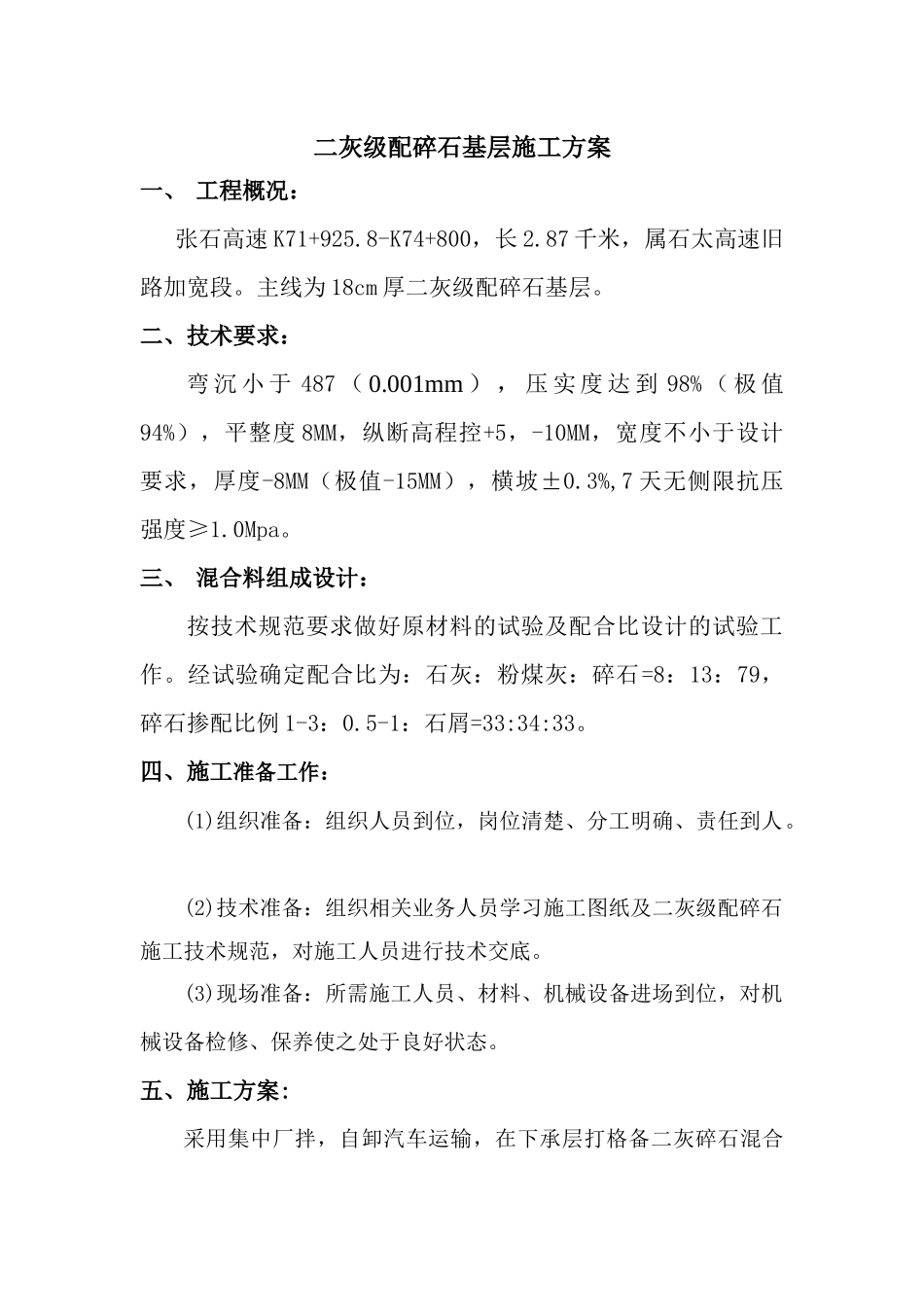

二灰级配碎石基层施工方案一、工程概况:张石高速K71+925
8-K74+800,长2
87千米,属石太高速旧路加宽段
主线为18cm厚二灰级配碎石基层
二、技术要求:弯沉小于487(0
001mm),压实度达到98%(极值94%),平整度8MM,纵断高程控+5,-10MM,宽度不小于设计要求,厚度-8MM(极值-15MM),横坡±0
3%,7天无侧限抗压强度≥1
三、混合料组成设计:按技术规范要求做好原材料的试验及配合比设计的试验工作
经试验确定配合比为:石灰:粉煤灰:碎石=8:13:79,碎石掺配比例1-3:0
5-1:石屑=33:34:33
四、施工准备工作:(1)组织准备:组织人员到位,岗位清楚、分工明确、责任到人
(2)技术准备:组织相关业务人员学习施工图纸及二灰级配碎石施工技术规范,对施工人员进行技术交底
(3)现场准备:所需施工人员、材料、机械设备进场到位,对机械设备检修、保养使之处于良好状态

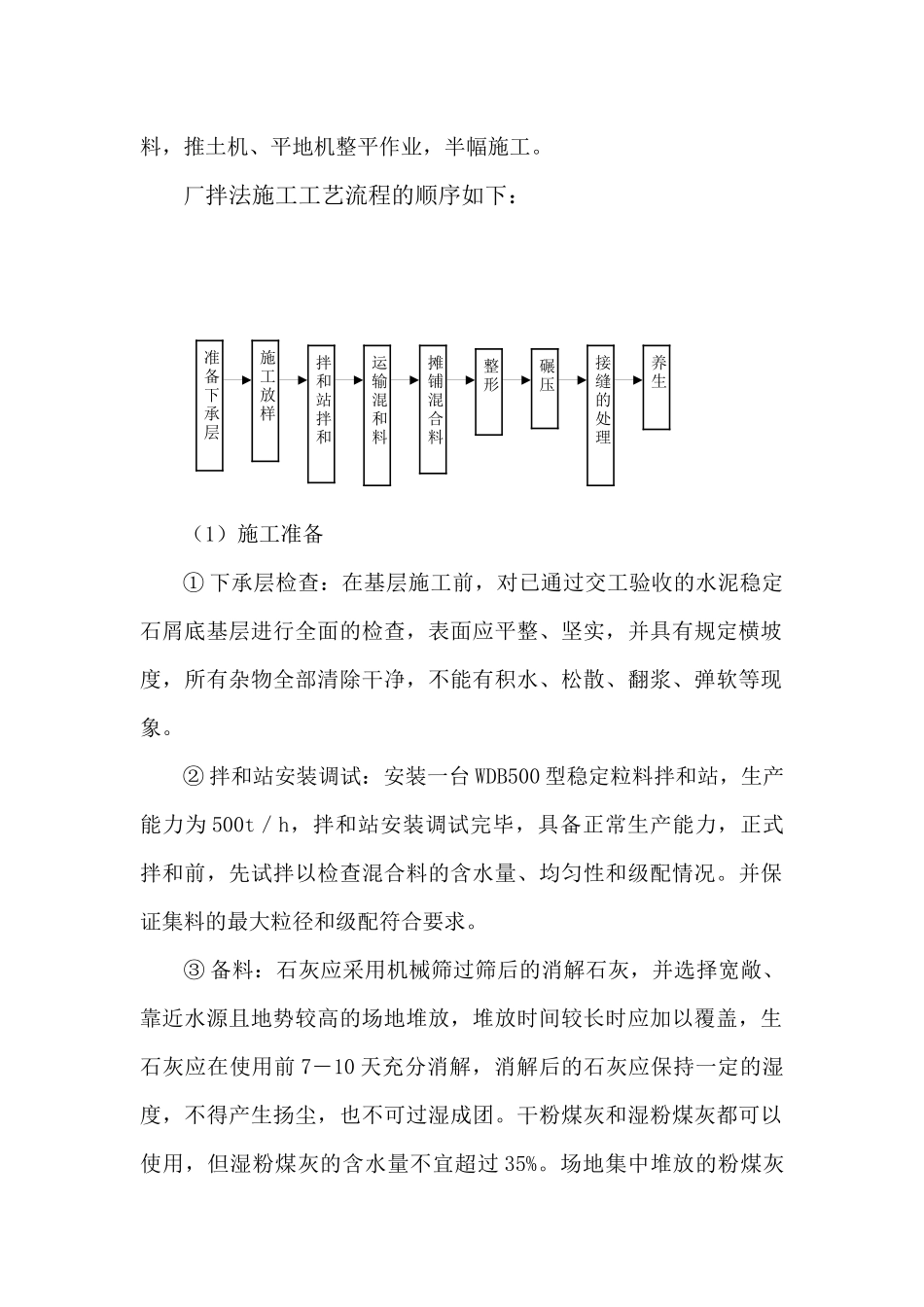

五、施工方案:采用集中厂拌,自卸汽车运输,在下承层打格备二灰碎石混合料,推土机、平地机整平作业,半幅施工
厂拌法施工工艺流程的顺序如下:(1)施工准备①下承层检查:在基层施工前,对已通过交工验收的水泥稳定石屑底基层进行全面的检查,表面应平整、坚实,并具有规定横坡度,所有杂物全部清除干净,不能有积水、松散、翻浆、弹软等现象
②拌和站安装调试:安装一台WDB500型稳定粒料拌和站,生产能力为500t/h,拌和站安装调试完毕,具备正常生产能力,正式拌和前,先试拌以检查混合料的含水量、均匀性和级配情况
并保证集料的最大粒径和级配符合要求
③备料:石灰应采用机械筛过筛后的消解石灰,并选择宽敞、靠近水源且地势较高的场地堆放,堆放时间较长时应加以覆盖,生石灰应在使用前7―10天充分消解,消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团

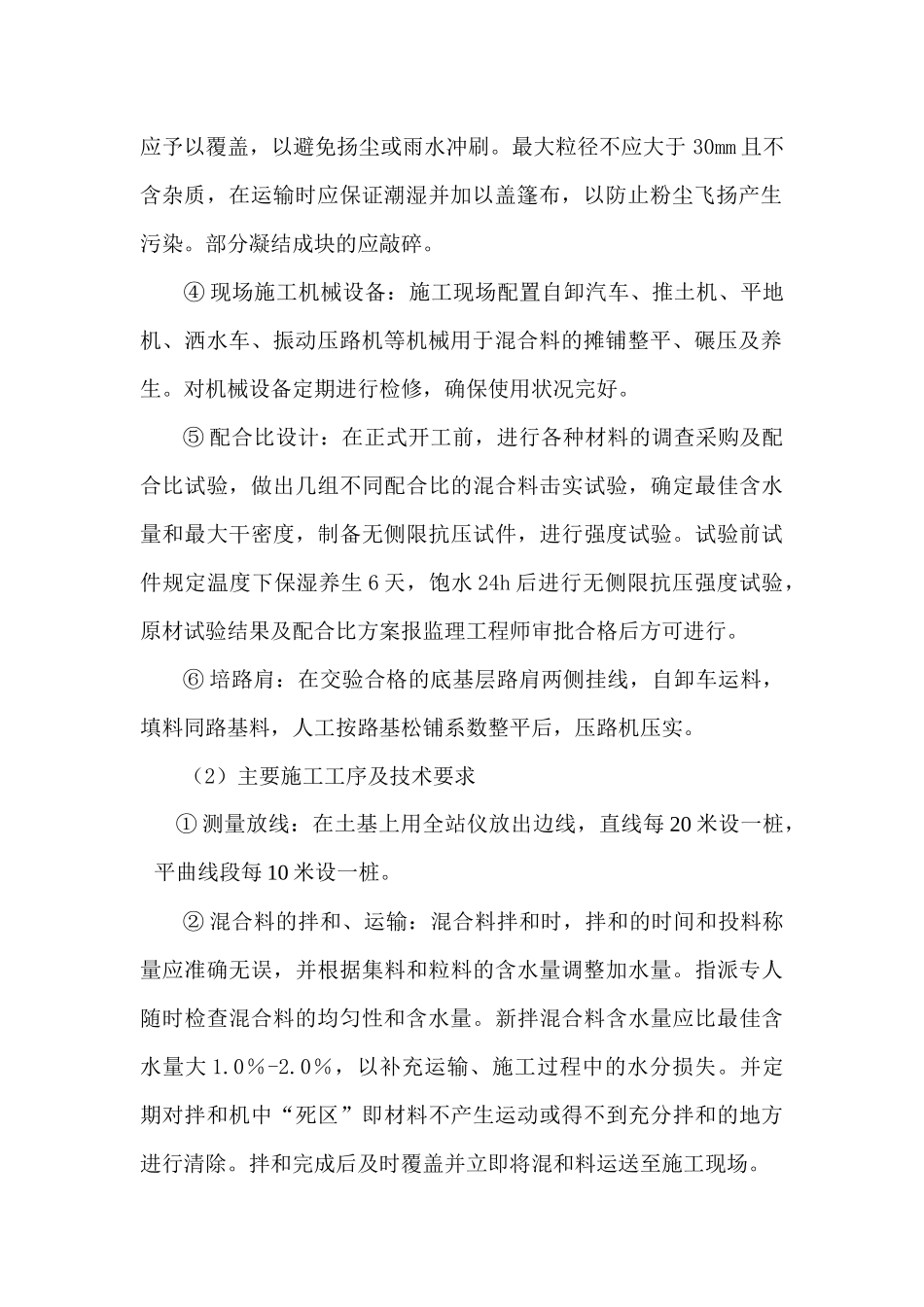

干粉煤灰和湿粉煤灰都可以使用
