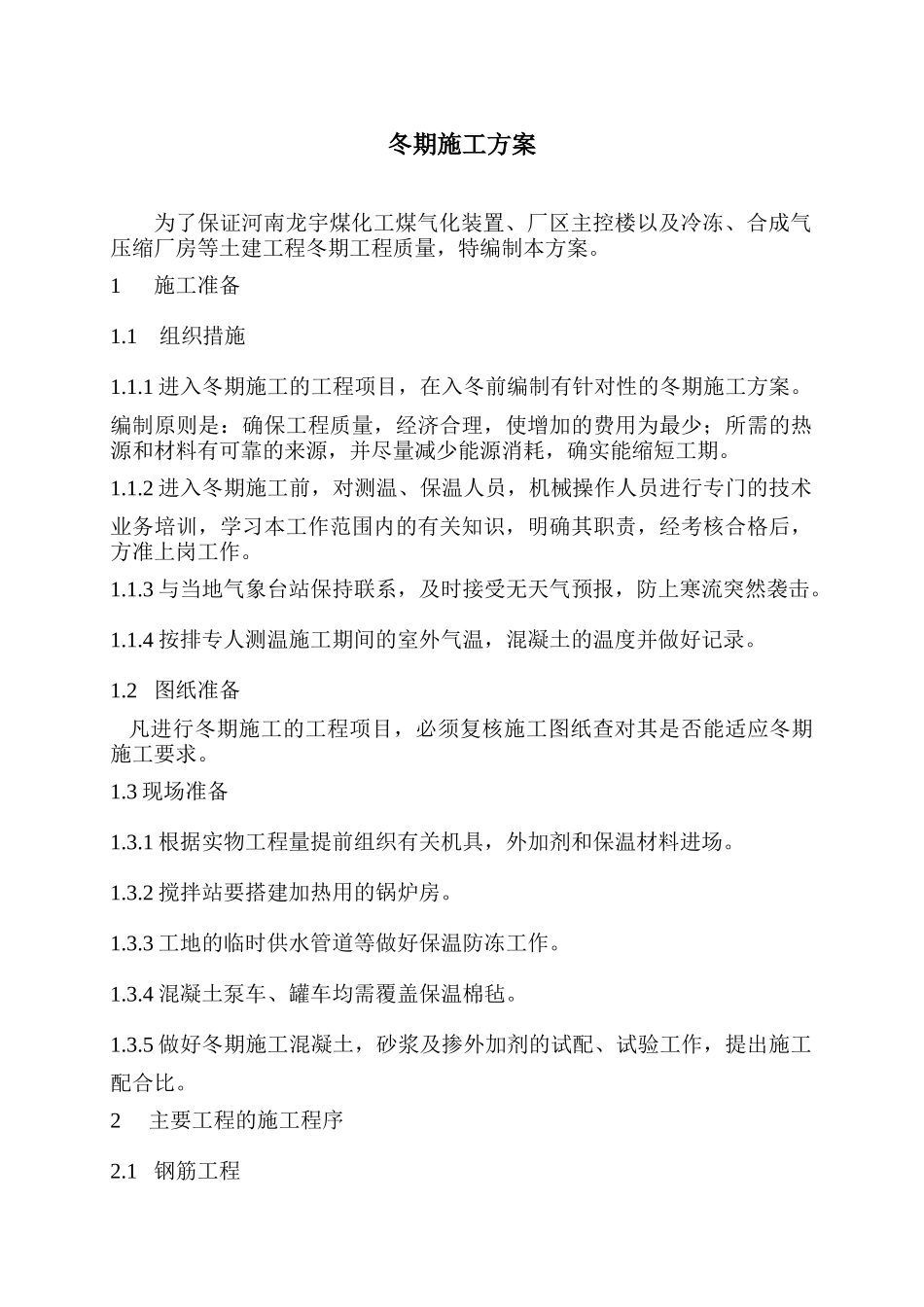

冬期施工方案为了保证河南龙宇煤化工煤气化装置、厂区主控楼以及冷冻、合成气压缩厂房等土建工程冬期工程质量,特编制本方案
1施工准备1
1组织措施1
1进入冬期施工的工程项目,在入冬前编制有针对性的冬期施工方案
编制原则是:确保工程质量,经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗,确实能缩短工期
2进入冬期施工前,对测温、保温人员,机械操作人员进行专门的技术业务培训,学习本工作范围内的有关知识,明确其职责,经考核合格后,方准上岗工作
3与当地气象台站保持联系,及时接受无天气预报,防上寒流突然袭击
4按排专人测温施工期间的室外气温,混凝土的温度并做好记录
2图纸准备凡进行冬期施工的工程项目,必须复核施工图纸查对其是否能适应冬期施工要求
3现场准备1
1根据实物工程量提前组织有关机具,外加剂和保温材料进场
2搅拌站要搭建加热用的锅炉房
3工地的临时供水管道等做好保温防冻工作
4混凝土泵车、罐车均需覆盖保温棉毡
5做好冬期施工混凝土,砂浆及掺外加剂的试配、试验工作,提出施工配合比
2主要工程的施工程序2

1钢筋工程2
1钢筋负温冷拉和冷弯2
1钢筋冷拉温度不宜低于-20摄氏度
2在负温条件下冷拉钢筋时,由于伸长率随温度降低而减少
如控制应力不足,钢筋强度将达不到设计要求
因此在负温条件下冷拉的控制应力较常温提高,而冷拉率的确定与常温施工相同
冷拉控制应力及最大冷拉率应符合下表要求:冷拉应力及最大冷拉率项次钢筋级别冷拉控制应力(N/mm)最大冷拉率(%)常温-20℃1HPB235d≤12mm28031010
02HRB335
