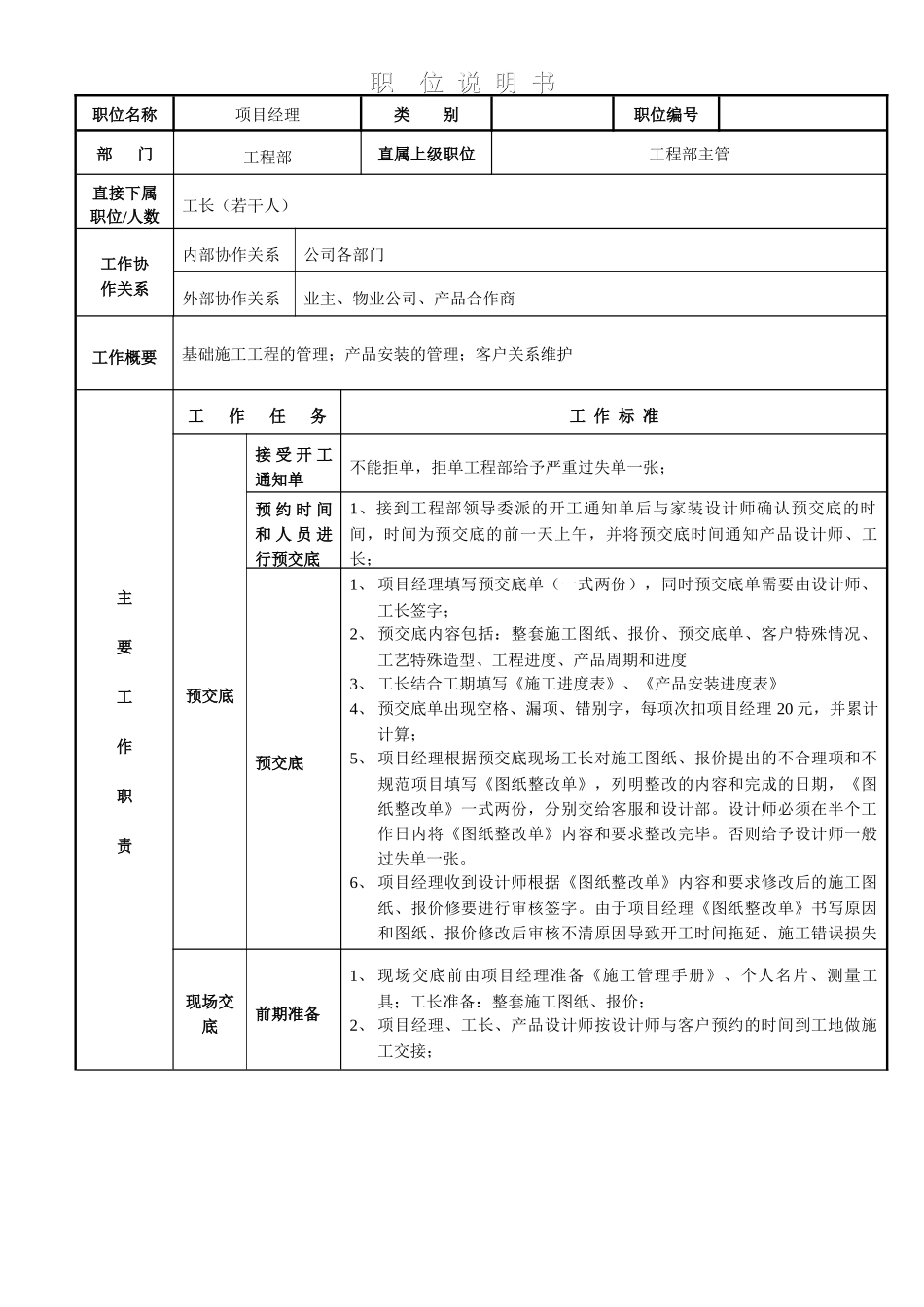

职位说明书职位说明书职位名称项目经理类别职位编号部门工程部直属上级职位工程部主管直接下属职位/人数工长(若干人)工作协作关系内部协作关系公司各部门外部协作关系业主、物业公司、产品合作商工作概要基础施工工程的管理;产品安装的管理;客户关系维护主要工作职责工作任务工作标准预交底接受开工通知单不能拒单,拒单工程部给予严重过失单一张;预约时间和人员进行预交底1、接到工程部领导委派的开工通知单后与家装设计师确认预交底的时间,时间为预交底的前一天上午,并将预交底时间通知产品设计师、工长;2、未进行预交底而开工的给予项目经理一般过失单1张;预交底1、项目经理填写预交底单(一式两份),同时预交底单需要由设计师、工长签字;2、预交底内容包括:整套施工图纸、报价、预交底单、客户特殊情况、工艺特殊造型、工程进度、产品周期和进度3、工长结合工期填写《施工进度表》、《产品安装进度表》4、预交底单出现空格、漏项、错别字,每项次扣项目经理20元,并累计计算;5、项目经理根据预交底现场工长对施工图纸、报价提出的不合理项和不规范项目填写《图纸整改单》,列明整改的内容和完成的日期,《图纸整改单》一式两份,分别交给客服和设计部
设计师必须在半个工作日内将《图纸整改单》内容和要求整改完毕
否则给予设计师一般过失单一张
6、项目经理收到设计师根据《图纸整改单》内容和要求修改后的施工图纸、报价修要进行审核签字
由于项目经理《图纸整改单》书写原因和图纸、报价修改后审核不清原因导致开工时间拖延、施工错误损失由项目经理承担

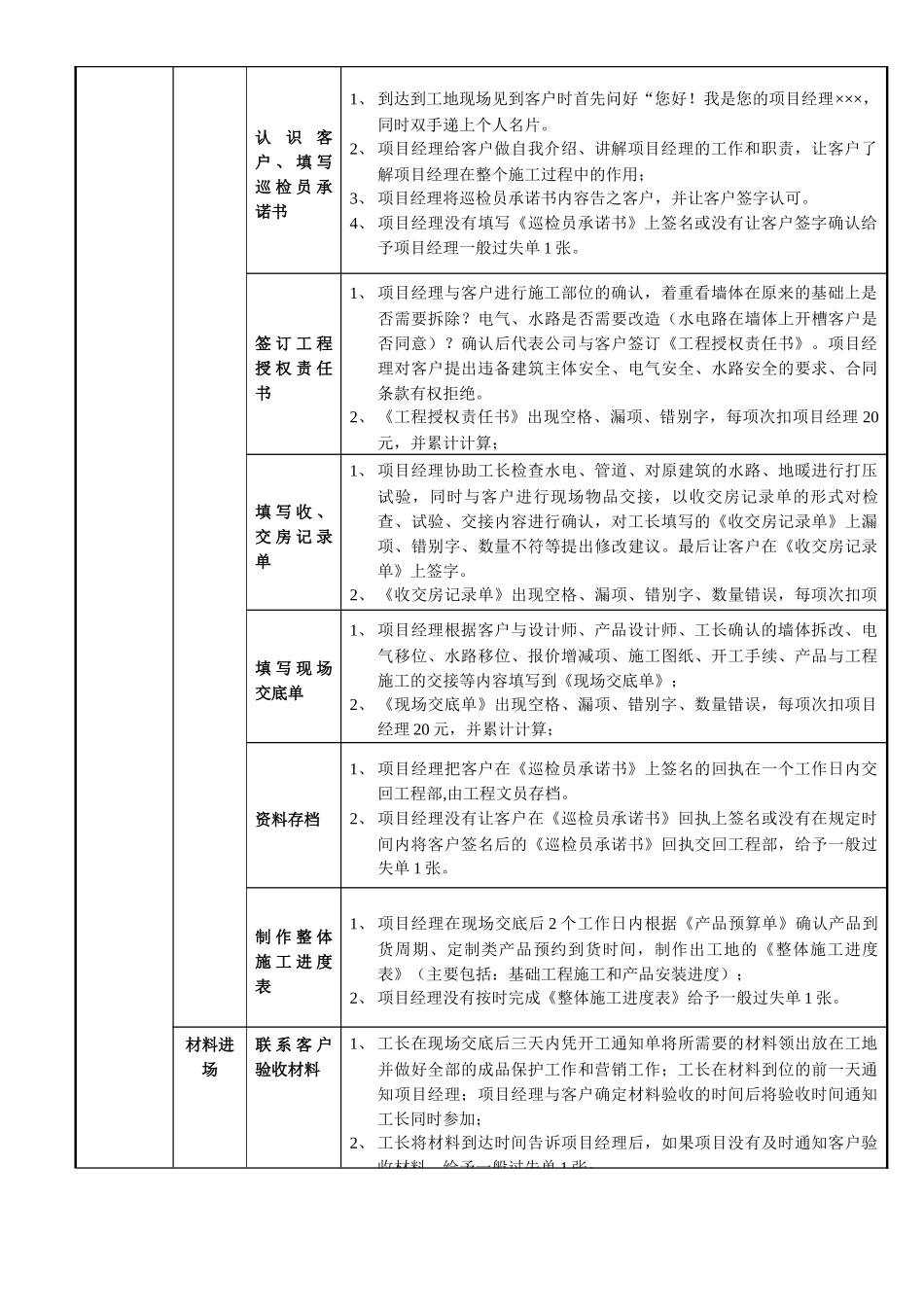

现场交底前期准备1、现场交底前由项目经理准备《施工管理手册》、个人名片、测量工具;工长准备:整套施工图纸、报价;2、项目经理、工长、产品设计师按设计师与客户预约的时间到工地做施工交接;认识客户、填写巡检员承诺书1、到达到工地现场见到客户时首先问好“您好

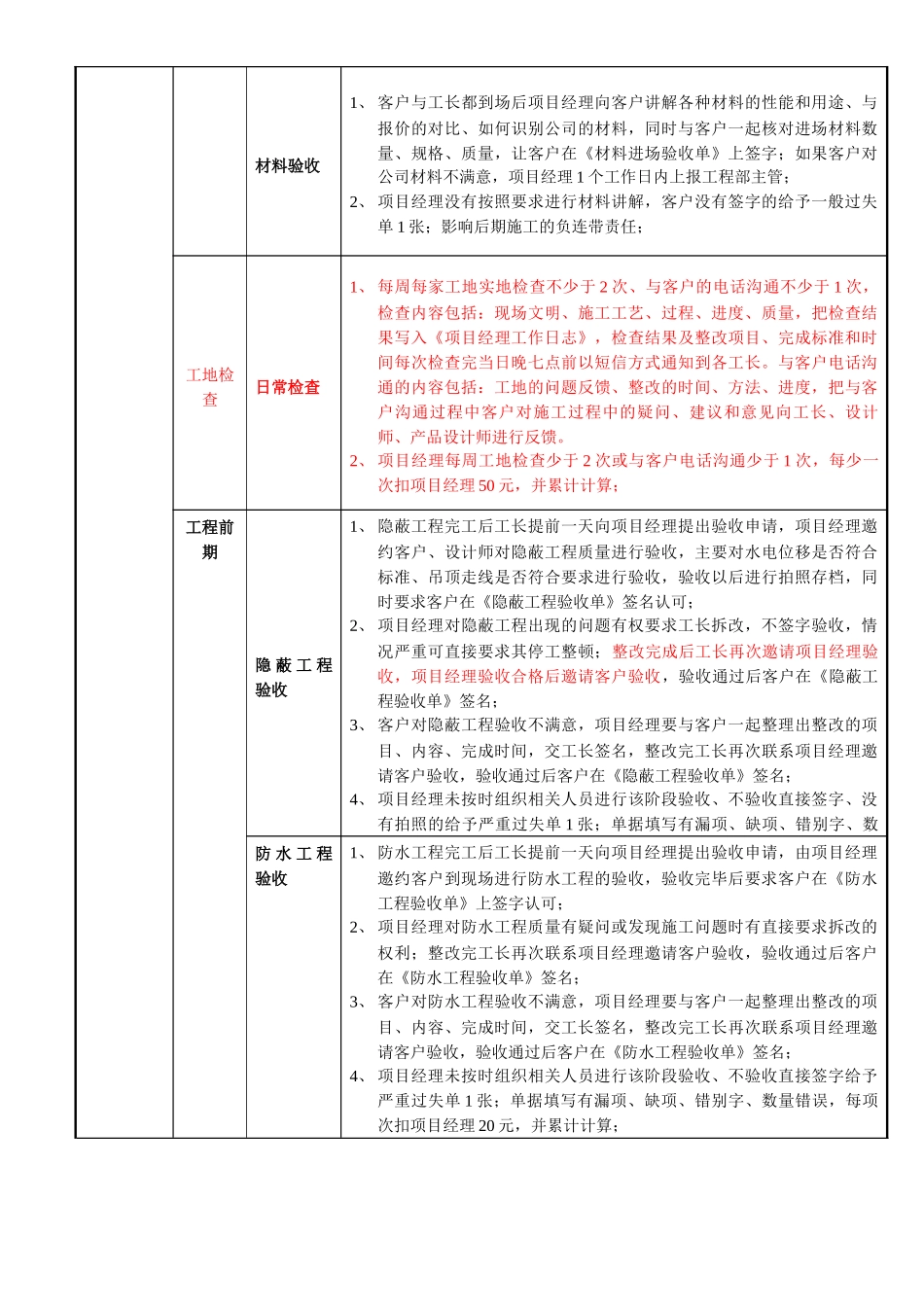

我是您的项目经理×××,同时双手递上个人名片
