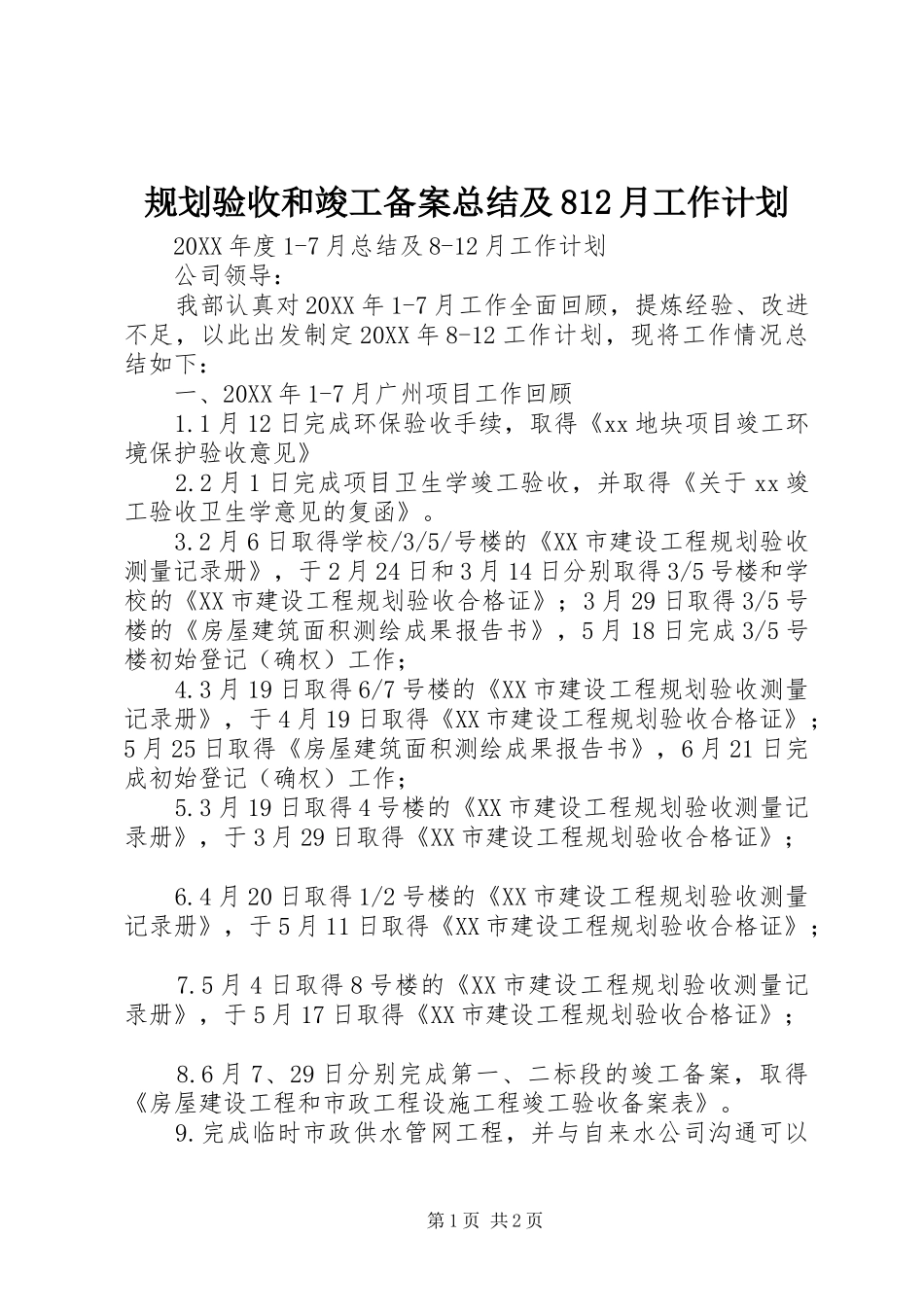

规划验收和竣工备案总结及812月工作计划20XX年度1-7月总结及8-12月工作计划公司领导:我部认真对20XX年1-7月工作全面回顾,提炼经验、改进不足,以此出发制定20XX年8-12工作计划,现将工作情况总结如下:一、20XX年1-7月广州项目工作回顾1
1月12日完成环保验收手续,取得《xx地块项目竣工环境保护验收意见》2
2月1日完成项目卫生学竣工验收,并取得《关于xx竣工验收卫生学意见的复函》
2月6日取得学校/3/5/号楼的《XX市建设工程规划验收测量记录册》,于2月24日和3月14日分别取得3/5号楼和学校的《XX市建设工程规划验收合格证》;3月29日取得3/5号楼的《房屋建筑面积测绘成果报告书》,5月18日完成3/5号楼初始登记(确权)工作;4
3月19日取得6/7号楼的《XX市建设工程规划验收测量记录册》,于4月19日取得《XX市建设工程规划验收合格证》;5月25日取得《房屋建筑面积测绘成果报告书》,6月21日完成初始登记(确权)工作;5
3月19日取得4号楼的《XX市建设工程规划验收测量记录册》,于3月29日取得《XX市建设工程规划验收合格证》;6
4月20日取得1/2号楼的《XX市建设工程规划验收测量记录册》,于5月11日取得《XX市建设工程规划验收合格证》;7
5月4日取得8号楼的《XX市建设工程规划验收测量记录册》,于5月17日取得《XX市建设工程规划验收合格证》;8
6月7、29日分别完成第一、二标段的竣工备案,取得《房屋建设工程和市政工程设施工程竣工验收备案表》
完成临时市政供水管网工程,并与自来水公司沟通可以第1页共2页先装水表
完成临时排水管道铺设和临时道路的铺装
完成临时燃气管道铺设,并完成验收、点火的手续
按临时排水方案完成排水意见的修改

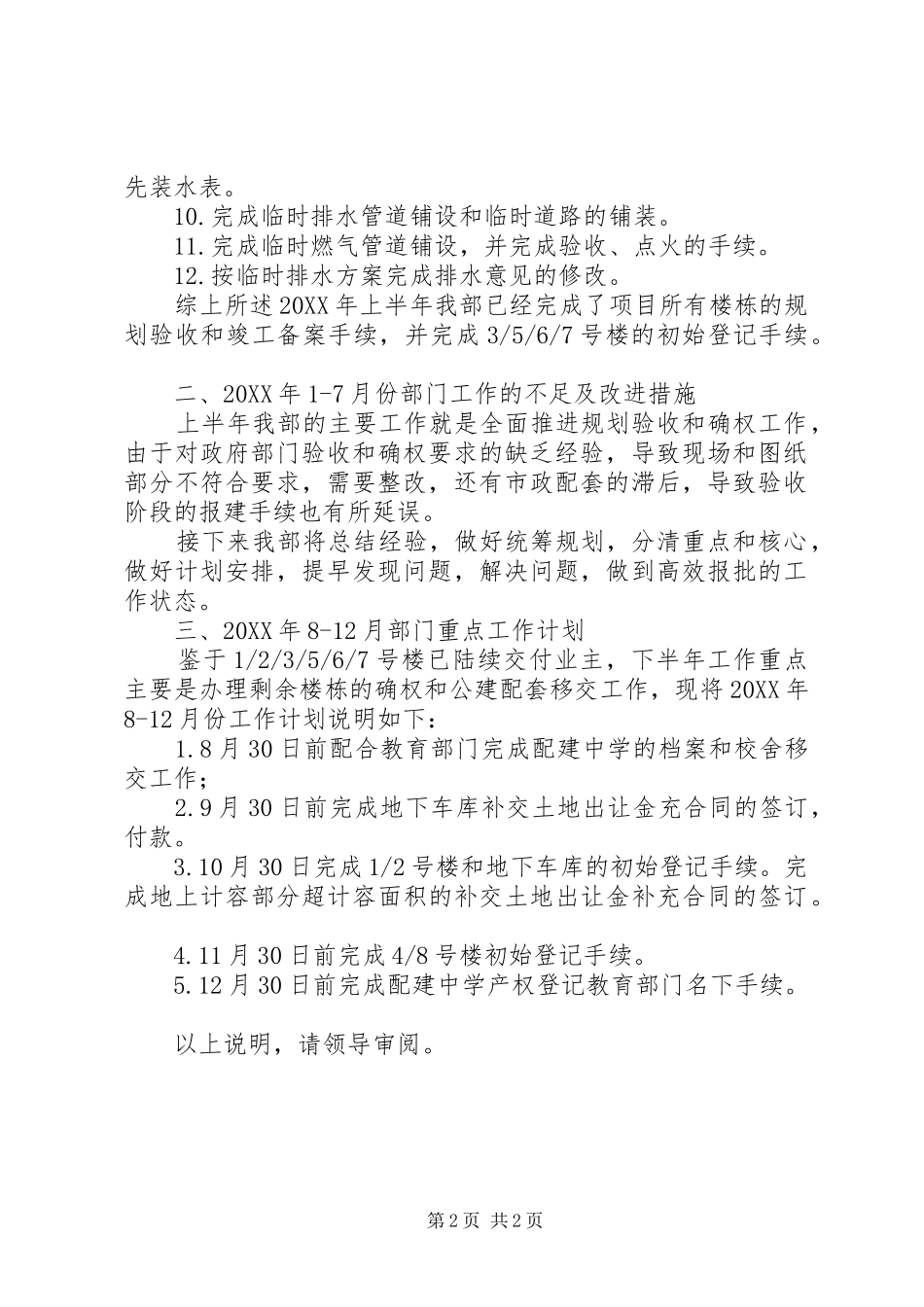

综上所述20XX年上半年我部已经完成了项目所有楼栋的规划验收和竣工备案手
