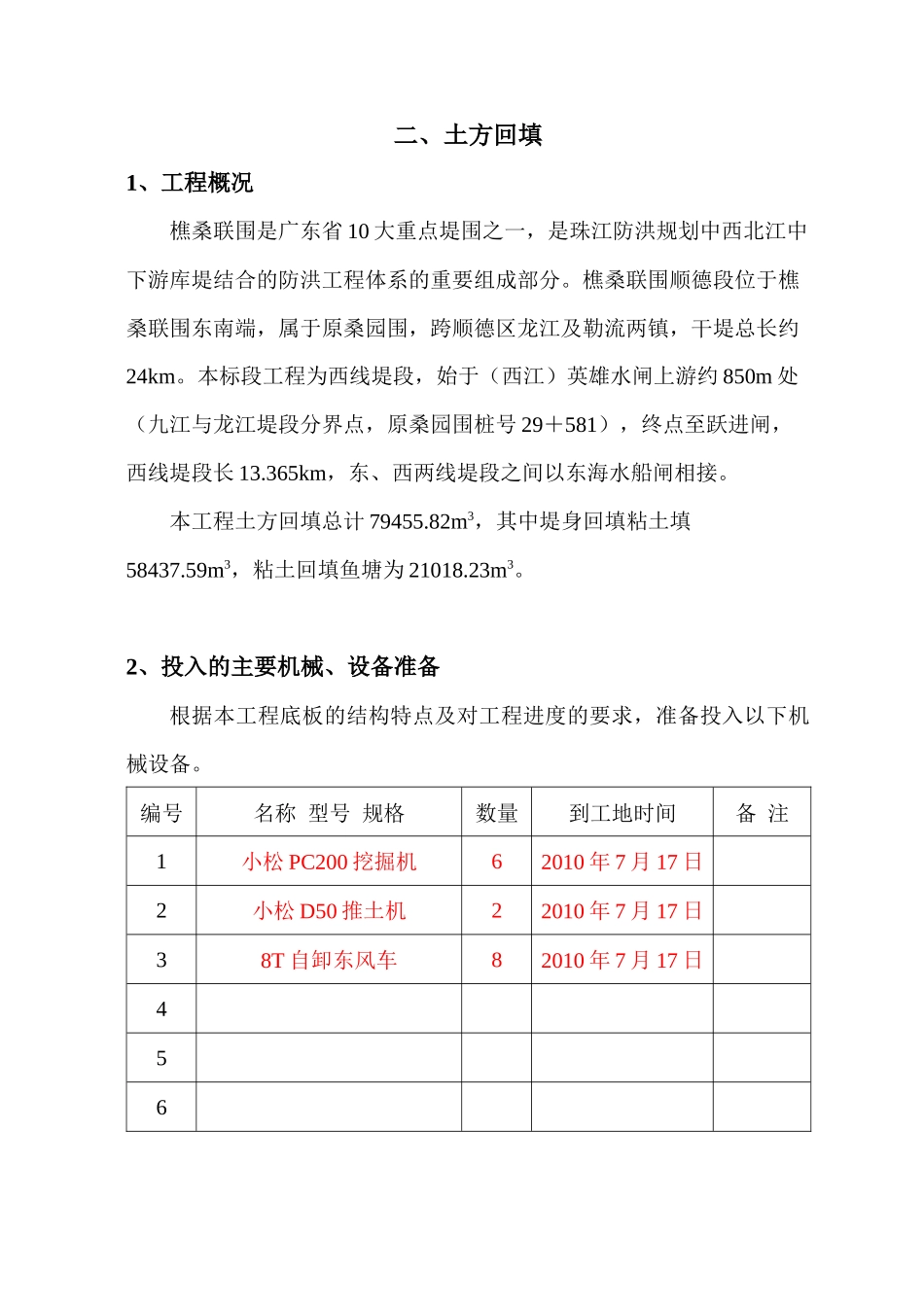

樵桑联围顺德段达标加固工程(施工)第三标段:西线龙江段堤身加固工程施工方案(土方回填工程)施工单位:佛山市顺德水电建设工程有限公司樵桑联围顺德段达标加固工程(施工)第三标段:西线龙江段项目部日期:2010年08月14日目录1、工程概况2、投入的主要机械、设备准备3、施工进度安排4、回填土施工流程图5、施工技术及方法6、施工组织机构7、质量保证措施及施工安全措施二、土方回填1、工程概况樵桑联围是广东省10大重点堤围之一,是珠江防洪规划中西北江中下游库堤结合的防洪工程体系的重要组成部分
樵桑联围顺德段位于樵桑联围东南端,属于原桑园围,跨顺德区龙江及勒流两镇,干堤总长约24km
本标段工程为西线堤段,始于(西江)英雄水闸上游约850m处(九江与龙江堤段分界点,原桑园围桩号29+581),终点至跃进闸,西线堤段长13
365km,东、西两线堤段之间以东海水船闸相接
本工程土方回填总计79455
82m3,其中堤身回填粘土填58437
59m3,粘土回填鱼塘为21018
2、投入的主要机械、设备准备根据本工程底板的结构特点及对工程进度的要求,准备投入以下机械设备
编号名称型号规格数量到工地时间备注1小松PC200挖掘机62010年7月17日2小松D50推土机22010年7月17日38T自卸东风车82010年7月17日4563、施工进度安排进度安排如下:2010年08月01日进行回填土建基面开始分段验收
4、回填施工流程图详见附图(土方回填工艺流程图)附图土方回填工艺流程图合格不合格不合格合格不合格土料试验土料碾压试验铺料、推土机顺坡推平含水量检测碾压施工班组自检(干容重、压实申报监理验收报监理和设计人员协商翻松晾晒、洒水或其他措施下一道工序踩工刨扒平整、土块打碎5、施工技术及方法a土源选择根据工程设计对填土的要求,进场后对土料区的土质、开挖厚度、贮量、天然含水量进一步进行调
