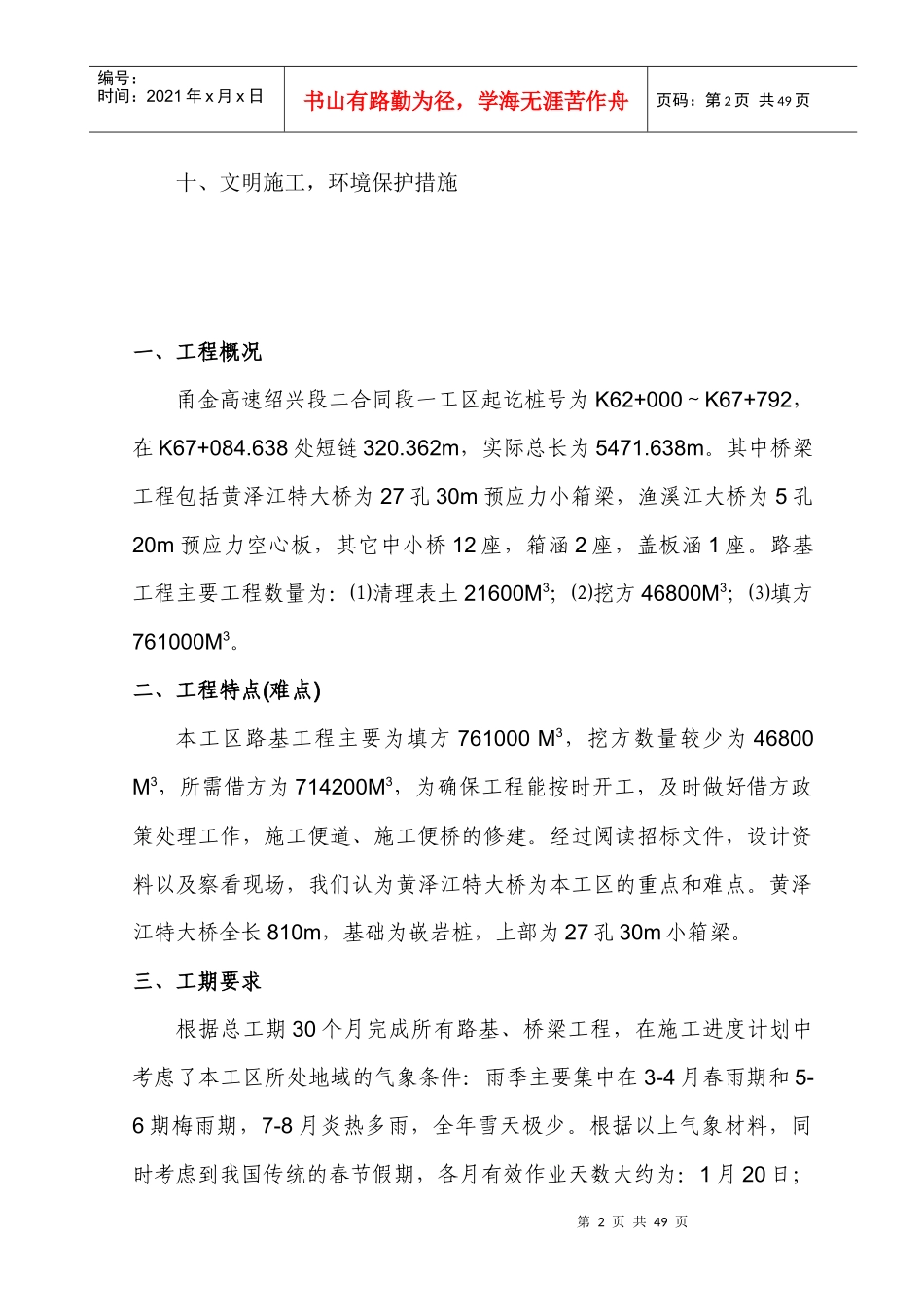

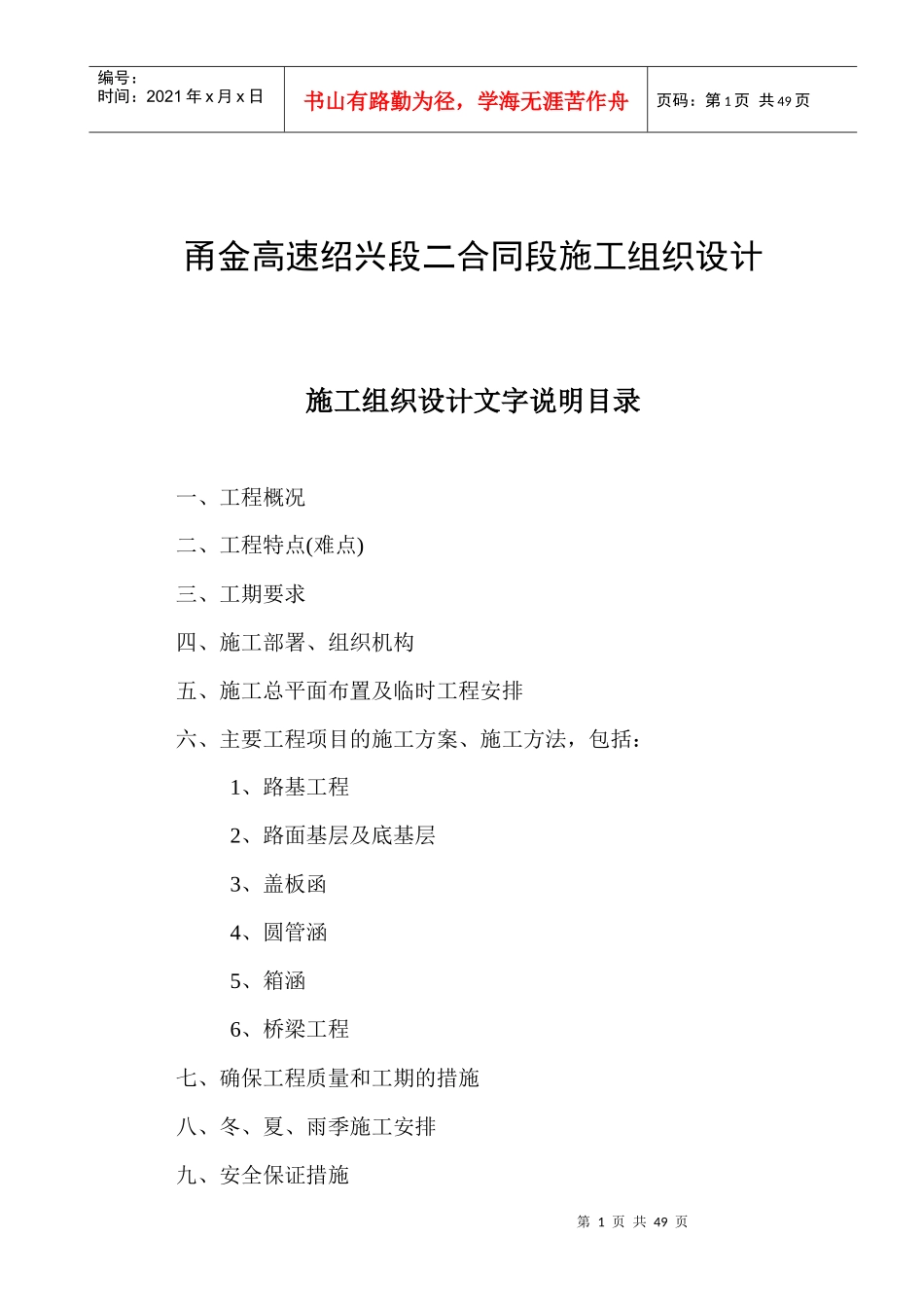

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页甬金高速绍兴段二合同段施工组织设计施工组织设计文字说明目录一、工程概况二、工程特点(难点)三、工期要求四、施工部署、组织机构五、施工总平面布置及临时工程安排六、主要工程项目的施工方案、施工方法,包括:1、路基工程2、路面基层及底基层3、盖板函4、圆管涵5、箱涵6、桥梁工程七、确保工程质量和工期的措施八、冬、夏、雨季施工安排九、安全保证措施第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页十、文明施工,环境保护措施一、工程概况甬金高速绍兴段二合同段一工区起讫桩号为K62+000~K67+792,在K67+084
638处短链320
362m,实际总长为5471
其中桥梁工程包括黄泽江特大桥为27孔30m预应力小箱梁,渔溪江大桥为5孔20m预应力空心板,其它中小桥12座,箱涵2座,盖板涵1座
路基工程主要工程数量为:⑴清理表土21600M3;⑵挖方46800M3;⑶填方761000M3
二、工程特点(难点)本工区路基工程主要为填方761000M3,挖方数量较少为46800M3,所需借方为714200M3,为确保工程能按时开工,及时做好借方政策处理工作,施工便道、施工便桥的修建
经过阅读招标文件,设计资料以及察看现场,我们认为黄泽江特大桥为本工区的重点和难点
黄泽江特大桥全长810m,基础为嵌岩桩,上部为27孔30m小箱梁
三、工期要求根据总工期30个月完成所有路基、桥梁工程,在施工进度计划中考虑了本工区所处地域的气象条件:雨季主要集中在3-4月春雨期和5-6期梅雨期,7-8月炎热多雨,全年雪天极少

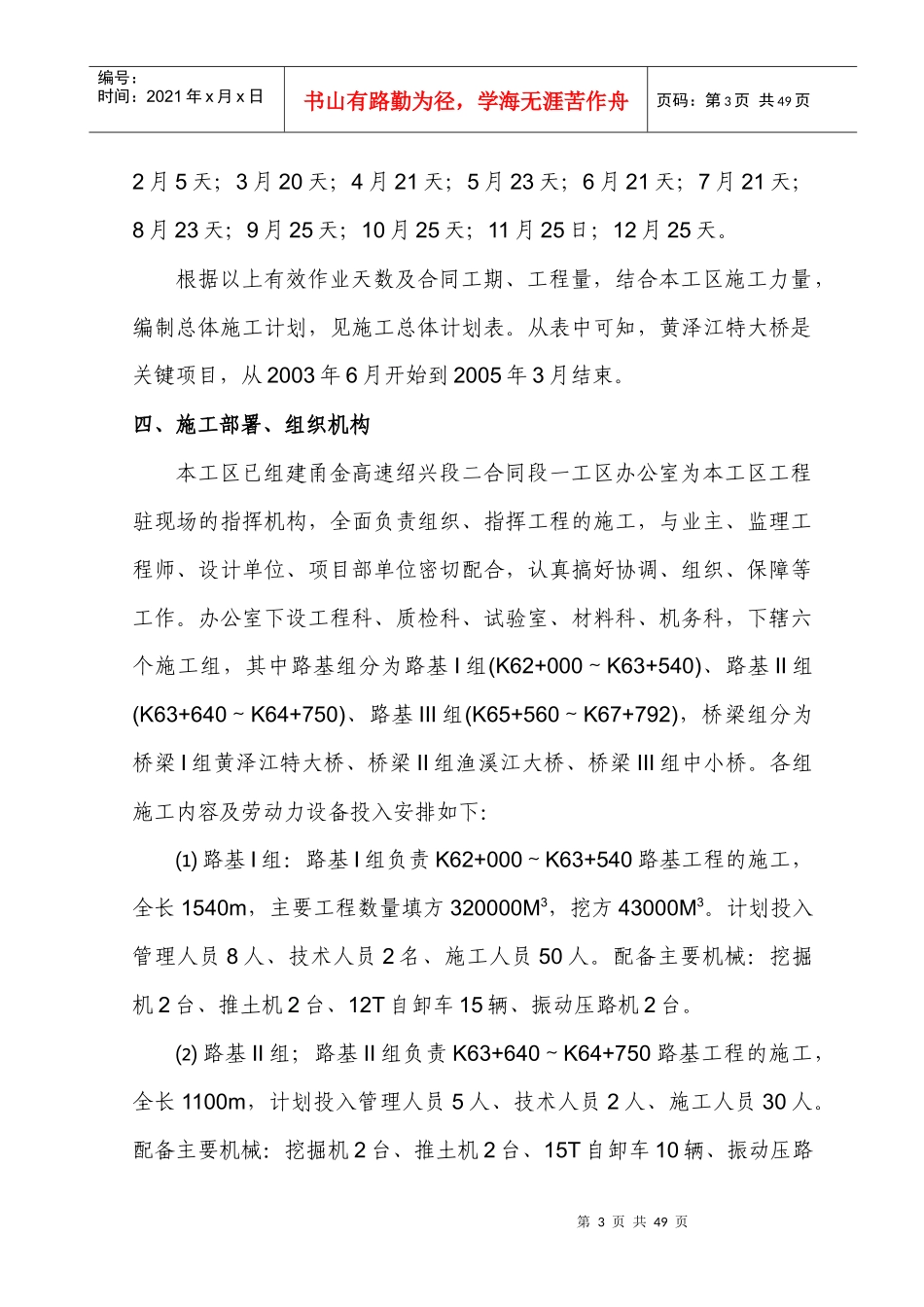

根据以上气象材料,同时考虑到我国传统的春节假期,各月有效作业天数大约为:1月20日;第3页共49页第2页共49页编号:时间
