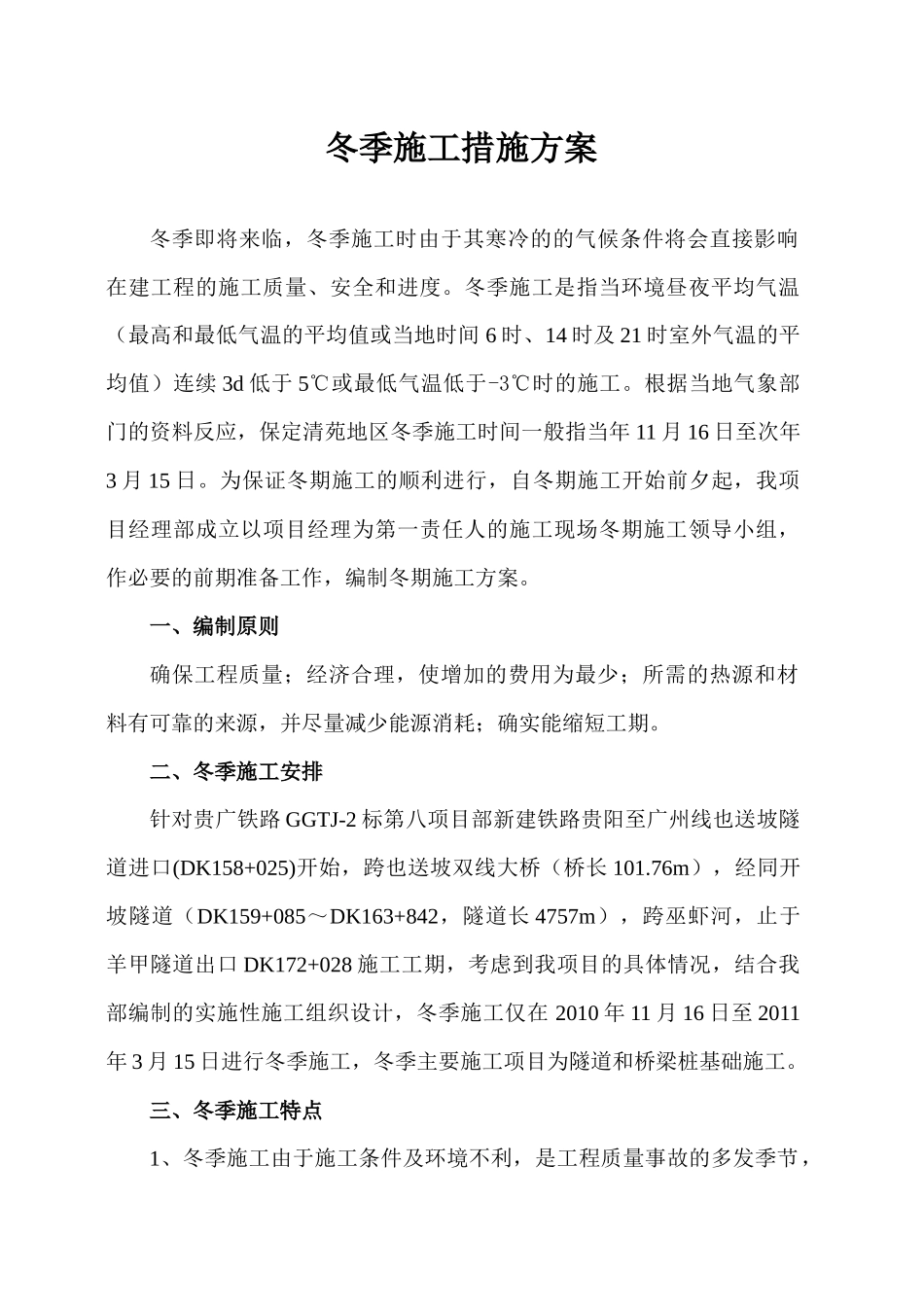

中铁隧道集团有限公司贵广铁路GGTJ-2标第八项目部冬季施工措施方案编制:复核:批准:日期:2010年11月冬季施工措施方案冬季即将来临,冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度
冬季施工是指当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时的施工
根据当地气象部门的资料反应,保定清苑地区冬季施工时间一般指当年11月16日至次年3月15日
为保证冬期施工的顺利进行,自冬期施工开始前夕起,我项目经理部成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案
一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
二、冬季施工安排针对贵广铁路GGTJ-2标第八项目部新建铁路贵阳至广州线也送坡隧道进口(DK158+025)开始,跨也送坡双线大桥(桥长101
76m),经同开坡隧道(DK159+085~DK163+842,隧道长4757m),跨巫虾河,止于羊甲隧道出口DK172+028施工工期,考虑到我项目的具体情况,结合我部编制的实施性施工组织设计,冬季施工仅在2010年11月16日至2011年3月15日进行冬季施工,冬季主要施工项目为隧道和桥梁桩基础施工
三、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多

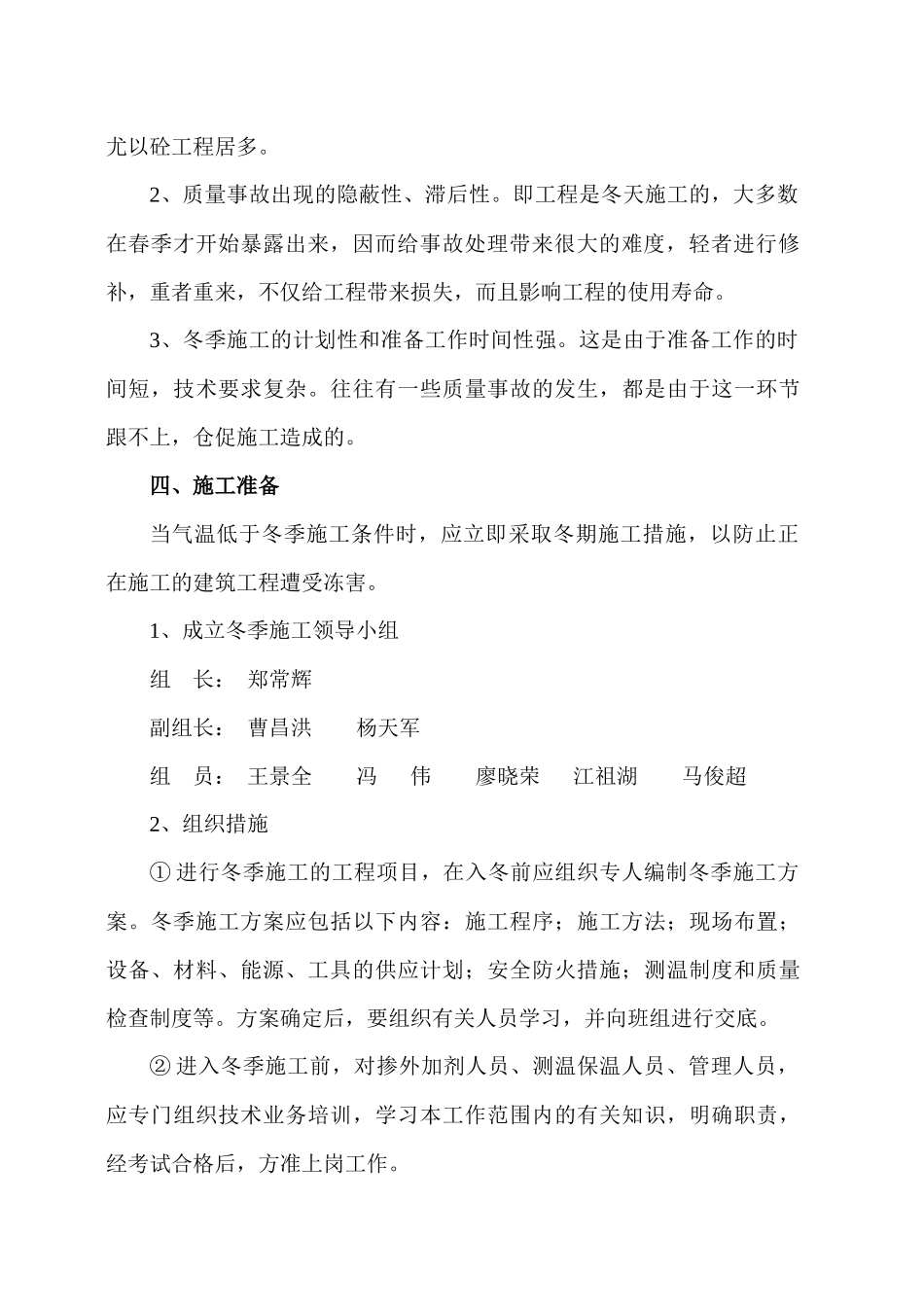

2、质量事故出现的隐蔽性、滞后性
即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
3、冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
