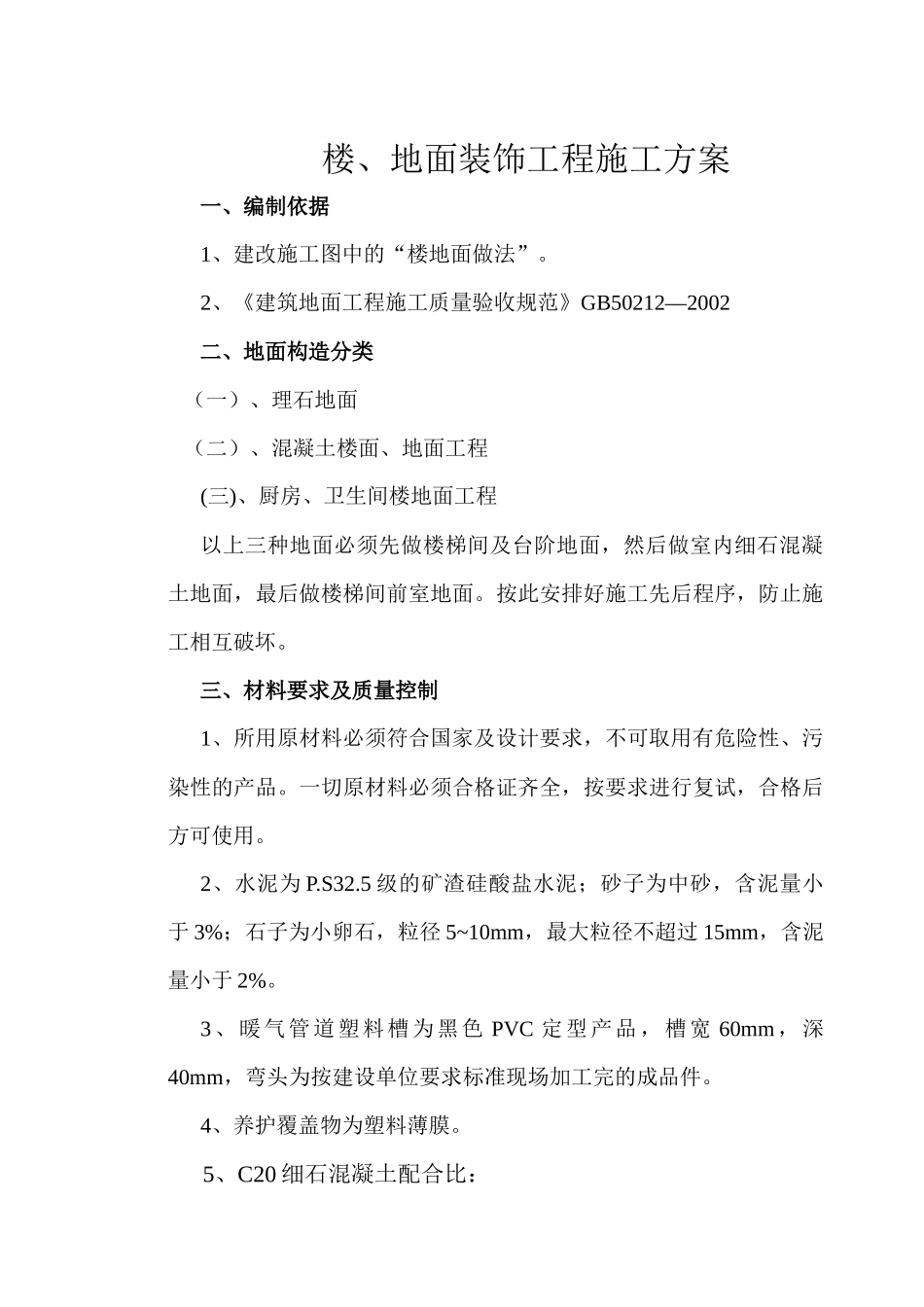

楼、地面装饰工程施工方案一、编制依据1、建改施工图中的“楼地面做法”
2、《建筑地面工程施工质量验收规范》GB50212—2002二、地面构造分类(一)、理石地面(二)、混凝土楼面、地面工程(三)、厨房、卫生间楼地面工程以上三种地面必须先做楼梯间及台阶地面,然后做室内细石混凝土地面,最后做楼梯间前室地面
按此安排好施工先后程序,防止施工相互破坏
三、材料要求及质量控制1、所用原材料必须符合国家及设计要求,不可取用有危险性、污染性的产品
一切原材料必须合格证齐全,按要求进行复试,合格后方可使用
2、水泥为P
5级的矿渣硅酸盐水泥;砂子为中砂,含泥量小于3%;石子为小卵石,粒径5~10mm,最大粒径不超过15mm,含泥量小于2%
3、暖气管道塑料槽为黑色PVC定型产品,槽宽60mm,深40mm,弯头为按建设单位要求标准现场加工完的成品件
4、养护覆盖物为塑料薄膜

5、C20细石混凝土配合比:材料分次水泥(kg)砂子(kg)石子(kg)水(kg)每立方米用量3835791288180每罐用量10015233647材料要求p
5水泥中砂,含泥量不大于3%
卵石,粒经5~10,含泥量不大于2%
饮用水注:本混凝土水灰比位为0
47,施工时要进行调整,控制水灰比在0
四、各分项工程具体要求及作法楼梯间楼面做法如下(楼面3):序号装饰构造层配合比装饰层厚度(mm)备注1水泥砂浆水泥:砂子=1:2
58面层2干硬水泥砂浆水泥:砂子=1:312底层3刷水泥浆一道基层界面处理4现浇混凝土楼板(一)、卧室、客厅地面做法卧室、客厅楼面构造为(楼面1):1、水暖工将地热采暖管安排完成后,经打压试验合格后,土建开始浇筑80mm厚细石砼
2、80mm厚细石砼,要按配合比配制,水泥出厂后最好存放10天到15天左右,水泥的安定性稳定后再使用
3、浇筑细石砼,所有通道均铺1
