农办土地治理工作方案一、指导思想以科学发展观和党的十八大会议精神为指导,以农民持续稳定增收为目标,以搞好农田水利基本建设为重点,强化政策扶持,夯实农业发展基础,努力提高粮食产量和农业经济效益
二、目标和重点重点建设高标准示范农田1
29万亩,总投资1800万元
新建和改造排灌站31座,总装机706千瓦;开挖疏浚47
1公里,衬砌渠道39
7公里,各类桥涵闸622座,土地平整200亩;;新建田间路31
6公里,水泥硬化田间路5
4公里;栽植杨树6万株
三、实施步骤(一)宣传发动阶段20XX年3月至20XX年6月广泛宣传,通过召开项目区村组全体党员大会和村民大会,做到项目区农户对这项党的好政策家喻户晓,人人皆知
让所有农户能理解和支持这项党和国家的工程和民心工程
(二)勘测设计20XX年6月至20XX年9月完成初步设计和施工设计
(三)具体实施20XX年10月20开工,20XX年3月15日全面完成
(四)检查验收20XX年3月底工程建设完工后,各施工单位向县农业综合开发办申请验收
四、保障措施(一)加强领导,落实责任
为确保工程建设顺利开展,成立指挥机构
指挥由农业开发办主任王谞同志担任

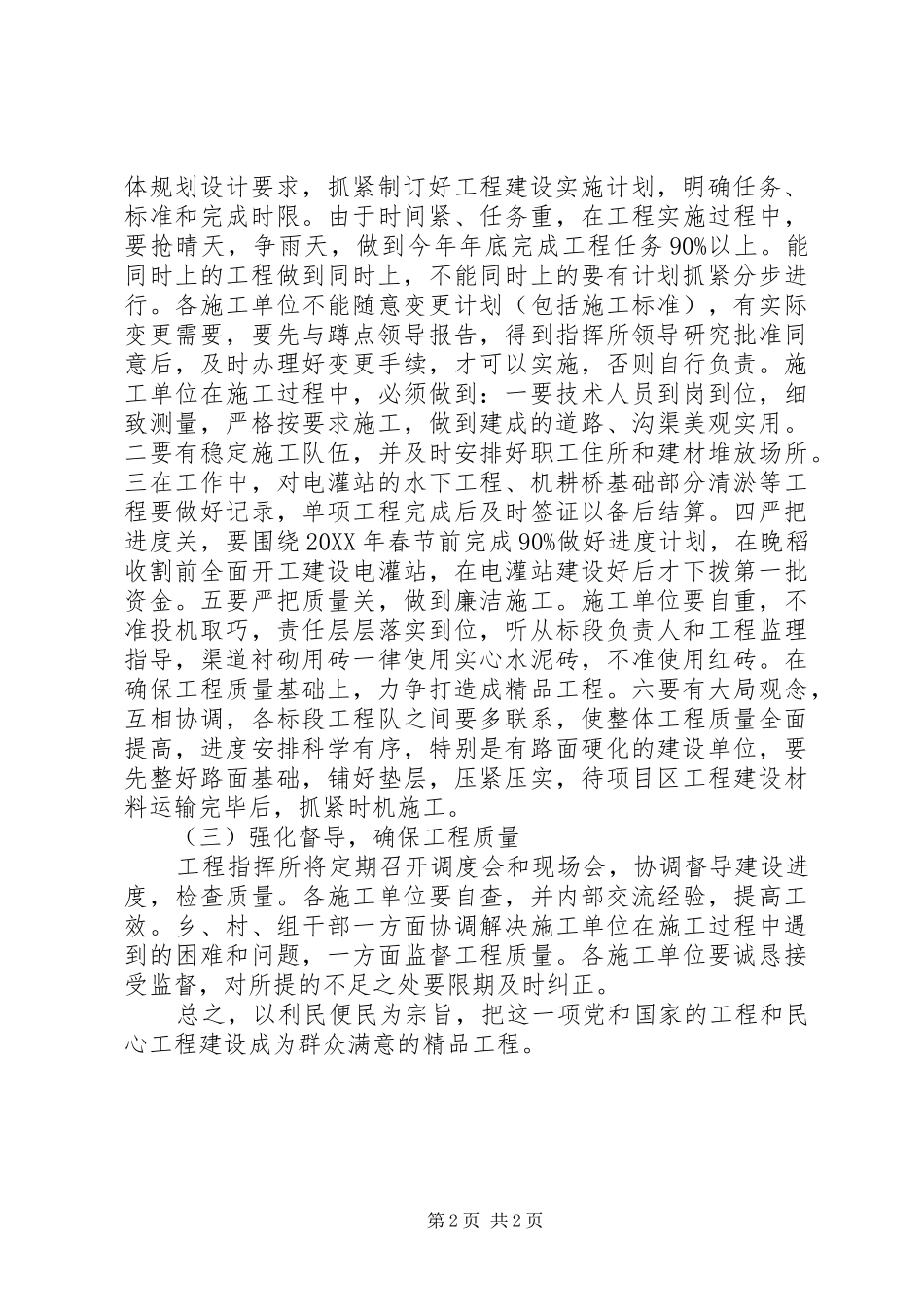

为落实责任,各标段由县农发办安排一名以上副科级干部蹲点实地指导,具体分工如下:(二)精心组织,周密安排各施工单位要结合各自标段施工实地情况,按照各标段具第1页共2页体规划设计要求,抓紧制订好工程建设实施计划,明确任务、标准和完成时限
由于时间紧、任务重,在工程实施过程中,要抢晴天,争雨天,做到今年年底完成工程任务90%以上
能同时上的工程做到同时上,不能同时上的要有计划抓紧分步进行
各施工单位不能随意变更计划(包括施工标准),有实际变更需要,要先与蹲点领导报告,得到指挥所领导研究批准同意后,及时办理好变更手续,才可以实施,否则自行负责
施工单位在施工过程中,必须做到:一要技术人员到岗到位,细致
