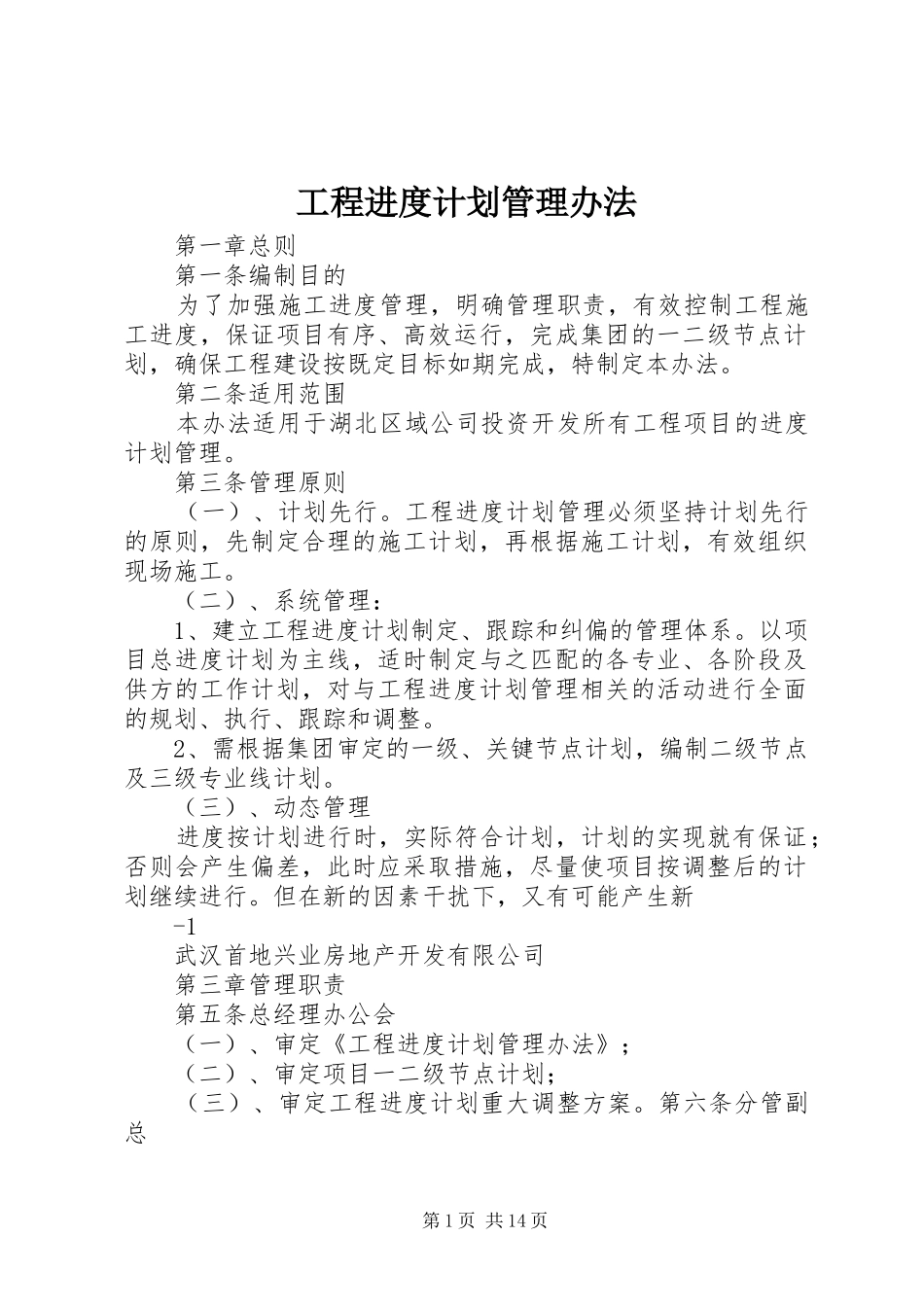

工程进度计划管理办法第一章总则第一条编制目的为了加强施工进度管理,明确管理职责,有效控制工程施工进度,保证项目有序、高效运行,完成集团的一二级节点计划,确保工程建设按既定目标如期完成,特制定本办法
第二条适用范围本办法适用于湖北区域公司投资开发所有工程项目的进度计划管理
第三条管理原则(一)、计划先行
工程进度计划管理必须坚持计划先行的原则,先制定合理的施工计划,再根据施工计划,有效组织现场施工
(二)、系统管理:1、建立工程进度计划制定、跟踪和纠偏的管理体系
以项目总进度计划为主线,适时制定与之匹配的各专业、各阶段及供方的工作计划,对与工程进度计划管理相关的活动进行全面的规划、执行、跟踪和调整
2、需根据集团审定的一级、关键节点计划,编制二级节点及三级专业线计划
(三)、动态管理进度按计划进行时,实际符合计划,计划的实现就有保证;否则会产生偏差,此时应采取措施,尽量使项目按调整后的计划继续进行

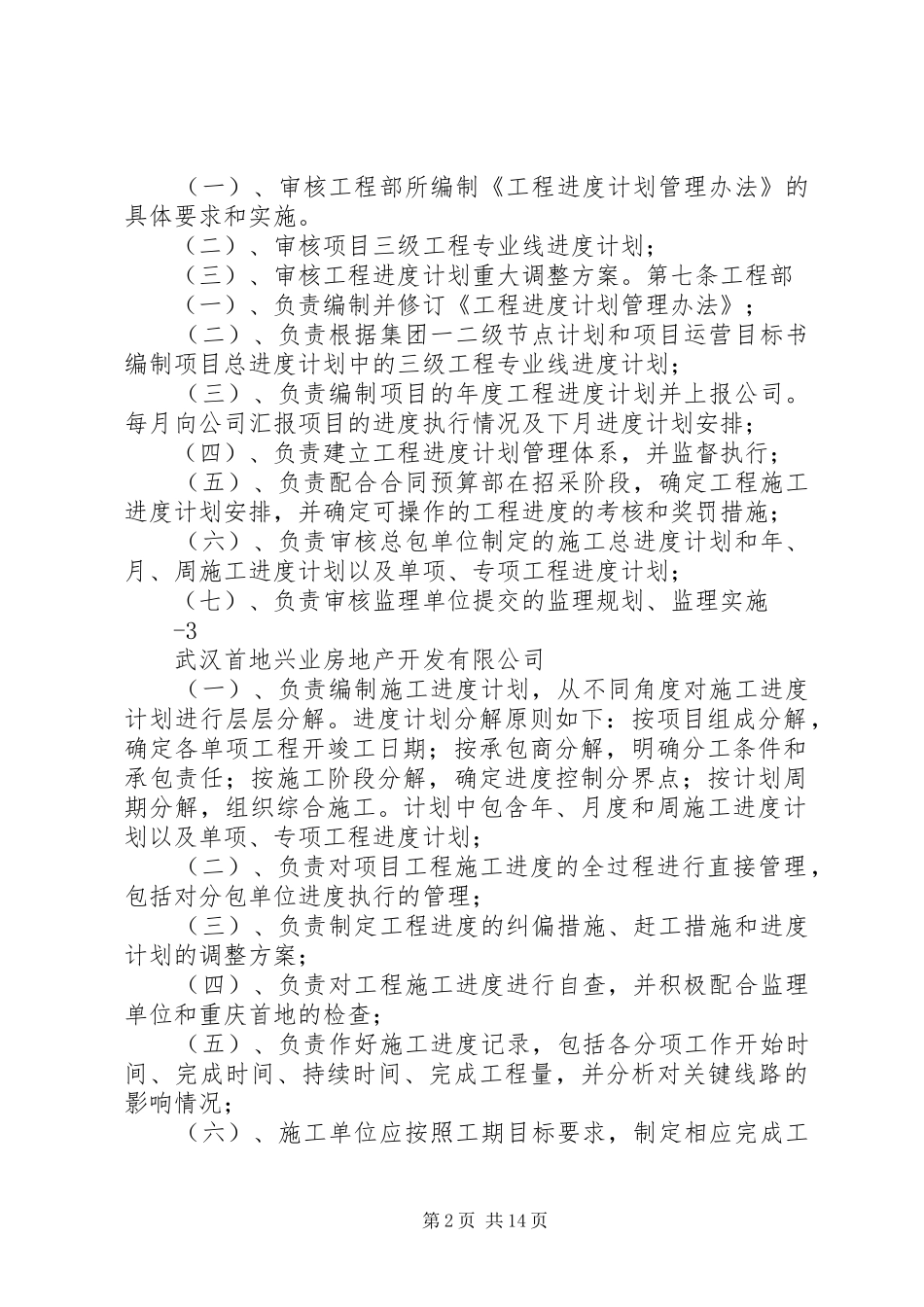

但在新的因素干扰下,又有可能产生新-1武汉首地兴业房地产开发有限公司第三章管理职责第五条总经理办公会(一)、审定《工程进度计划管理办法》;(二)、审定项目一二级节点计划;(三)、审定工程进度计划重大调整方案
第六条分管副总第1页共14页(一)、审核工程部所编制《工程进度计划管理办法》的具体要求和实施
(二)、审核项目三级工程专业线进度计划;(三)、审核工程进度计划重大调整方案
第七条工程部(一)、负责编制并修订《工程进度计划管理办法》;(二)、负责根据集团一二级节点计划和项目运营目标书编制项目总进度计划中的三级工程专业线进度计划;(三)、负责编制项目的年度工程进度计划并上报公司

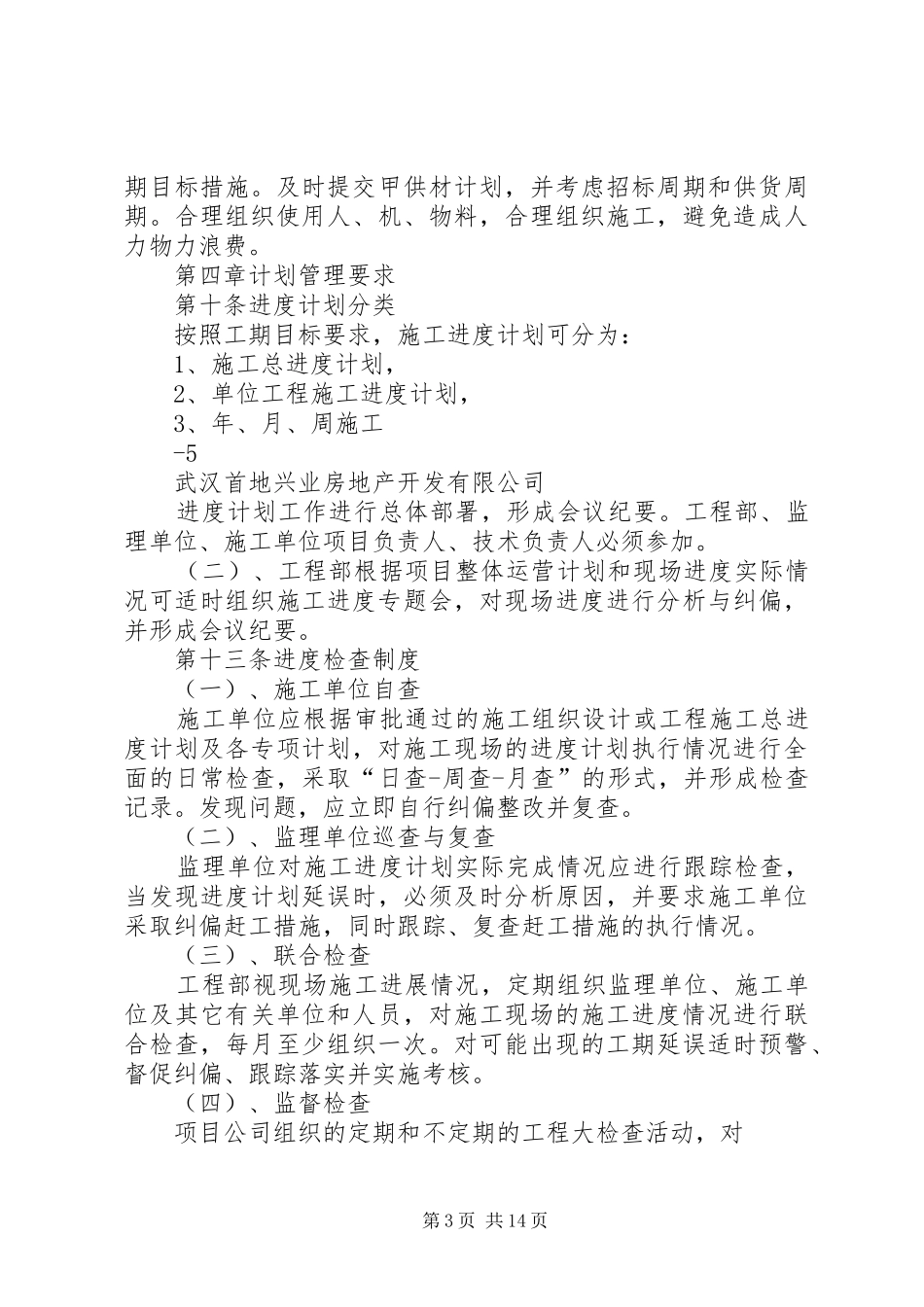

每月向公司汇报项目的进度执行情况及下月进度计划安排;(四)、负责建立工程进度计划管理体系,并监督执行;(五)、负责配合合同预算部在招采阶段,确定工程施工进度计划安排,并确定可操作的工程进度的考核和奖罚措施;
