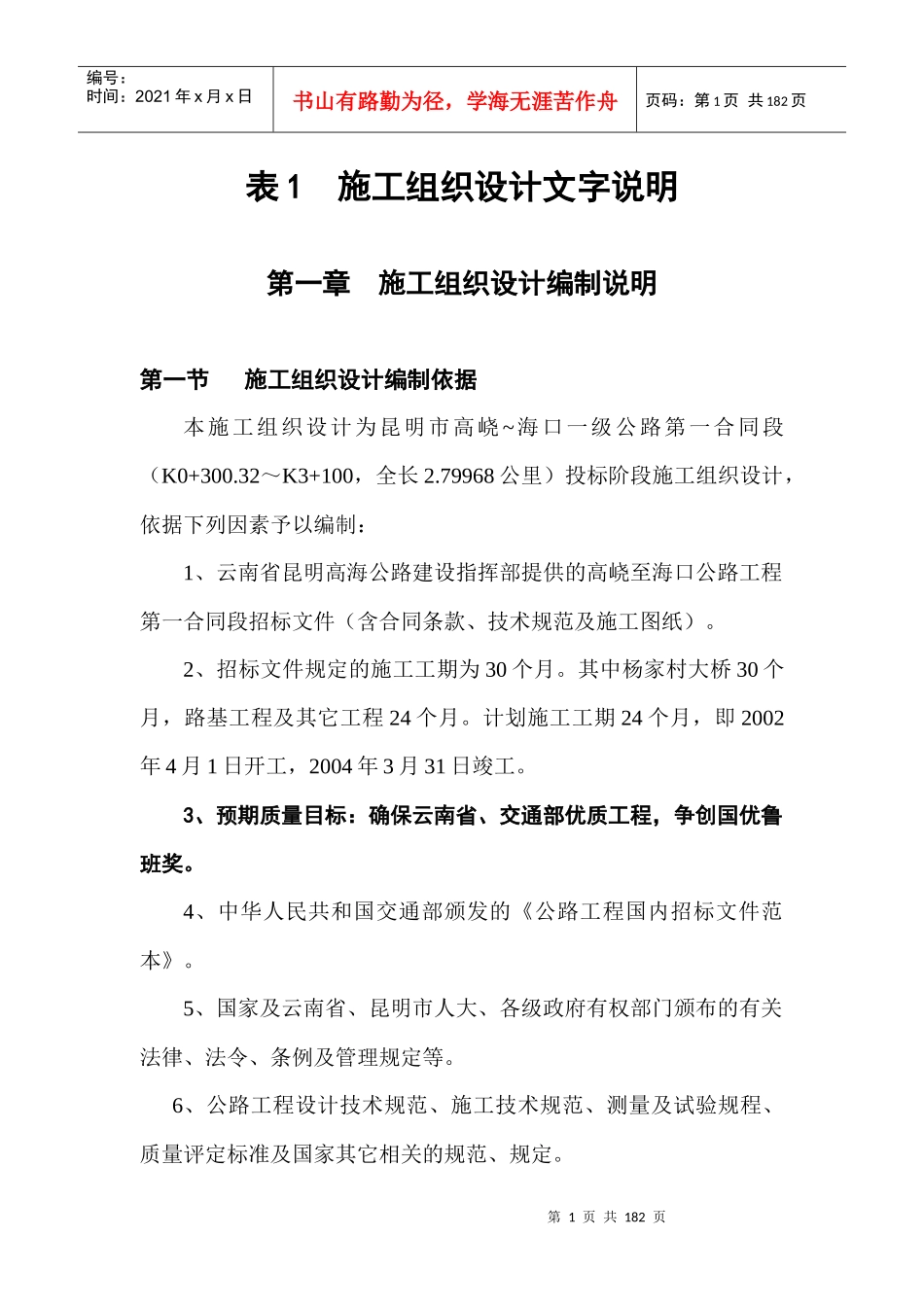

第1页共182页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共182页表1施工组织设计文字说明第一章施工组织设计编制说明第一节施工组织设计编制依据本施工组织设计为昆明市高峣~海口一级公路第一合同段(K0+300
32~K3+100,全长2
79968公里)投标阶段施工组织设计,依据下列因素予以编制:1、云南省昆明高海公路建设指挥部提供的高峣至海口公路工程第一合同段招标文件(含合同条款、技术规范及施工图纸)
2、招标文件规定的施工工期为30个月
其中杨家村大桥30个月,路基工程及其它工程24个月
计划施工工期24个月,即2002年4月1日开工,2004年3月31日竣工
3、预期质量目标:确保云南省、交通部优质工程,争创国优鲁班奖
4、中华人民共和国交通部颁发的《公路工程国内招标文件范本》
5、国家及云南省、昆明市人大、各级政府有权部门颁布的有关法律、法令、条例及管理规定等
6、公路工程设计技术规范、施工技术规范、测量及试验规程、质量评定标准及国家其它相关的规范、规定
第2页共182页第1页共182页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共182页7、工程地域内道路、场地等施工条件

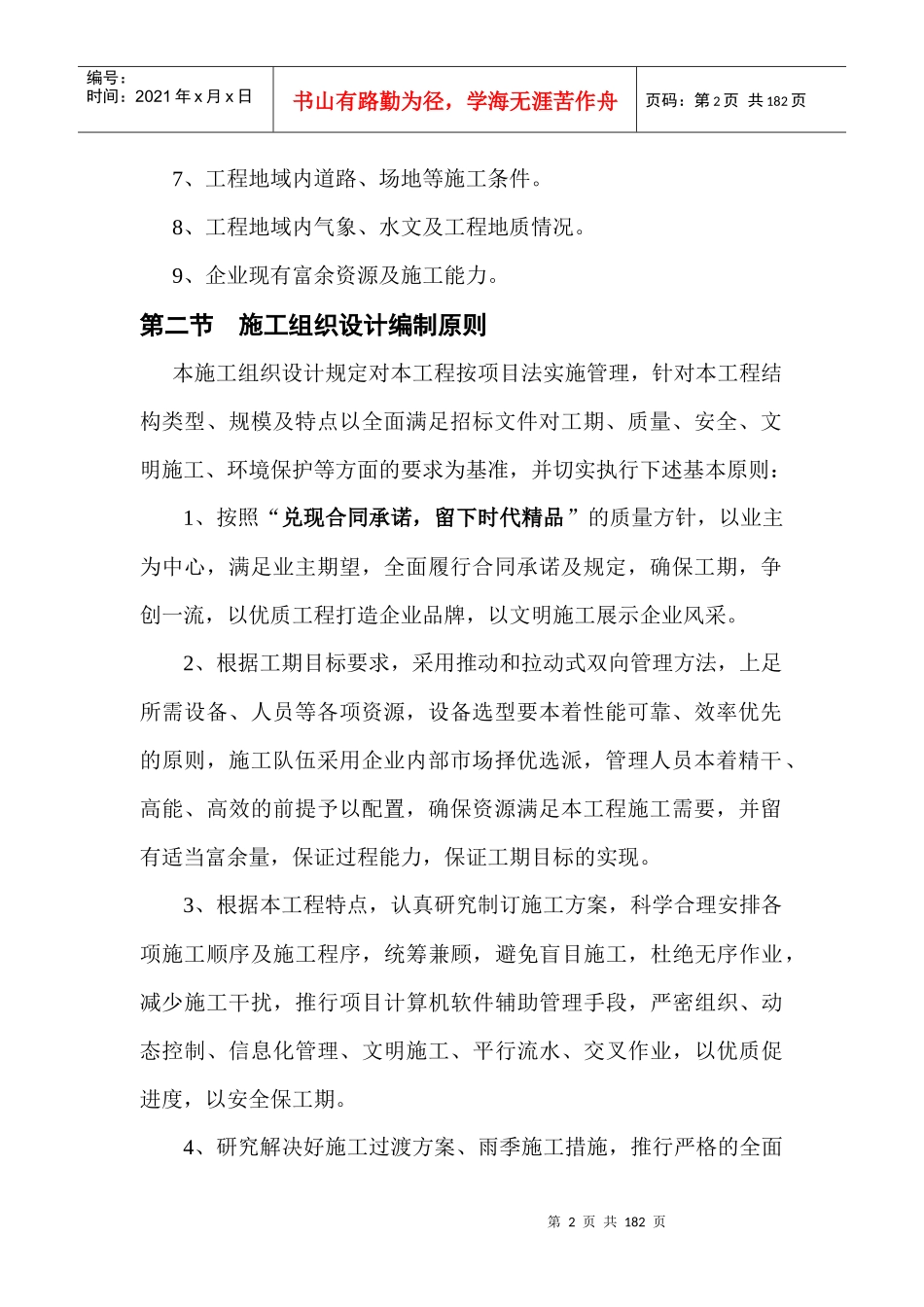

8、工程地域内气象、水文及工程地质情况
9、企业现有富余资源及施工能力

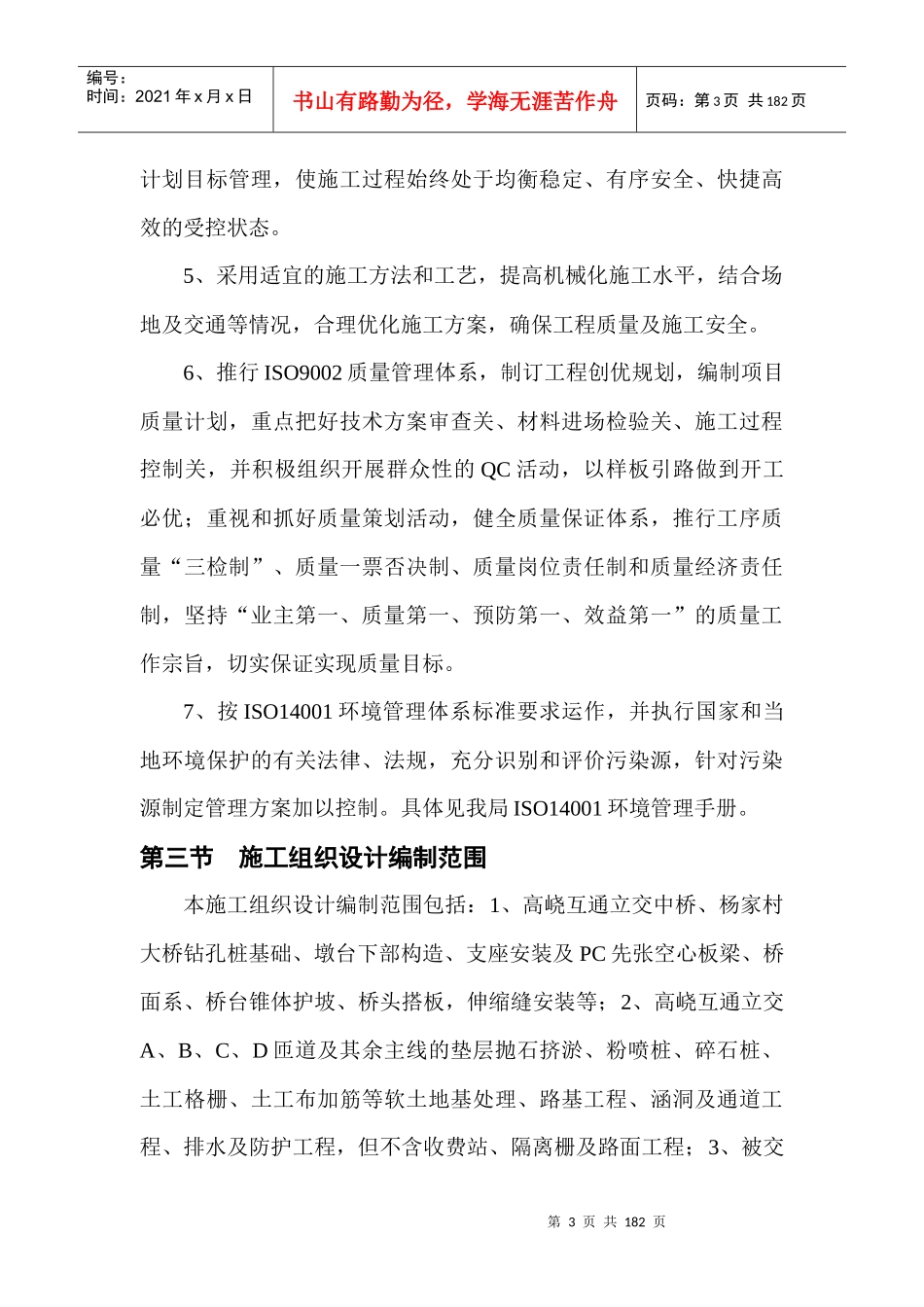

第二节施工组织设计编制原则本施工组织设计规定对本工程按项目法实施管理,针对本工程结构类型、规模及特点以全面满足招标文件对工期、质量、安全、文明施工、环境保护等方面的要求为基准,并切实执行下述基本原则:1、按照“兑现合同承诺,留下时代精品”的质量方针,以业主为中心,满足业主期望,全面履行合同承诺及规定,确保工期,争创一流,以优质工程打造企业品牌,以文明施工展示企业风采
2、根据工期目标要求,采用推动和拉动式双向管理方法,上足所需设备、人员等各项资源,设备选型要本着性能可
