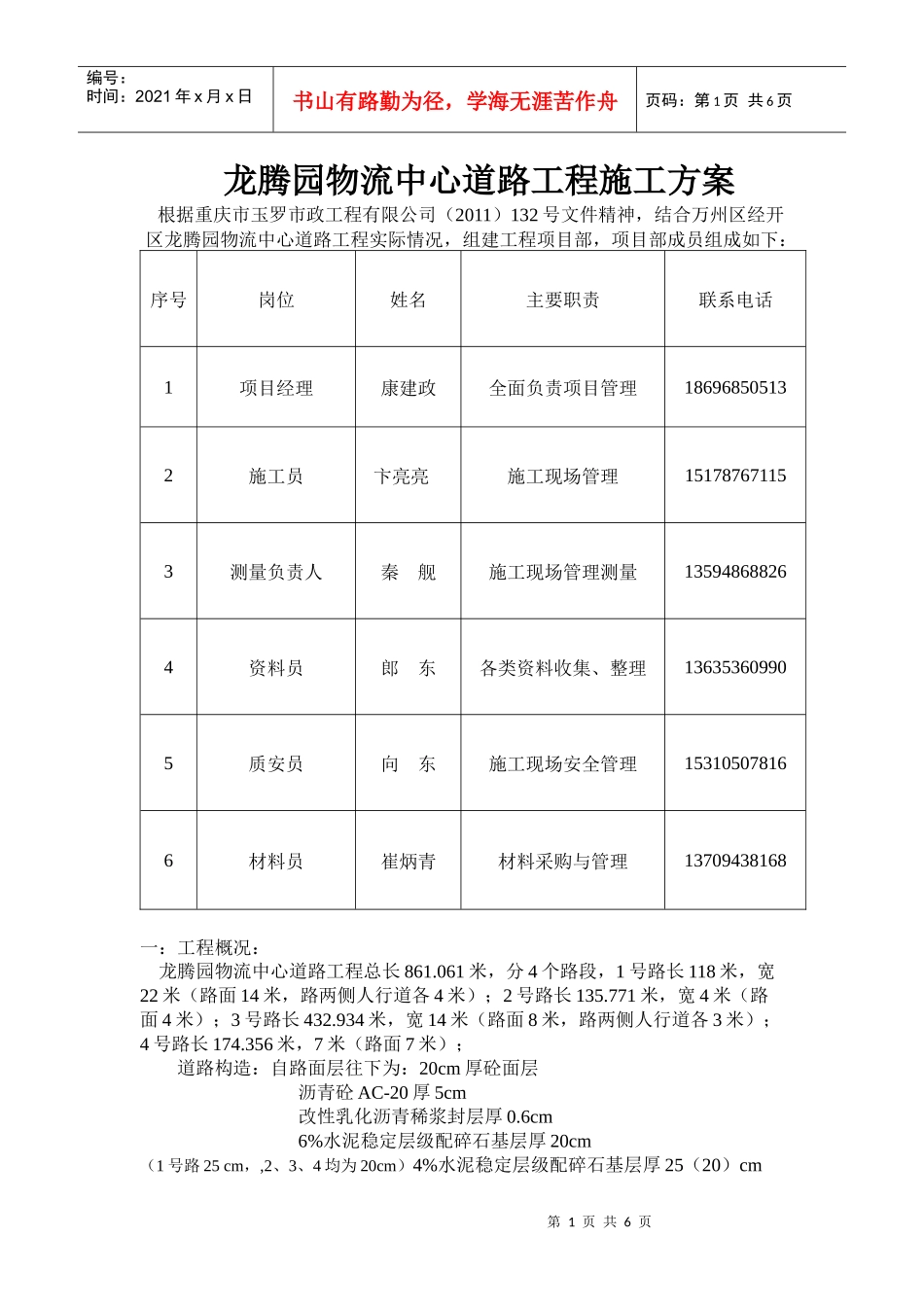

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页龙腾园物流中心道路工程施工方案根据重庆市玉罗市政工程有限公司(2011)132号文件精神,结合万州区经开区龙腾园物流中心道路工程实际情况,组建工程项目部,项目部成员组成如下:序号岗位姓名主要职责联系电话1项目经理康建政全面负责项目管理186968505132施工员卞亮亮施工现场管理151787671153测量负责人秦舰施工现场管理测量135948688264资料员郎东各类资料收集、整理136353609905质安员向东施工现场安全管理153105078166材料员崔炳青材料采购与管理13709438168一:工程概况:龙腾园物流中心道路工程总长861
061米,分4个路段,1号路长118米,宽22米(路面14米,路两侧人行道各4米);2号路长135
771米,宽4米(路面4米);3号路长432

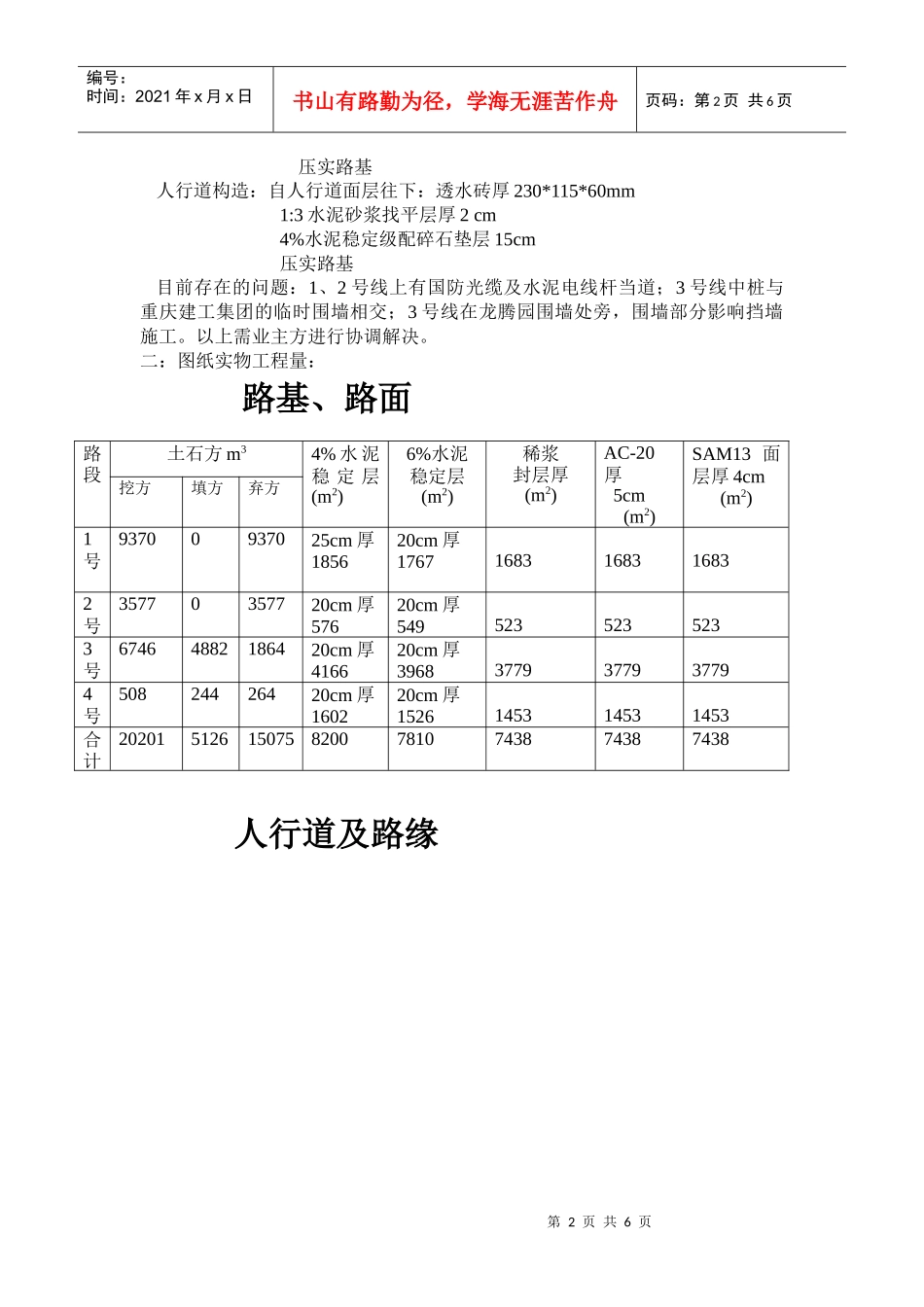

934米,宽14米(路面8米,路两侧人行道各3米);4号路长174
356米,7米(路面7米);道路构造:自路面层往下为:20cm厚砼面层沥青砼AC-20厚5cm改性乳化沥青稀浆封层厚0
6cm6%水泥稳定层级配碎石基层厚20cm(1号路25cm,,2、3、4均为20cm)4%水泥稳定层级配碎石基层厚25(20)cm第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页压实路基人行道构造:自人行道面层往下:透水砖厚230*115*60mm1:3水泥砂浆找平层厚2cm4%水泥稳定级配碎石垫层15cm压实路基目前存在的问题:1、2号线上有国防光缆及水泥电线杆当道;3号线中桩与重庆建工集团的临时围墙相交;3号线在龙腾园围墙处旁,围墙部分影响挡墙施工
以上需业主方进行协调解决

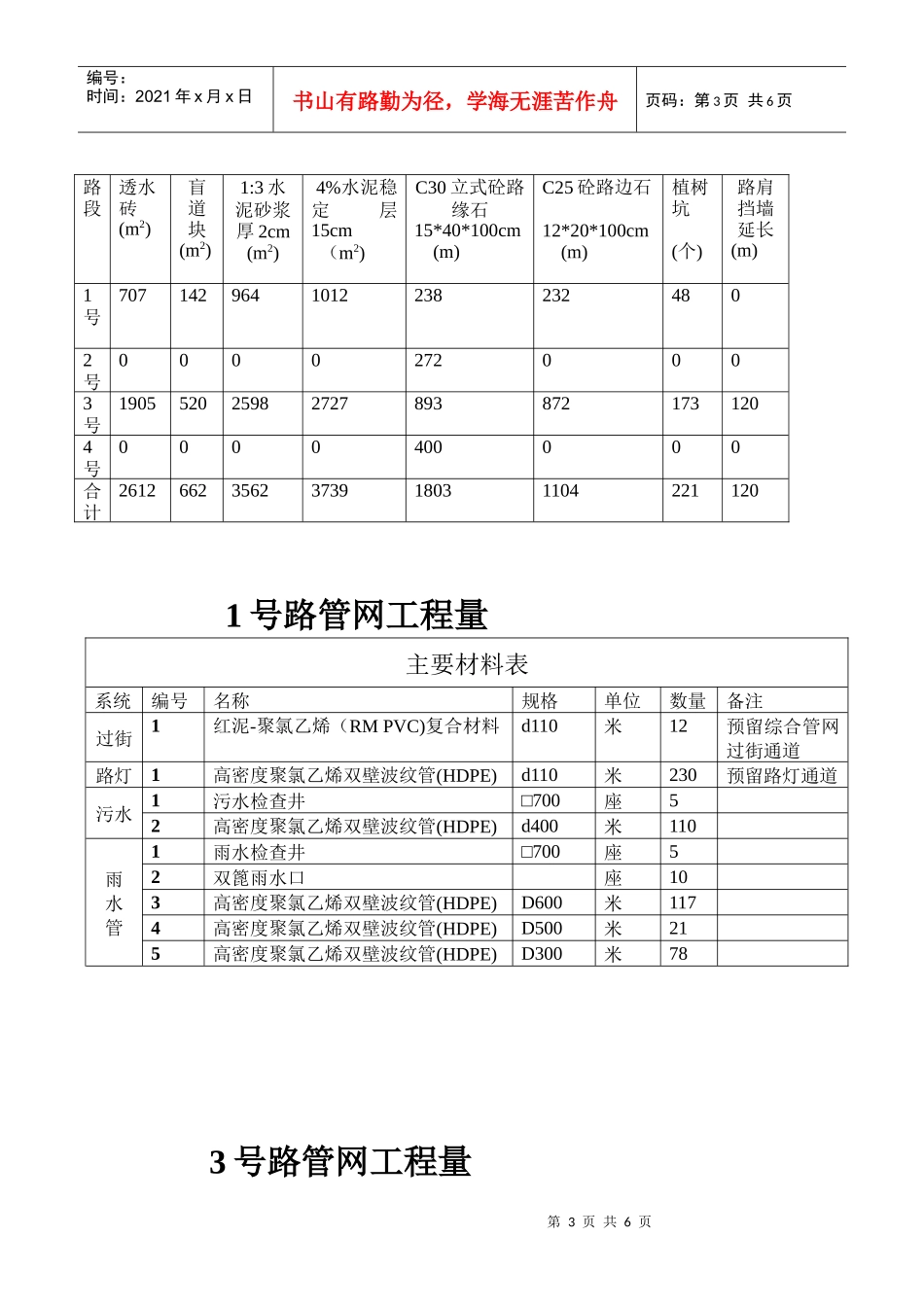

二:图纸实物工程量:路基、路面人行道及路缘路段土石方m34%水泥稳定层(m2)6
