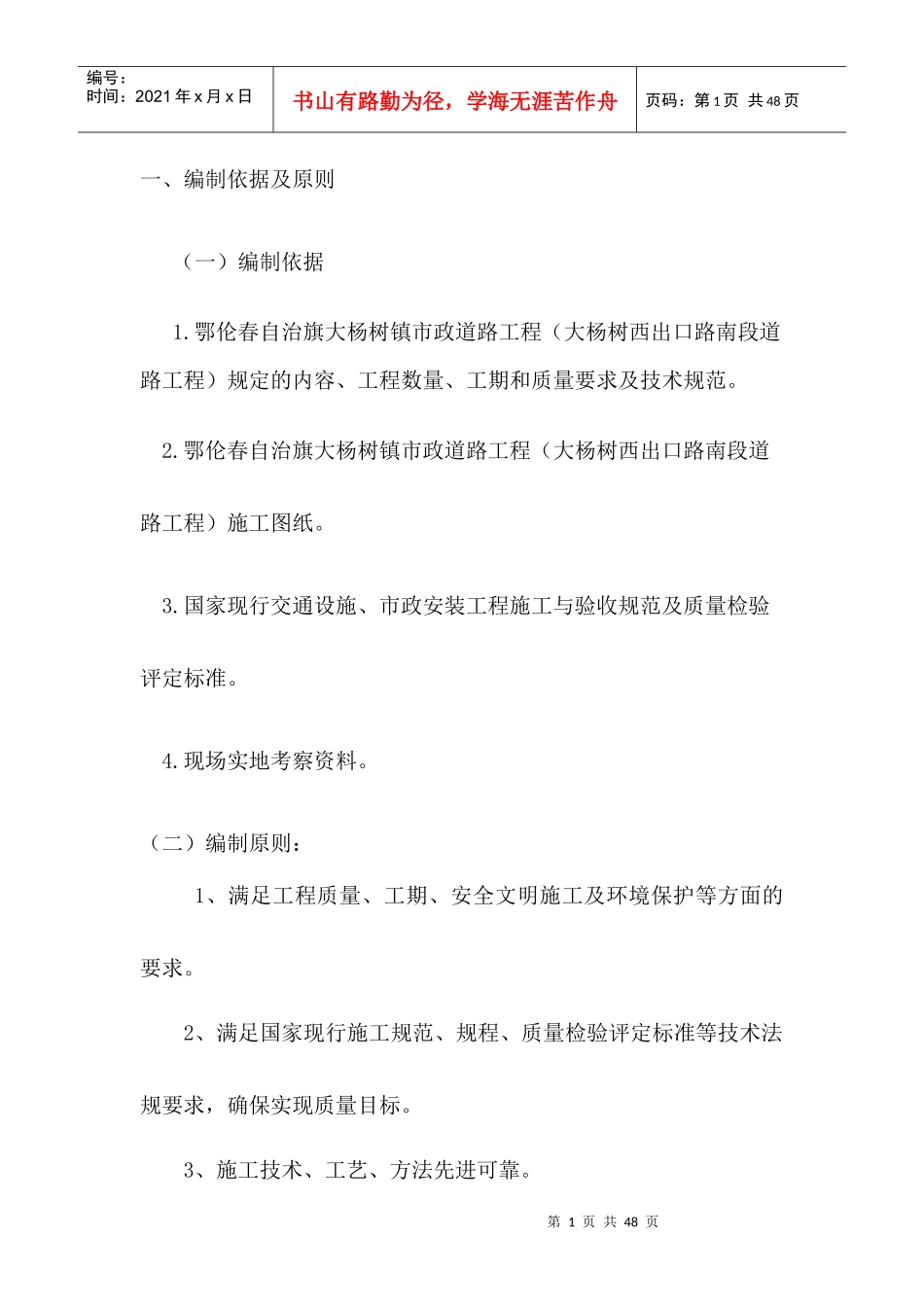

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页一、编制依据及原则(一)编制依据1
鄂伦春自治旗大杨树镇市政道路工程(大杨树西出口路南段道路工程)规定的内容、工程数量、工期和质量要求及技术规范
鄂伦春自治旗大杨树镇市政道路工程(大杨树西出口路南段道路工程)施工图纸
国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准
现场实地考察资料
(二)编制原则:1、满足工程质量、工期、安全文明施工及环境保护等方面的要求
2、满足国家现行施工规范、规程、质量检验评定标准等技术法规要求,确保实现质量目标
3、施工技术、工艺、方法先进可靠

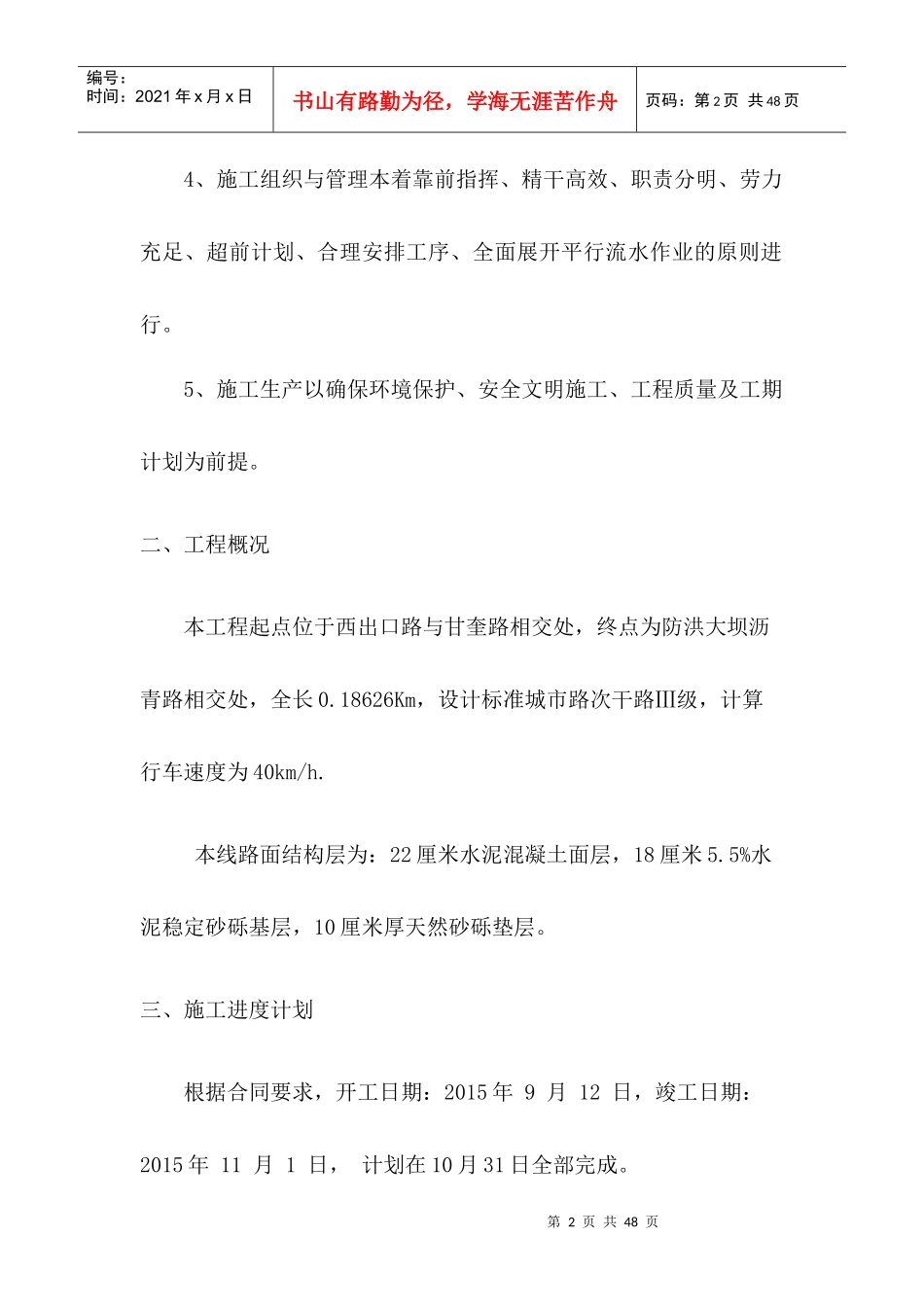

第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页4、施工组织与管理本着靠前指挥、精干高效、职责分明、劳力充足、超前计划、合理安排工序、全面展开平行流水作业的原则进行
5、施工生产以确保环境保护、安全文明施工、工程质量及工期计划为前提
二、工程概况本工程起点位于西出口路与甘奎路相交处,终点为防洪大坝沥青路相交处,全长0
18626Km,设计标准城市路次干路Ⅲ级,计算行车速度为40km/h
本线路面结构层为:22厘米水泥混凝土面层,18厘米5
5%水泥稳定砂砾基层,10厘米厚天然砂砾垫层
三、施工进度计划根据合同要求,开工日期:2015年9月12日,竣工日期:2015年11月1日,计划在10月31日全部完成

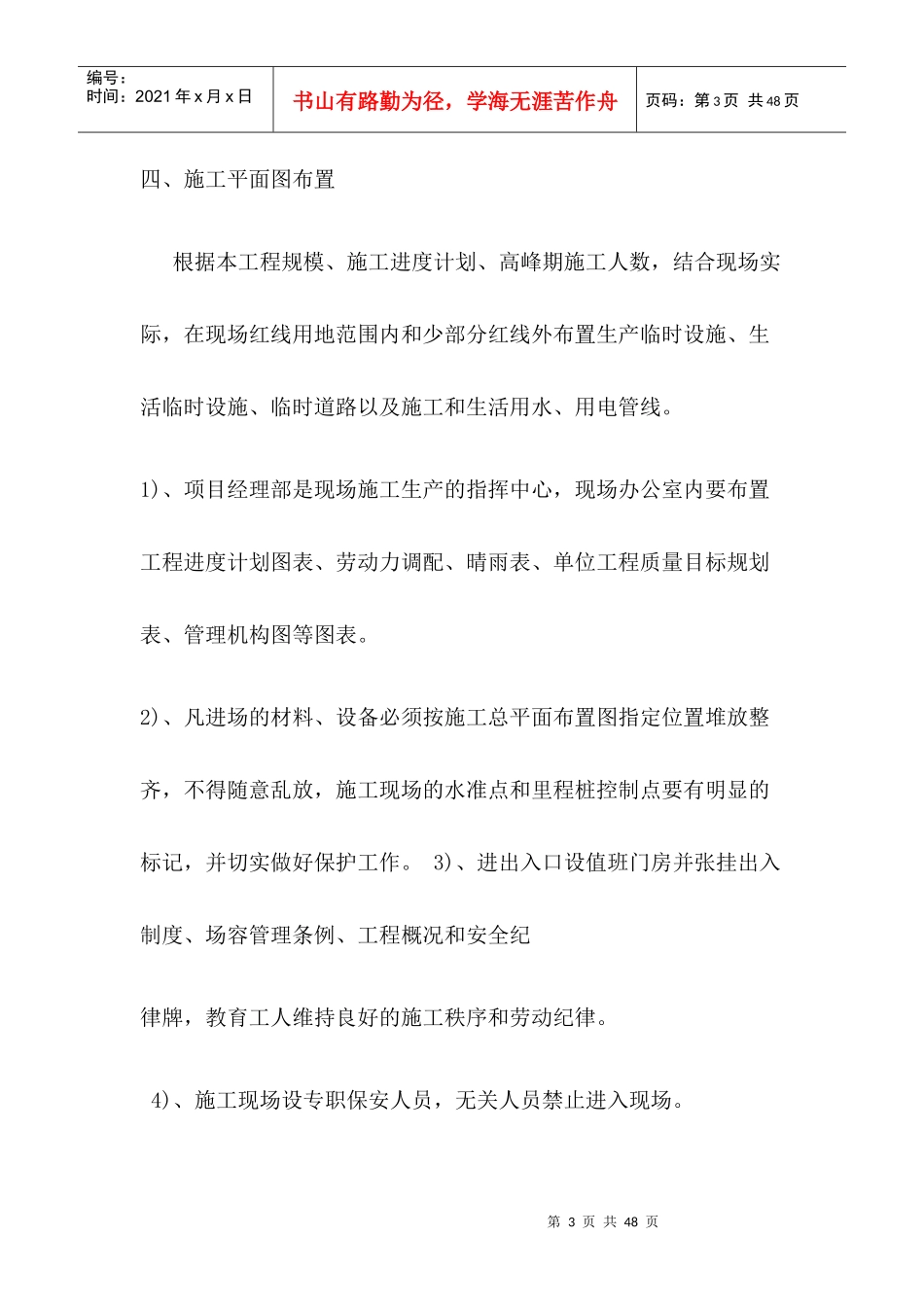

第3页共48页第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共48页四、施工平面图布置根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线
1)、项目经理部是现场施工生产的指挥中心
