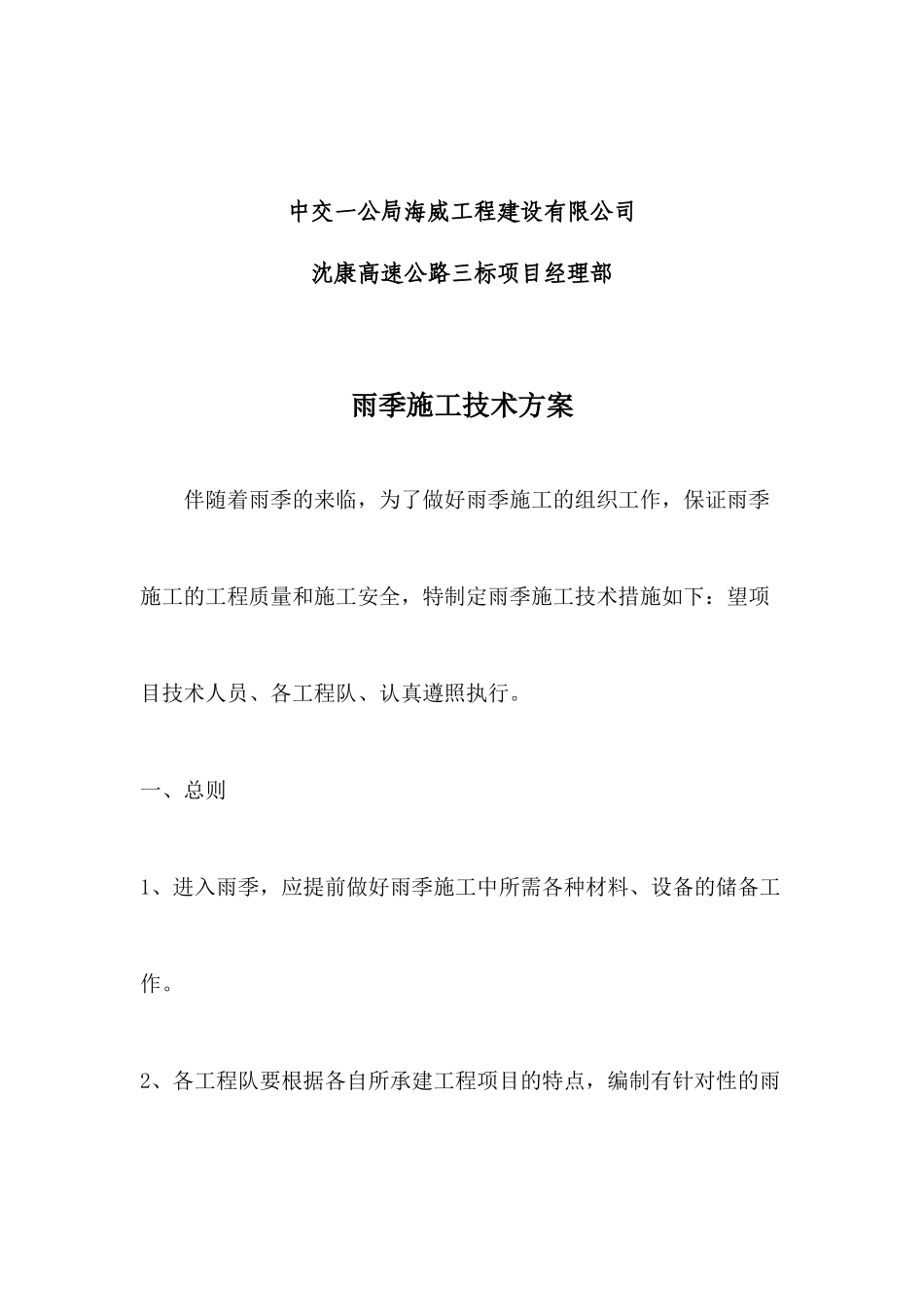

沈阳(依牛堡子)至康平高速公路工程第三合同段雨季施工技术方案中交一公局海威工程建设有限公司沈康高速公路三标项目经理部雨季施工技术方案伴随着雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工技术措施如下:望项目技术人员、各工程队、认真遵照执行
一、总则1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作

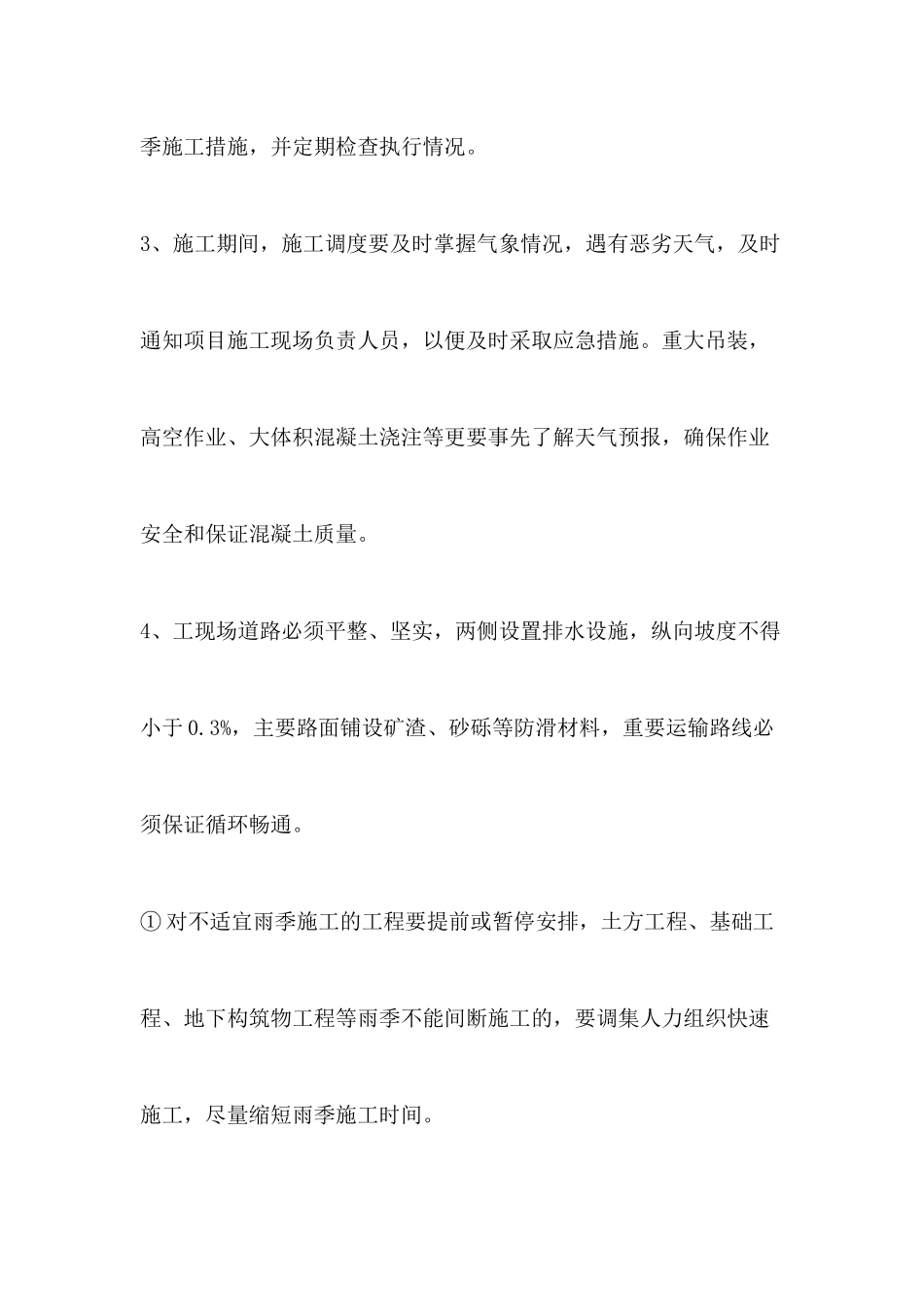

2、各工程队要根据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行情况
3、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量
4、工现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0
3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证循环畅通
①对不适宜雨季施工的工程要提前或暂停安排,土方工程、基础工程、地下构筑物工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间
②根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施
④配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故
⑤所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查
⑥工人员要注意防滑、防触电,加强自我保护,确保安全生产
⑦各单项工程施工现场要组织防汛小组,遇有汛情及时、有组织地进行防汛
5、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥善编制切实可行的施工方案、技术
