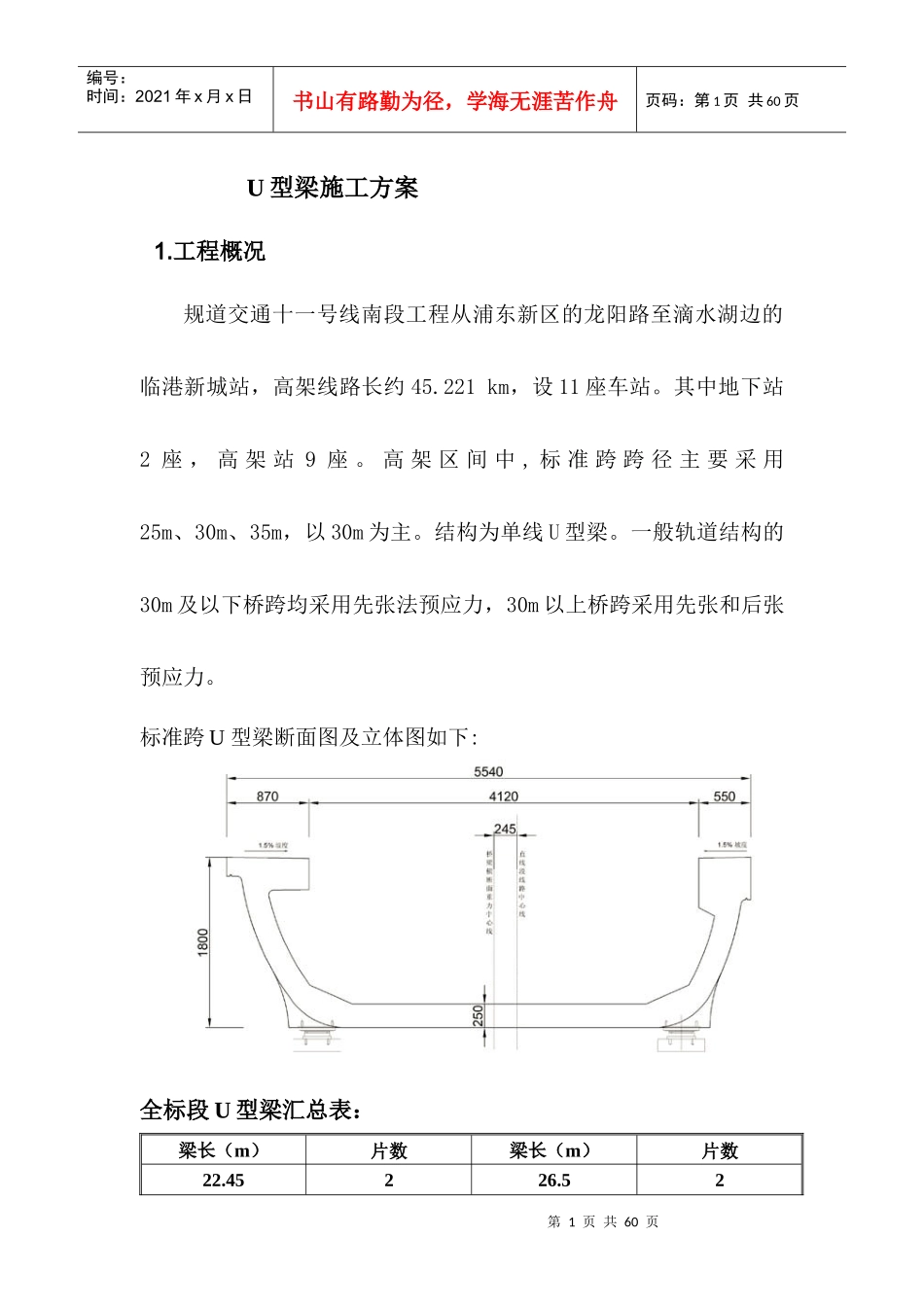

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页U型梁施工方案1
工程概况规道交通十一号线南段工程从浦东新区的龙阳路至滴水湖边的临港新城站,高架线路长约45
221km,设11座车站
其中地下站2座,高架站9座
高架区间中,标准跨跨径主要采用25m、30m、35m,以30m为主
结构为单线U型梁
一般轨道结构的30m及以下桥跨均采用先张法预应力,30m以上桥跨采用先张和后张预应力
标准跨U型梁断面图及立体图如下:全标段U型梁汇总表:梁长(m)片数梁长(m)片数22

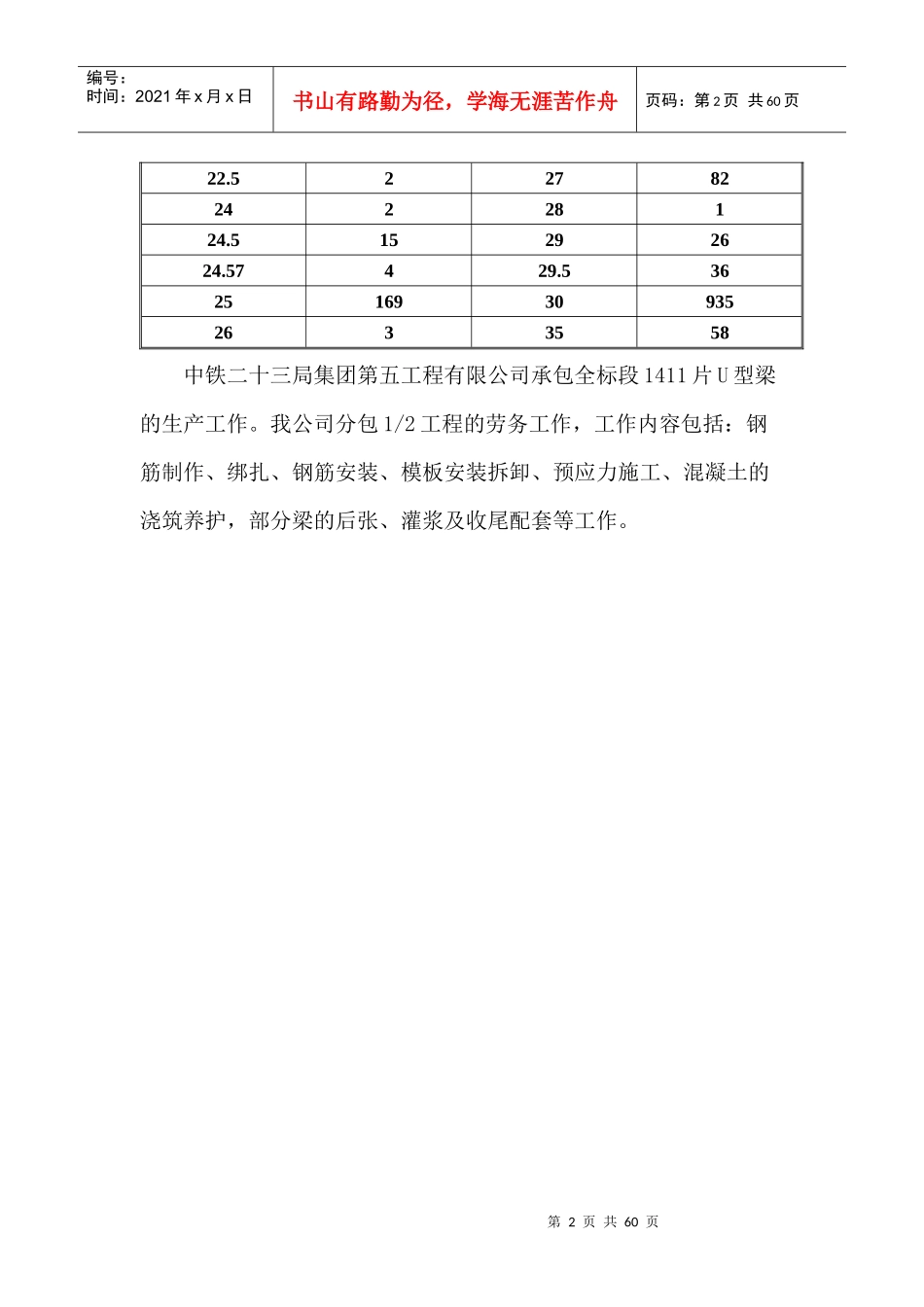

52第2页共60页第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页22
52278224228124
515292624
53625169309352633558中铁二十三局集团第五工程有限公司承包全标段1411片U型梁的生产工作
我公司分包1/2工程的劳务工作,工作内容包括:钢筋制作、绑扎、钢筋安装、模板安装拆卸、预应力施工、混凝土的浇筑养护,部分梁的后张、灌浆及收尾配套等工作
第3页共60页第2页共60页项目负责人试验员技术质量员技术负责人预应力班混凝土班钢筋班木工班安全员编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共60页2
现场管理及劳动力组织制梁项目部以工厂标准化管理模式进行运作,下设技术质量科、安全科和班组办公室
生产运作按照每条台座3天一翻的周期,24小时连续运作,每班配备:值班长、现场技术人员、试验人员、设备人员及专职安全员,由负责人协调总的生产流水节拍

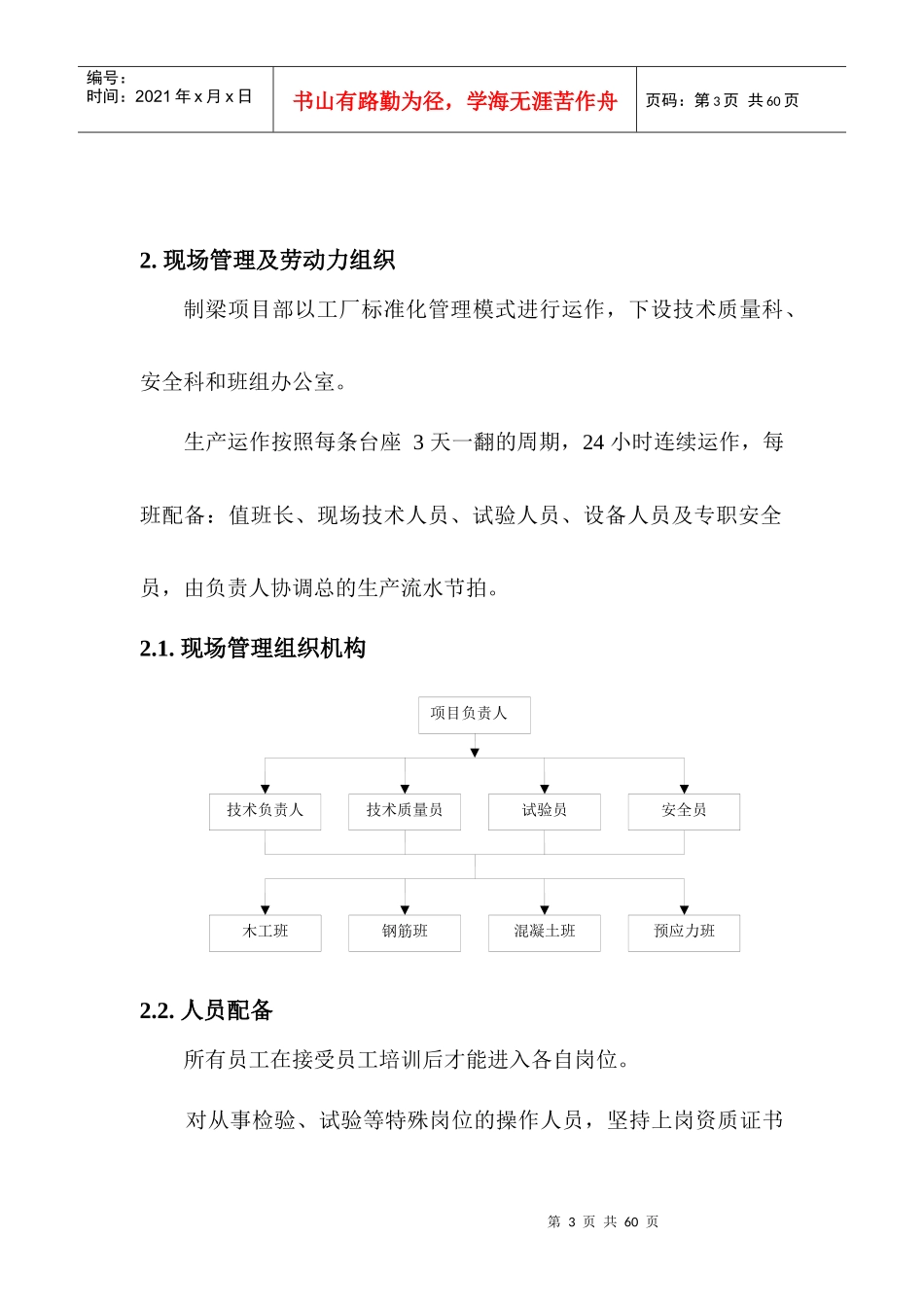

现场管理组织机构2
人员配备所有员工在接受员工培训后才能进入各自岗位
对从事检验、试验等特殊岗位的操作人员,坚持上岗资质证书第4页共60页第3页共60页编号:时间:2021年x月x日书山有路勤
