更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料西洋2号桥主墩施工方案一、工程概况西洋2号大桥主桥为56+100+56m预应力砼连续刚构,桥位横跨内炉溪,溪流宽约15m,流量较小,水深0
主桥位于圆曲线上,左右线分离
主桥下部主墩为6
0m钢筋砼薄壁空心墩,墩高分别为46
04m、52
404m、45
054m、53
054m,基础为4φ2
5m双排钢筋砼群桩,承台10
0m;过渡墩为6
5m钢筋砼薄壁空心墩,墩高均为33m左右,基础为4φ1
8m双排钢筋砼群桩,承台7
上部结构为单箱单室变截面箱梁连续刚构,箱梁底板按二次抛物线变化,支点处梁高5
6m,跨中梁高2
箱梁桥纵向采用预应力钢绞线,竖向采用直径32mm预应力精轧螺纹粗钢筋,横向采用普通钢筋

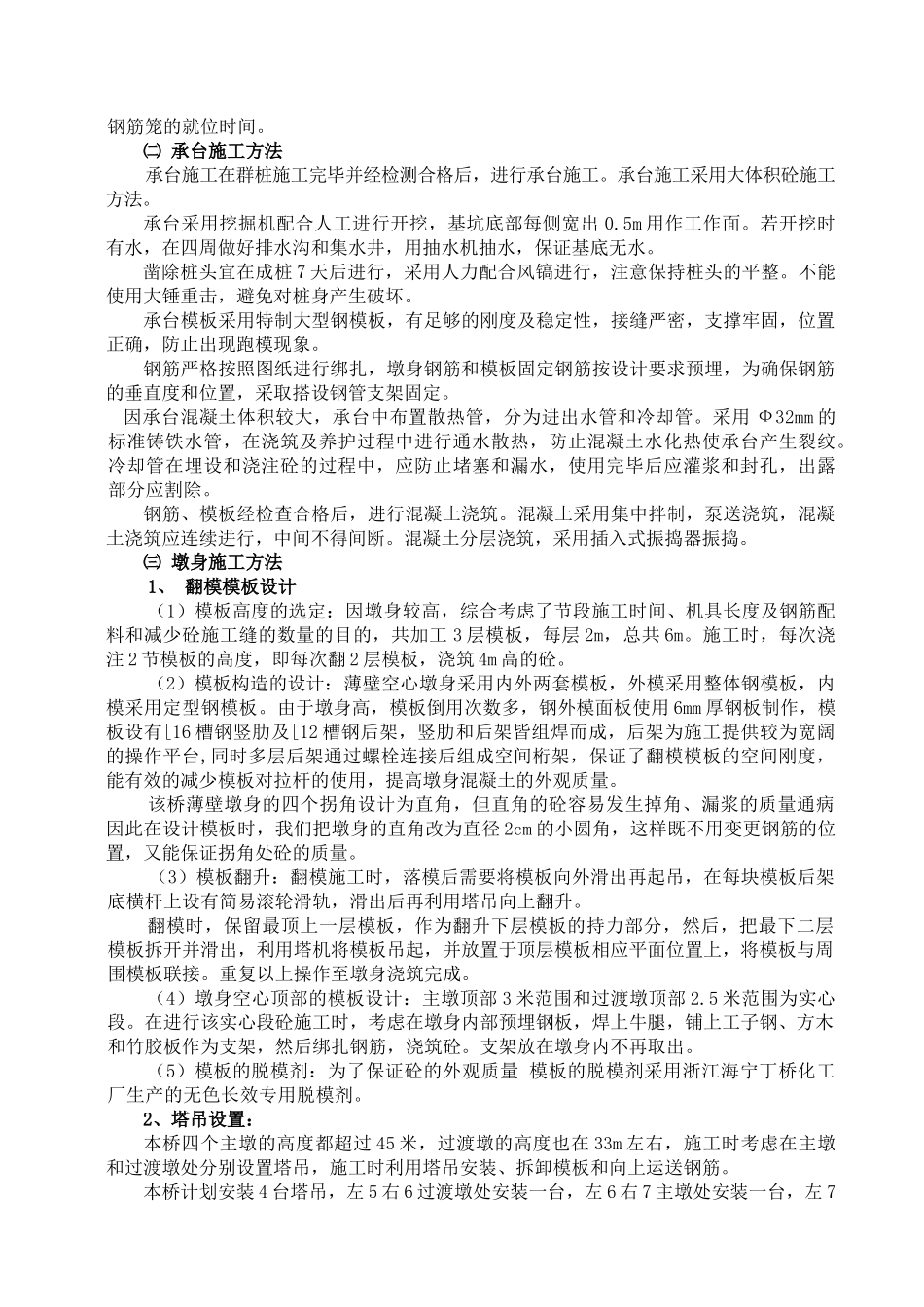

二、施工方案㈠桩基础施工方法主桥主墩和过渡墩的桩基础均为陆上桩,施工同时进行,且主墩每个墩身处4根桩同时开钻
钻孔桩施工方法与引桥相同,施工方法详见《桩基施工方案》
因主墩桩身较长,施工时防止塌孔、清孔排渣及垂直度是保证施工质量的关键
施工应注意以下问题
1、实际施工过程中,随时检测地质情况,当与钻孔资料有较大出入时,及时书面上报设计、监理及业主单位,及时采取措施处理
2、施工中采用扭矩大、稳定性好的钻机,钻
